7月下旬工程进度展示

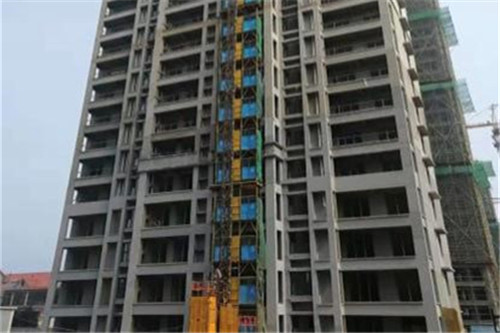

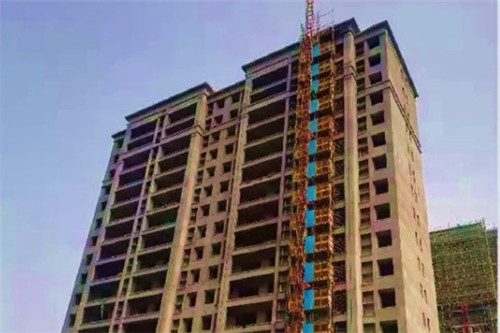

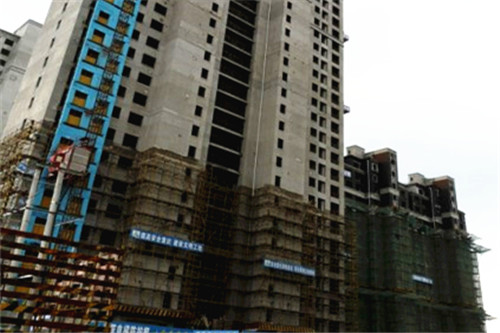

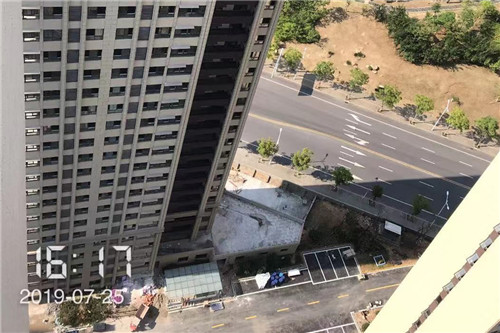

六安紫金府
5#楼公区连廊贴砖施工,6#7#15#楼一层大堂地砖施工
1#楼室内墙体砌筑施工,11#楼五层结构顶梁板模板支设,12#楼外墙抹灰内墙抹灰10-11层
18#楼五层结构墙柱钢筋绑扎施工,20#楼负一层结构顶梁板钢筋绑扎施工
合肥悦澜雅苑

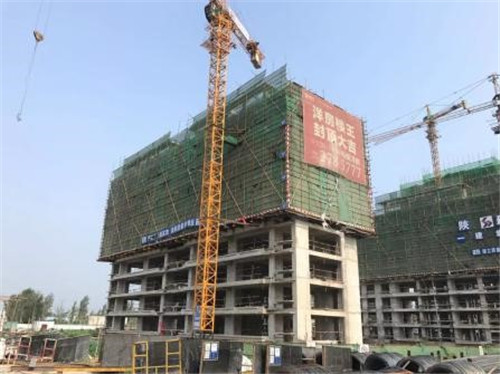

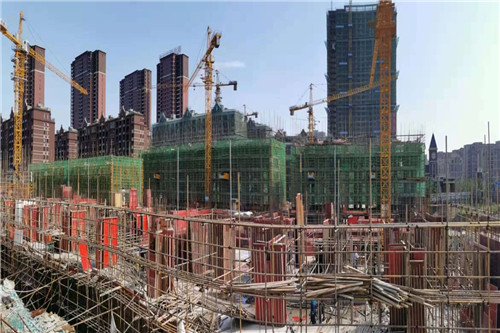

5#楼配电房基础承台混凝土浇筑,11层公区施工完成及户内样板施工

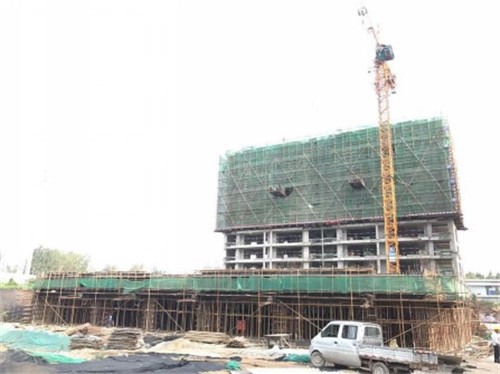

安庆天元府
10#11#12#14#15#楼结构施工
13#楼屋面机房结构施工

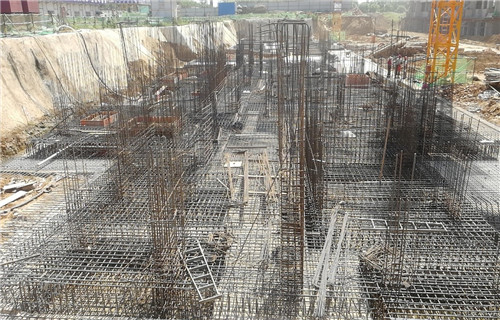

4#楼基础筏板、墙柱钢筋绑扎
3#楼基础承台钢筋开始施工

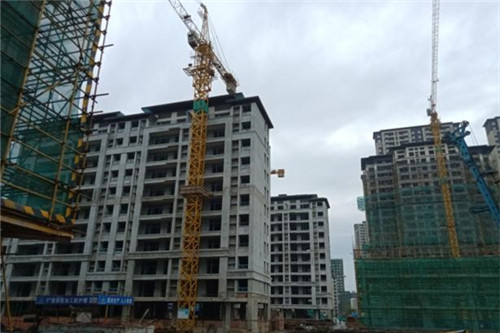

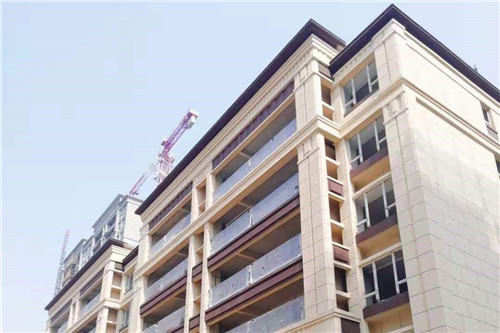

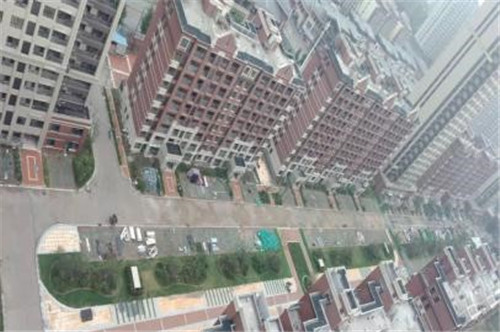

蚌埠新地城市广场
B2#楼外装大面积施工中
亳州时代公馆
15#楼施工已完成,正在进行局部修整
31#32#34#—40#楼室内施工收尾中
23#—30#33#楼主体结构及砌筑工程正常推进中

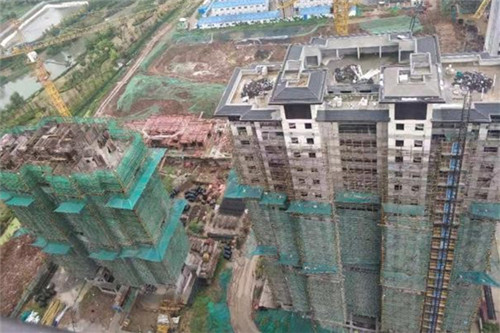

铜陵滟澜公馆
22#23#26#楼外立面施工,室内土建问题排查
25#28#29#楼外墙抹灰和外保温施工,28#楼地坪施工,29#地坪清理准备施工
组团五主体结构、砌体及抹灰施工中
组团六主体结构施工中
2#6#9#14-19#楼结构施工中
10#11#楼桩基施工中
铜陵紫金公馆
17#19-21#楼电梯验收完成,室内防水施工,公区、门窗等收边收口

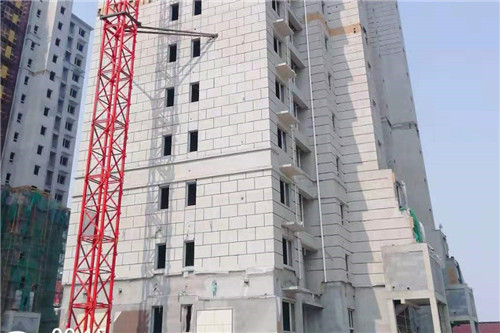

1#11#14#15#18#内墙粉刷、外墙保温施工中

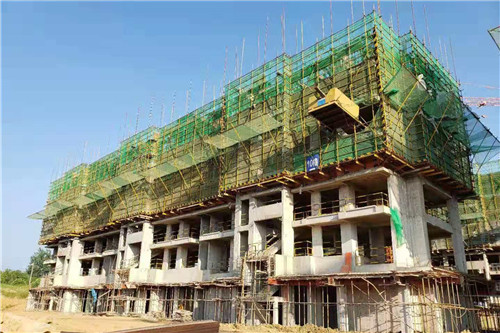

涡阳新地中心
1#2#3#5-8#楼:正常保温、电梯及消防施工;外架已大面积拆除
9-12#楼:正常内外粉及保温施工
13#15#、16-19楼:正常结构施工
25#26#29#30#33#35#楼:正常砌筑施工

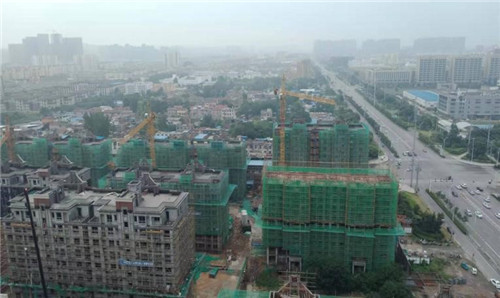

商丘滟澜观邸
1#2#6#7#楼:正常结构施工
10#楼及附属车库:负一层内架加固、梁板钢筋绑扎进行
11#楼:楼层清理、屋面挑檐模板安装,植筋进行
安丘紫金公馆
首开区楼栋已进入楼栋内外装修阶段,景观单位已经进场施工

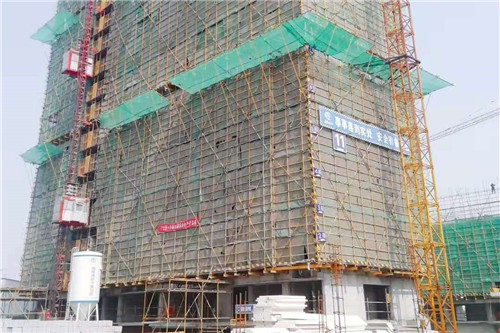

14-17#楼处于主体结构施工阶段
18#21#楼处于主体施工阶段,19#楼处于基础施工阶段
青州滟澜公馆
7—9#楼外墙保温内墙抹灰施工
23-24#楼外墙保温施工
25#楼砌体施工中

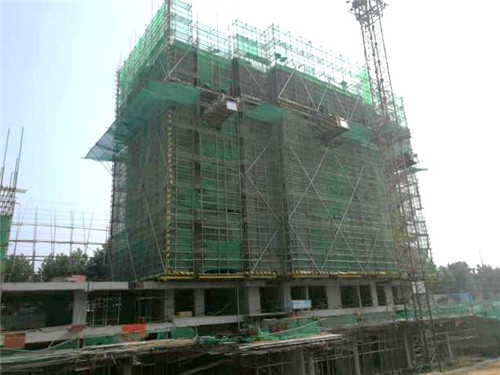

青州壹号院
7#8#10#楼主体结构施工中

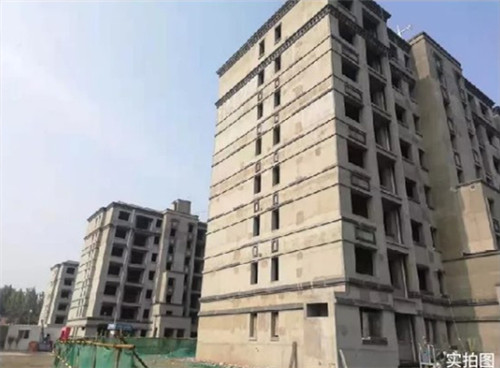

寿光紫金府
4#7#10#楼外墙真石漆完成
3#楼主体验收完成
5#8#楼外架拆除
11#楼砌体完成
1#6#9#14#楼结构施工中
