亳州时代公馆11月下半月工程进度播报
各楼栋形象进度:

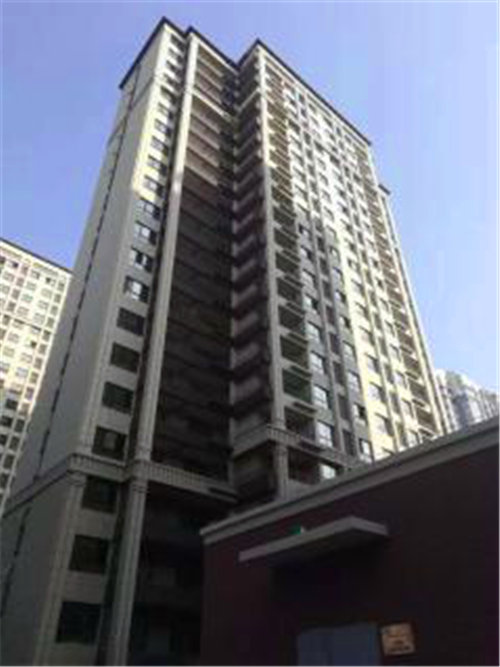

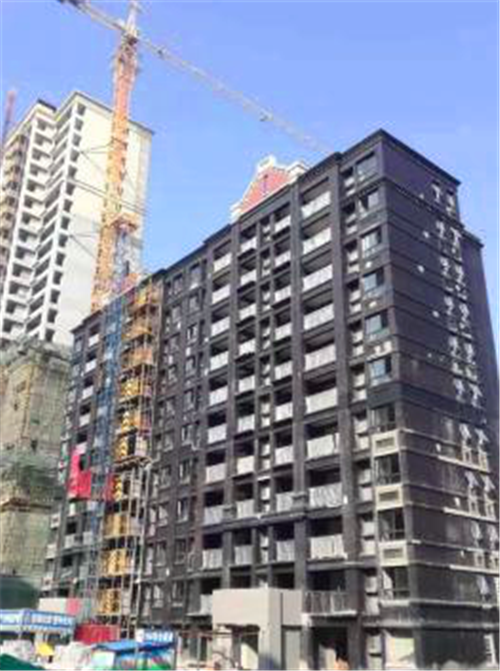

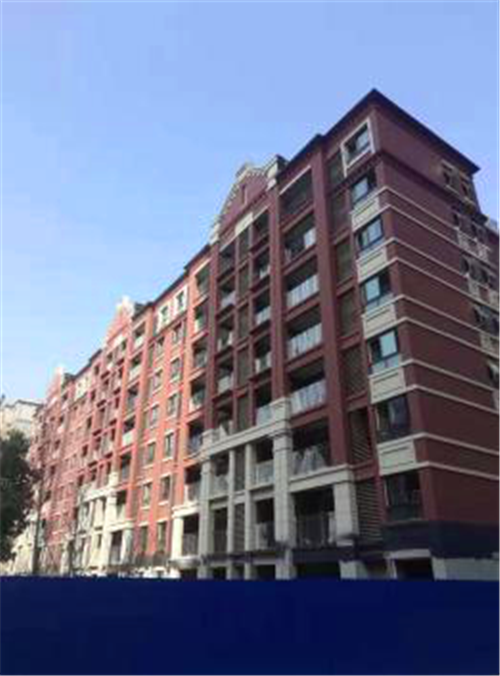

11#楼:
1、外装:外装施工完成,细部整改;
2、门窗:安装完成;
3、顶棚腻子:施工完成;
4、百叶、栏杆:安装完成;
5、公区装饰:施工完成,细部整改;

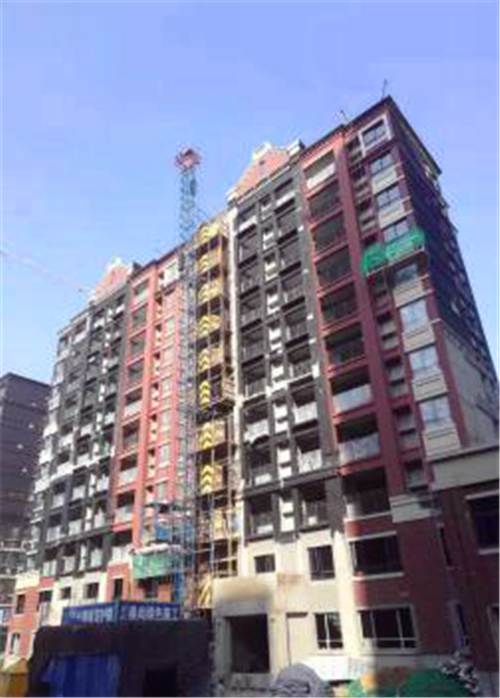

6、室内防水:室内防水施工完成。

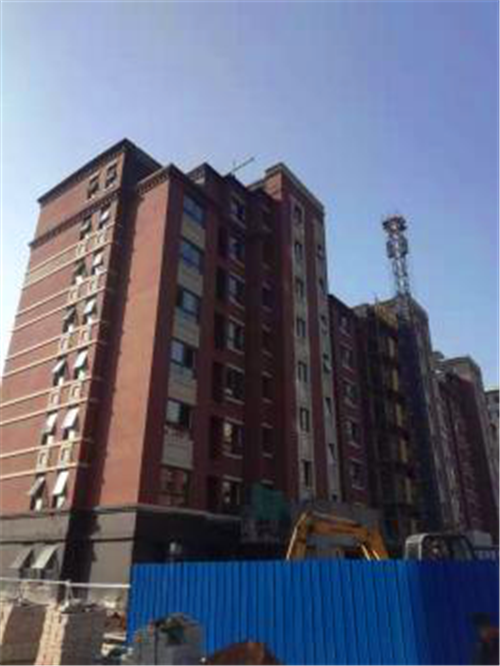

14#楼:
1、外装:外装施工完成,细部整改;
2、门窗:安装完成;
3、顶棚腻子:施工完成;
4、百叶、栏杆:安装完成;
5、公区装饰:施工完成,细部整改;
6、室内防水:室内防水施工完成。

18#楼:
1、外装:外装施工完成,细部整改;
2、门窗:安装完成;
3、顶棚腻子:施工完成;
4、百叶、栏杆:安装完成;
5、公区装饰:施工完成,细部整改;
6、室内防水:室内防水施工完成。

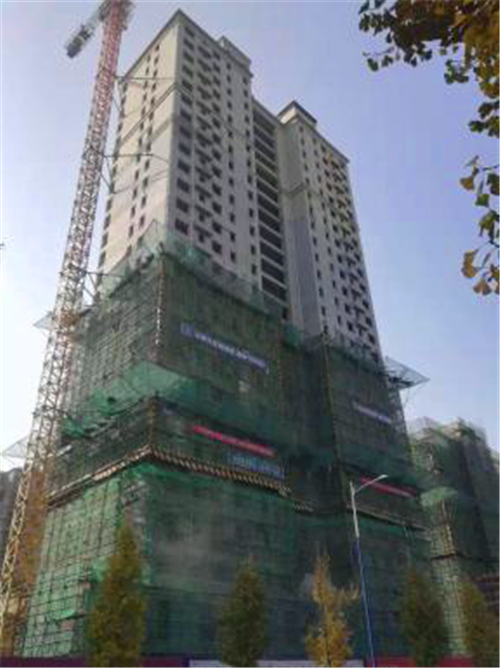

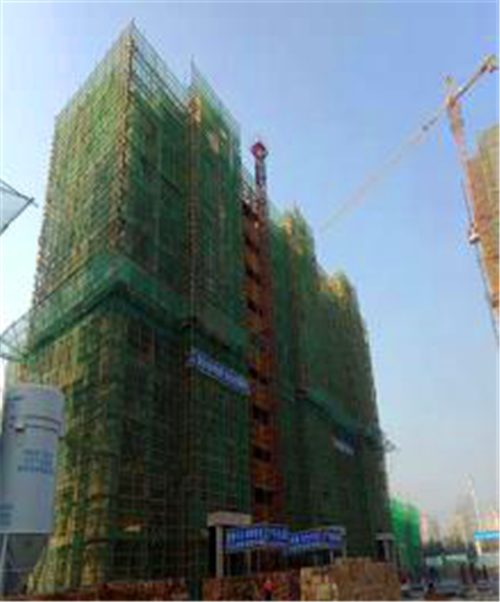

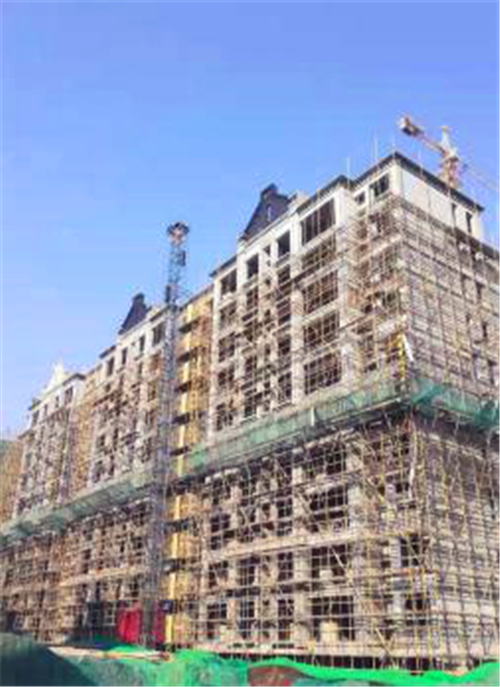

9#楼:4-11层内粉完成,外装4-11层底漆施工完成,外架本周6-11层拆除完成,地坪施工前准备工作持续。

10#楼:内粉施工完成,外架拆除完成,真石漆2-8层施工完成,地坪施工前准备工作持续。

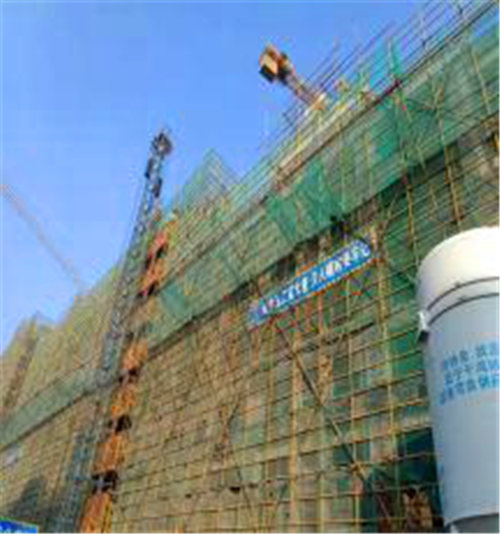

12#楼:6-11层内粉完成,4-11层外墙腻子施工完成,外架本周8-11层拆除完成,地坪施工前准备工作持续。

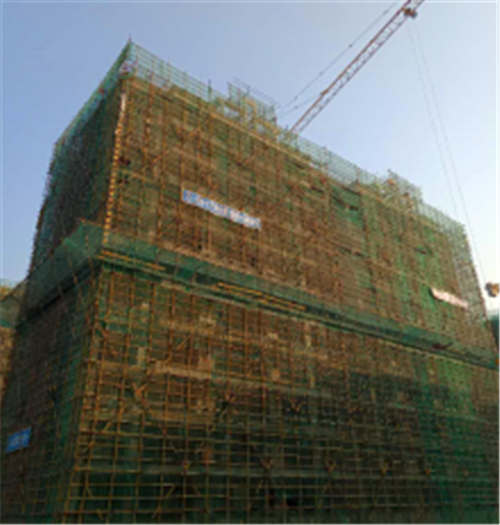

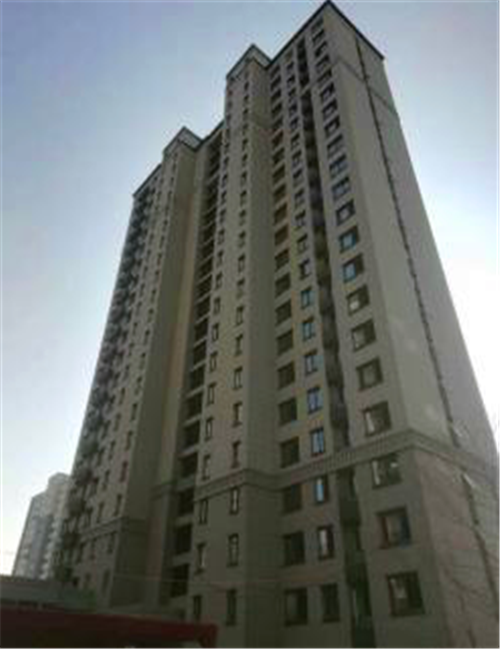

13#楼:内粉完成,外墙真石漆施工完成,室内地坪完成。

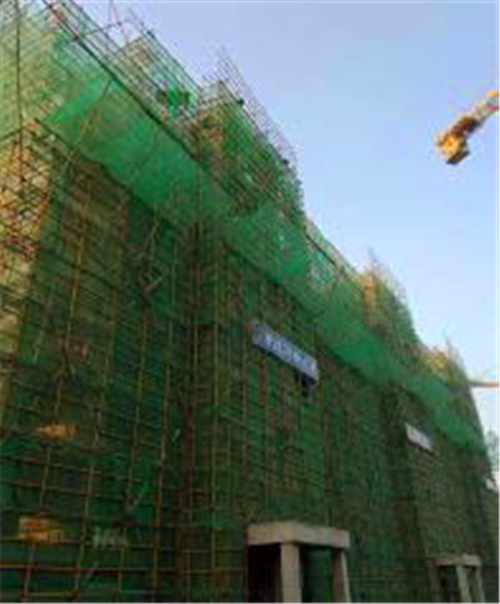

16#楼:内粉完成,外架拆除、外墙底漆完成。

17#楼:内粉完成,外架拆除完成,真石漆施工。

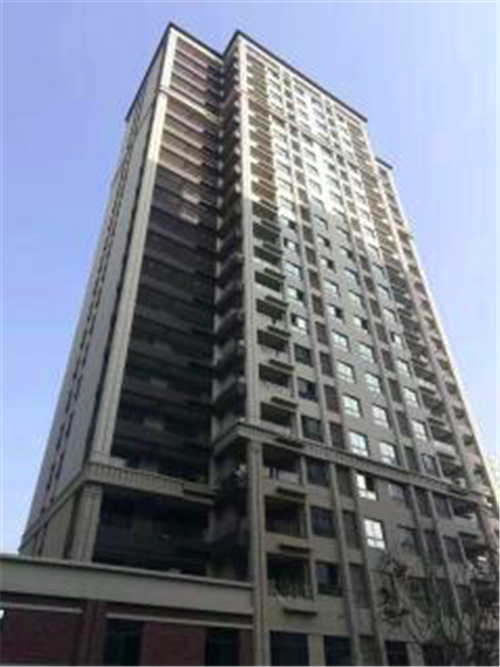

15#楼:外粉完成,15-26层底漆完成,5-26层内粉完成。

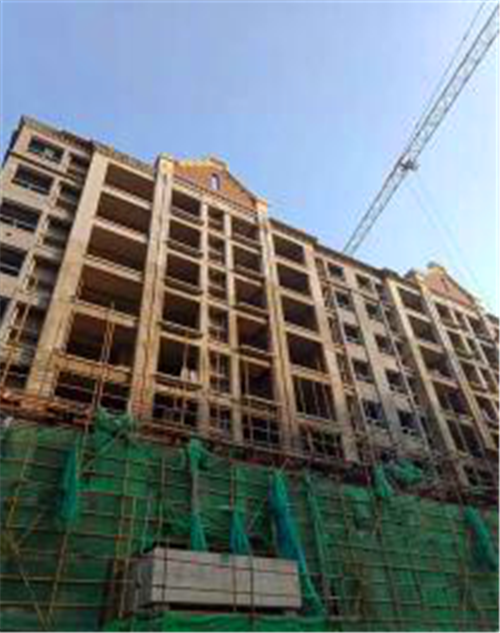

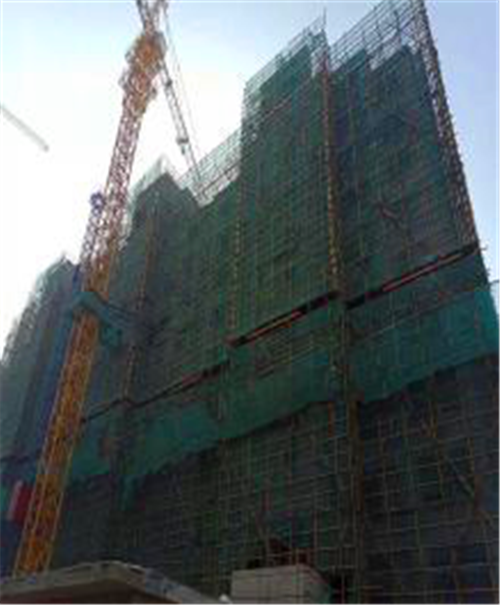

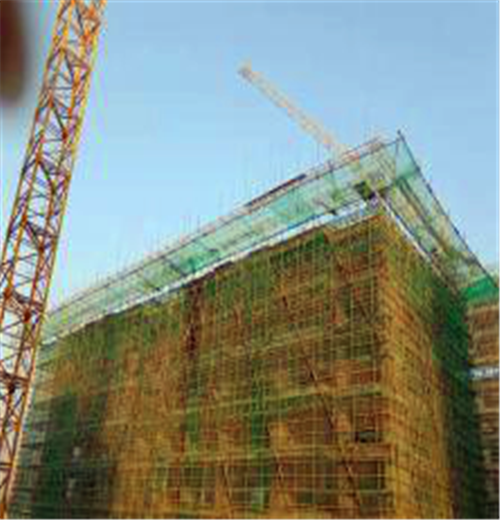

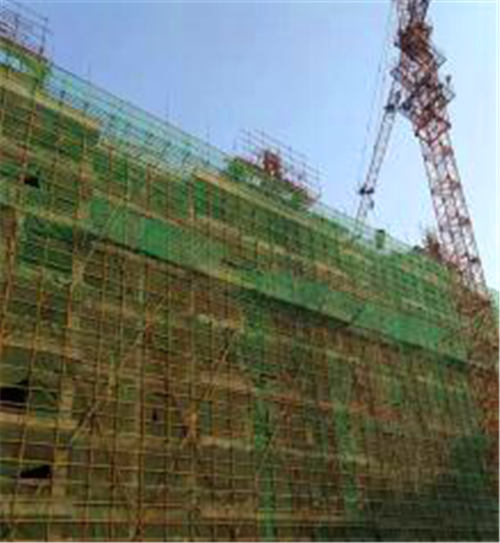

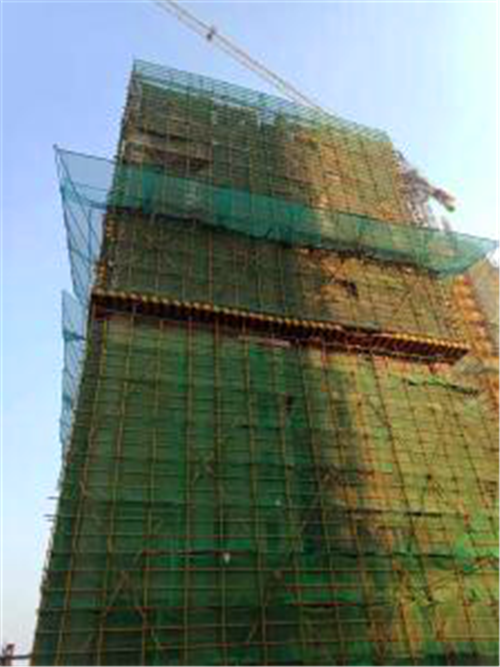

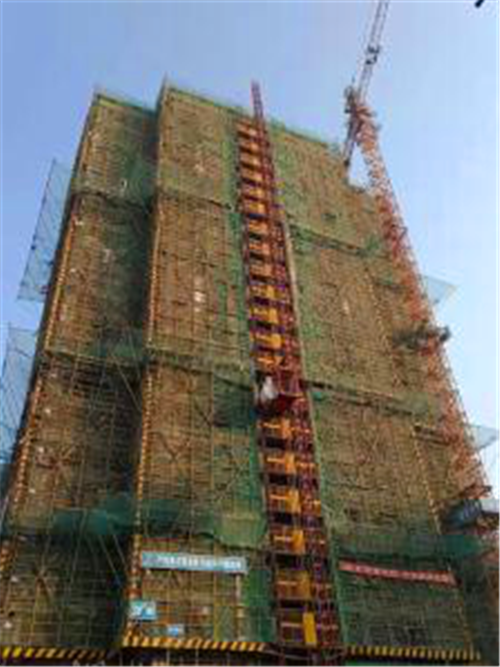

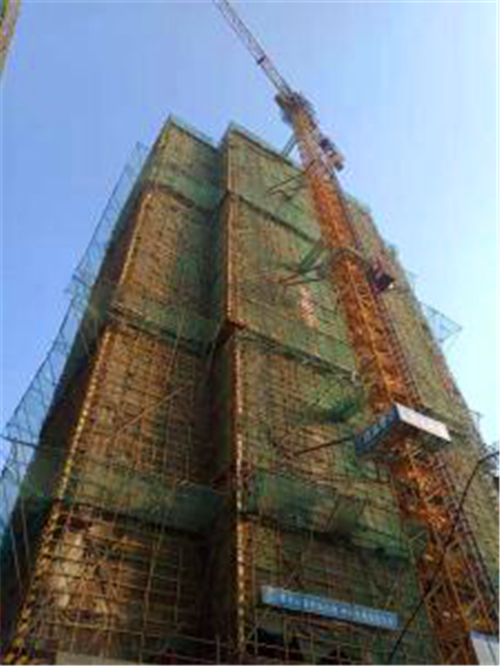

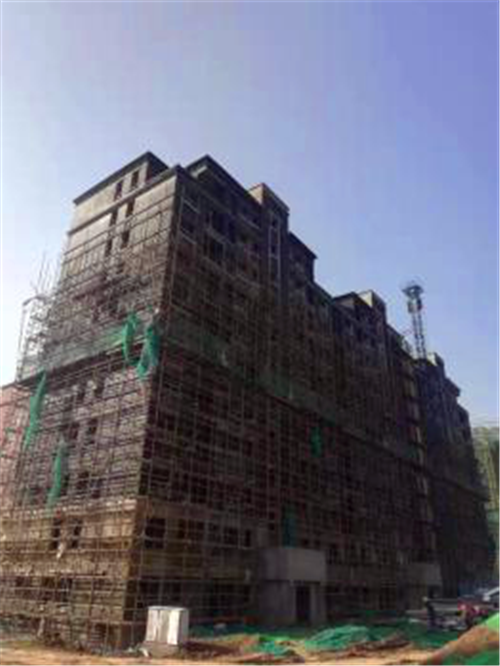

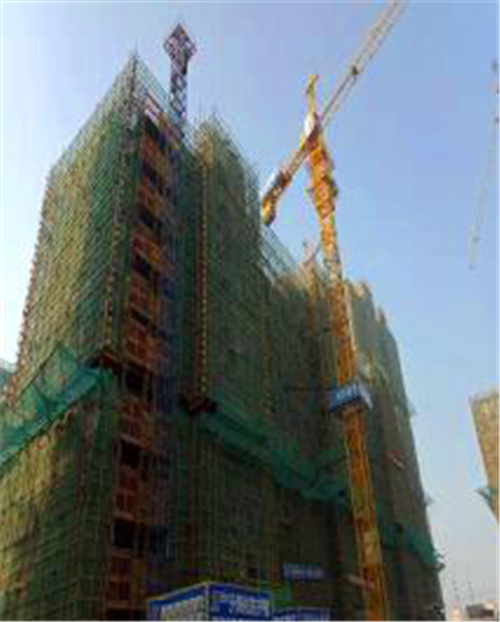

36#楼:4-23层外粉完成,15-23层内粉完成,5-23层窗框安装完成,外墙保温板20-23层施工,1-2层精装修地砖、隔墙施工。

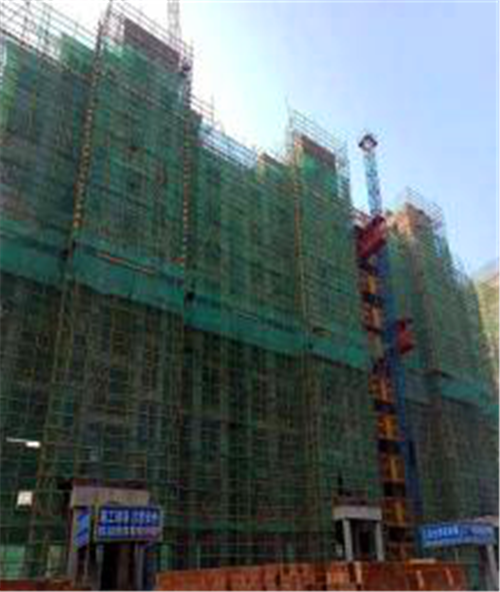

39#楼:6-22层外粉完成,9-22层内粉完成,外墙保温板19-22层施工。

40#楼:外粉完成,2-11层内粉完成。

38#楼:内粉完成,外墙保温板、窗框安装完成,外架开始拆除。

37#楼:3-11层二构完成。

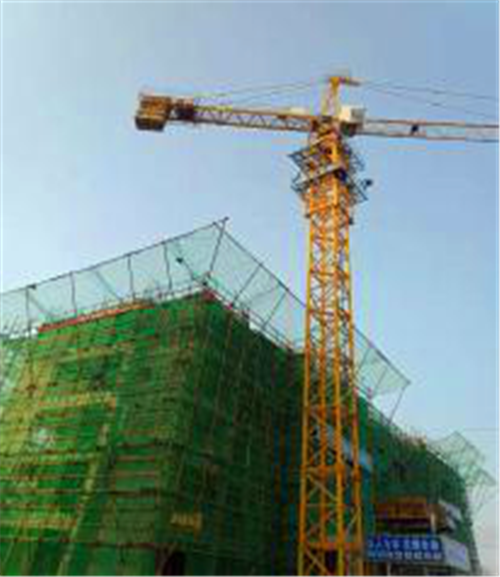

35#楼:墙体砌筑完成,3-10层二构完成。

34#楼:二构3-11层完成。

32#楼:11层墙体砌筑。

31#楼:6层墙体完成。

30#楼:植筋完成。

29#楼:墙体砌筑完成,2-7层二构完成。

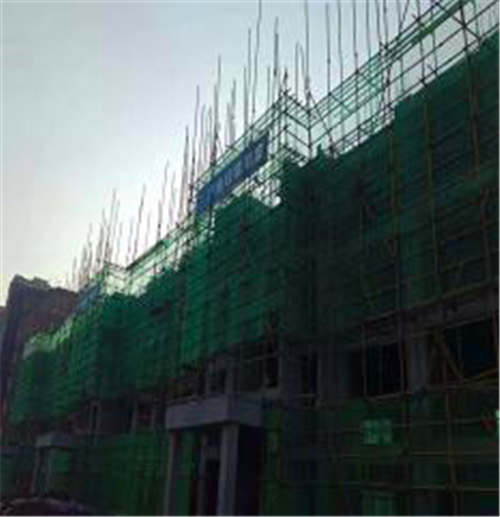

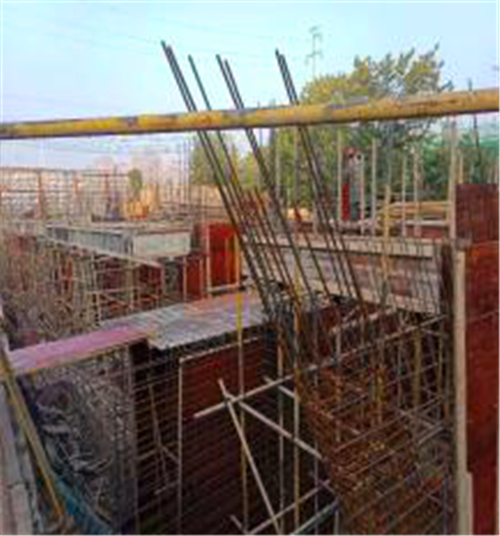

27#楼:6层顶模板、钢筋完成,待浇筑。

24#楼:屋面构架施工。

25#楼:5层顶模板、钢筋完成,待浇筑。

26#楼:屋面构架施工。

23#楼:4层顶模板、钢筋完成,待浇筑。

33#楼:3层顶模板、钢筋完成,待浇筑。

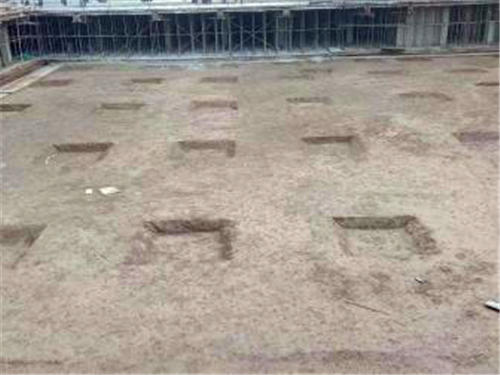

28#楼:基础墙柱模板施工。

3区地库:清槽完成,待浇筑。
