青岛书院壹号11月上半月工程进度播报

2018.11.20文章来源:   阅读次数:

青岛书院壹号11月上半月工程进度播报

    各楼栋形象进度:

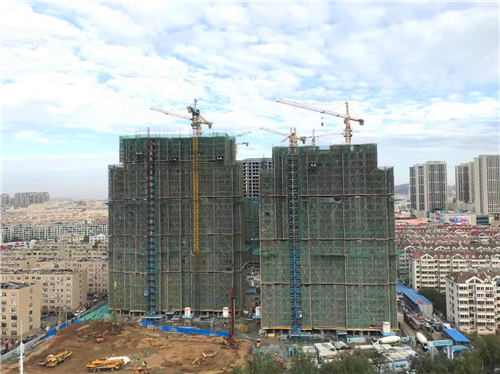

    鸟瞰图:

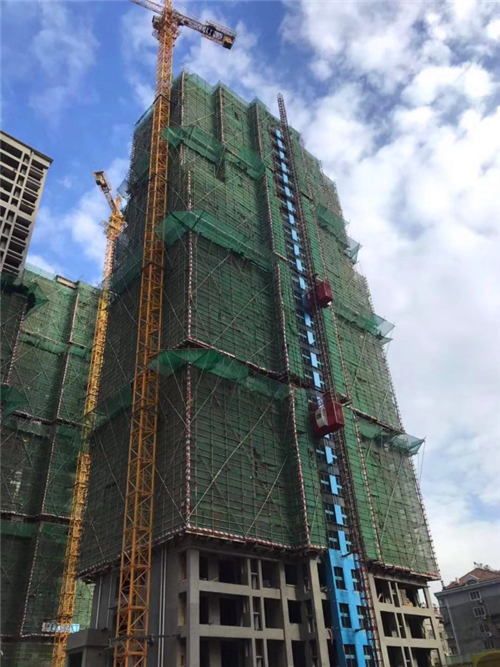

    1#楼:砌筑全部完成;二次结构3-23层完成;外墙抹灰3-13层除南立面全部完成。

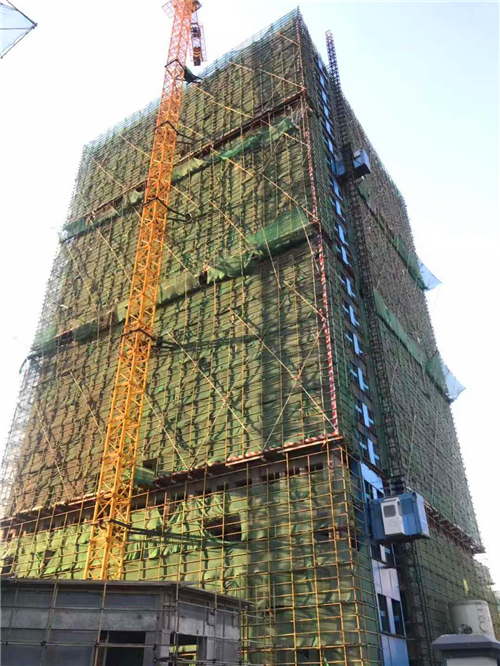

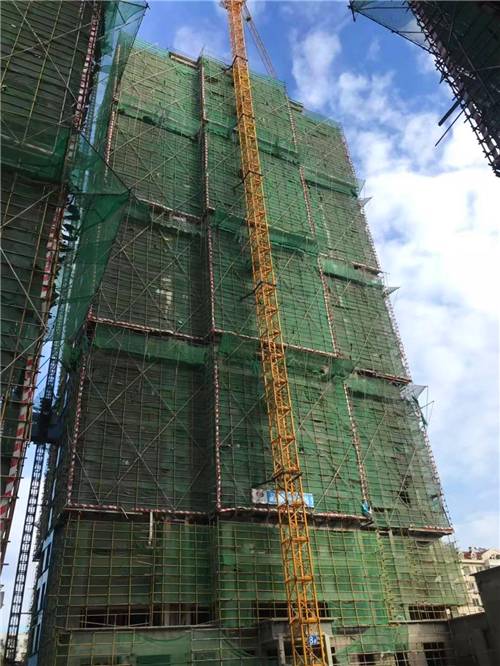

    2#楼:主体结构完成;1-24层反坎浇筑完成;1-23层砌筑完成;二次结构1-15层完成;外墙抹灰2-13层完成。

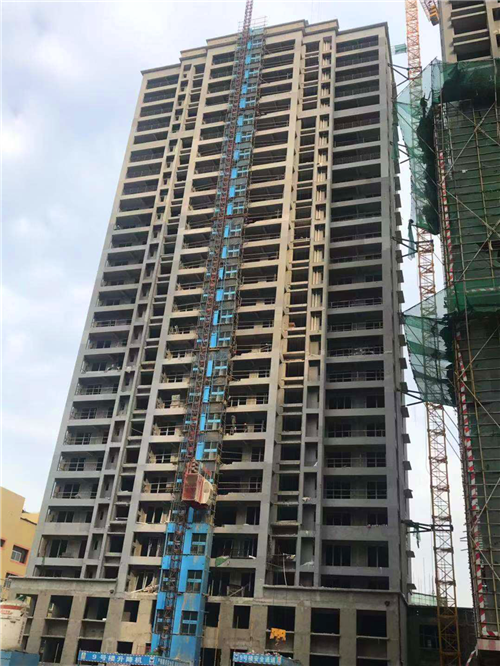

    3#楼:内墙抹灰全部完成;岩棉粘贴1-15、18-27层完成;第二遍挂网2-5、18-27层完成;地暖施工8-27层完成;地面施工14-27层完成。

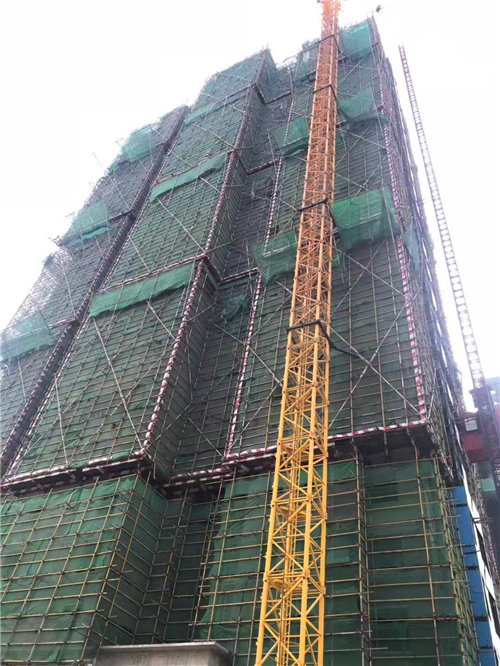

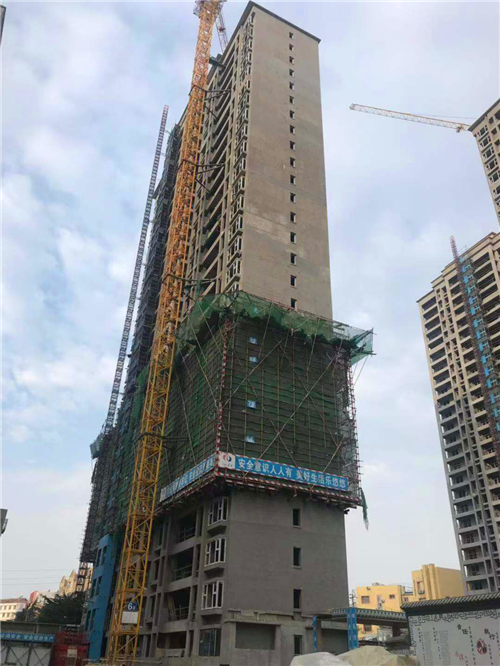

    4#楼:内墙抹灰全部完成;外墙保温全部完成;地暖施工10-27层完成;地面施工16-27层完成;外架开始拆除。

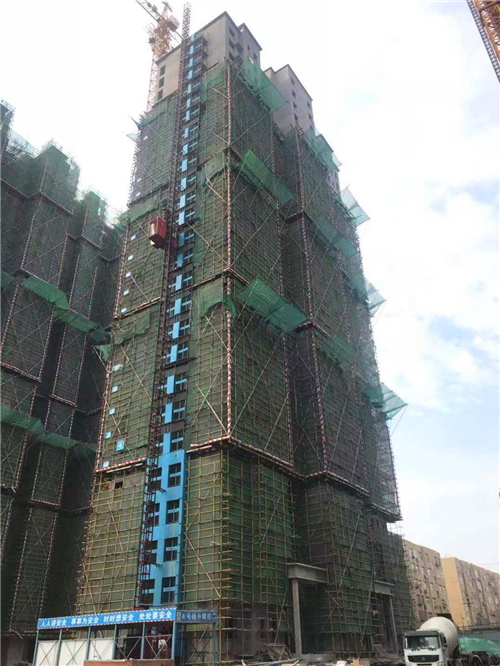

    5#楼:内墙抹灰10-26层完成;第二遍挂网1-5、24-27层完成;地暖安装27层完成。

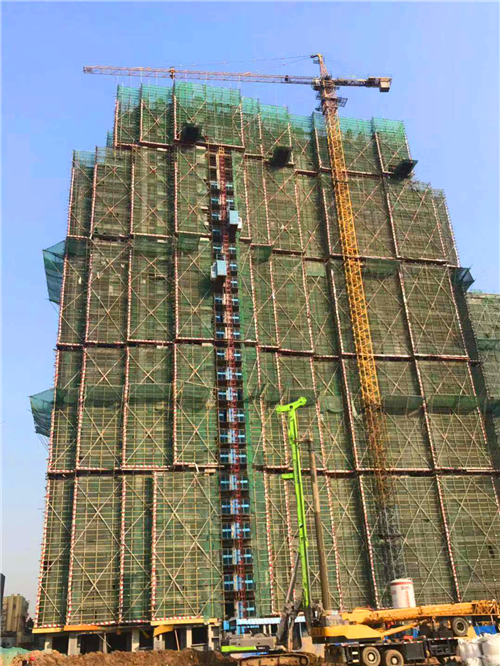

    6#楼:地暖安装2-27层完成;地面施工3-27层完成;门窗安装24-27完成;外架拆除70%。

    7#楼:内墙抹灰2-29层完成;外墙保温全部完成;地暖安装15-29层完成;地面施工16-29层完成;门窗安装22-29层完成;外架拆除50%。

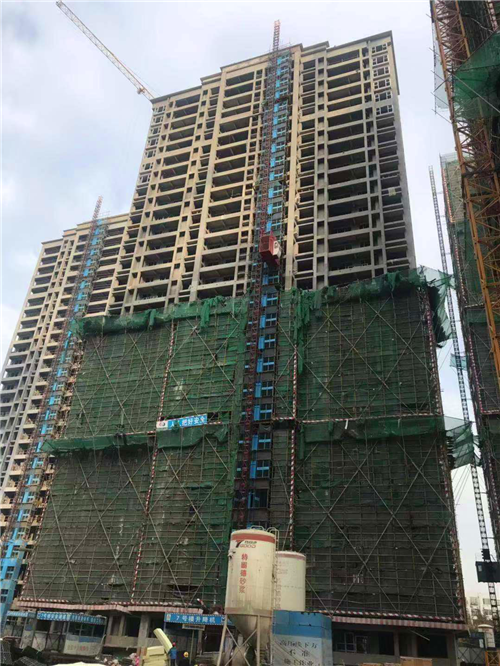

    8#楼:内墙抹灰全部完成;第二遍挂网2-4、22-27完成;地暖安装8-27层完成;地面施工9-27层完成。

    9#楼:地暖安装3-27层完成;地面施工4-27层完成;门窗安装10-27层完成;栏杆安装24-27层完成。

    10#楼:内墙抹灰3-21层完成;岩棉粘贴1-7、14-21层完成。

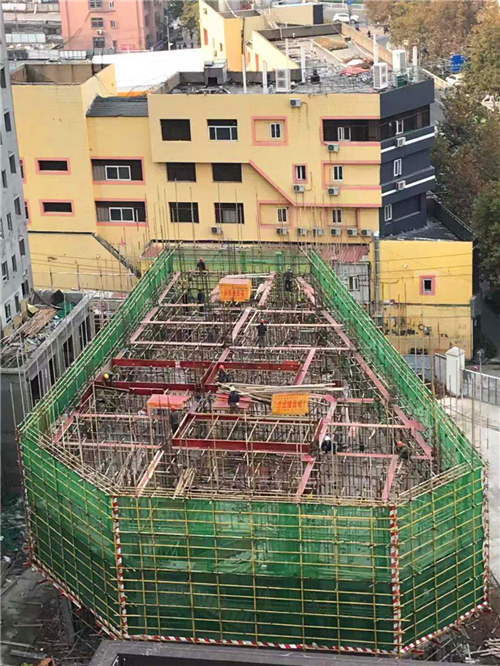

    12#楼:三层墙柱钢筋绑扎完成。

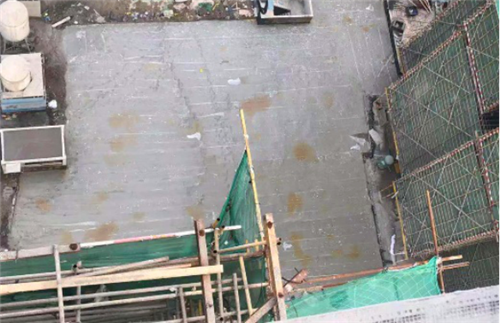

    车库顶板防水:1-3#之间、2-4#之间、3-5#之间、4-6#之间、5-8#之间、6#北侧、7#南侧防水施工完成。
