铜陵滟澜公馆11月上半月工程进度播报

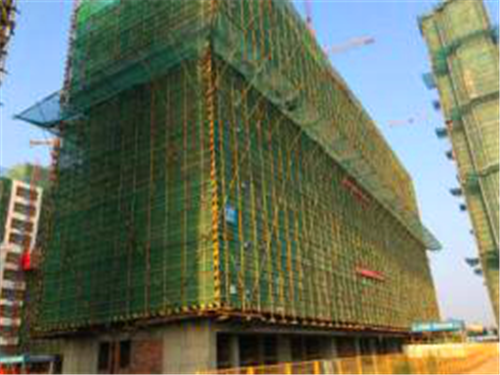

各楼栋形象进度:

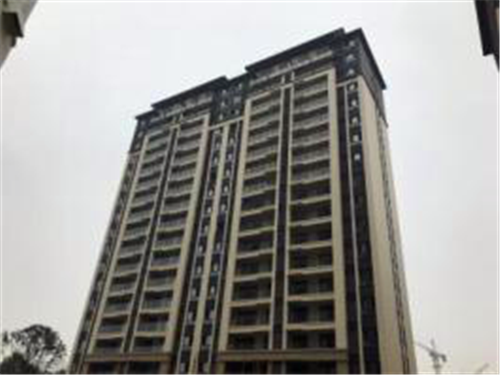

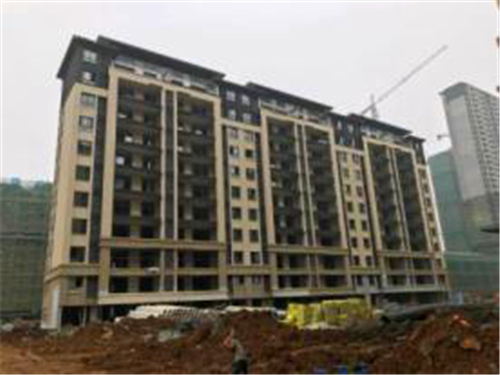

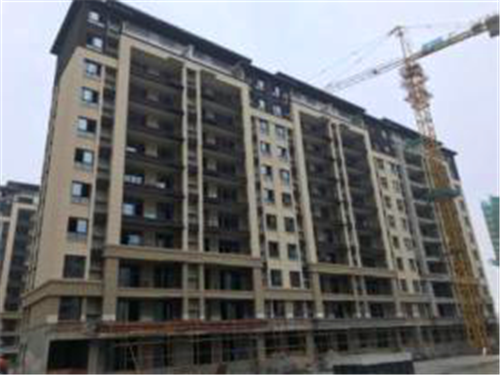

1#楼:外墙涂料施工85%。

3#楼: 公共区域装饰维修整改,室内瓦工修补。

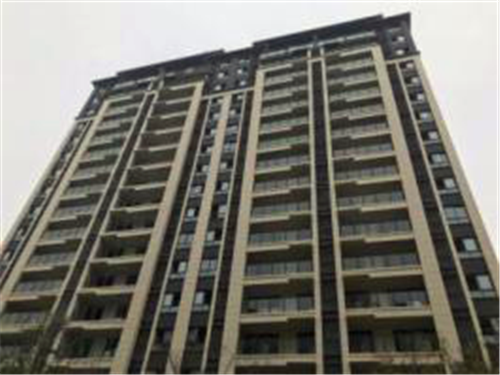

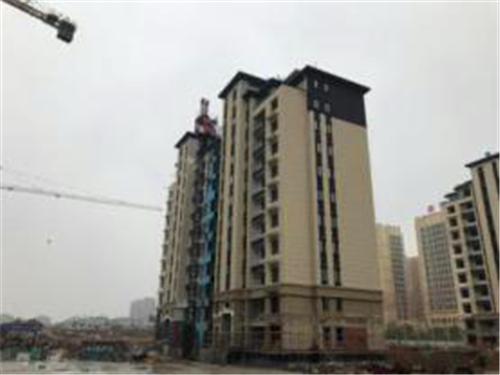

7#楼:外墙涂料施工95%,公共区域瓷砖开始铺贴。

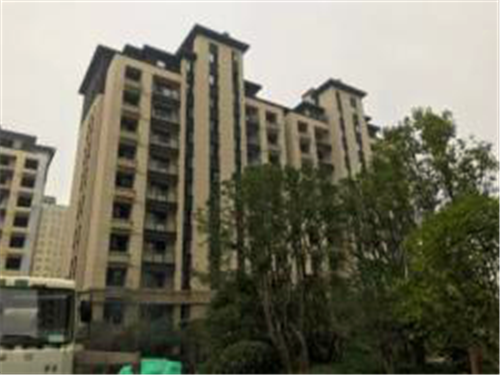

5#楼: 外墙涂料施工75%,阳台护栏安装。

8#楼:外墙涂料施工95%,人货梯拆除完成。

13#楼:外墙涂料施工85%,人货梯拆除完成。

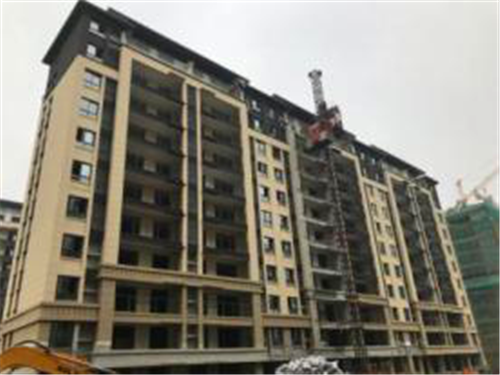

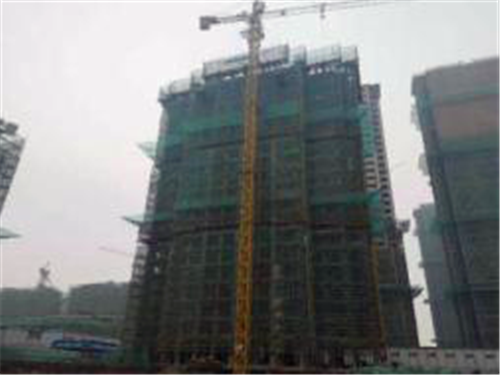

17#楼:外墙涂料施工90%,人货梯拆除完成。

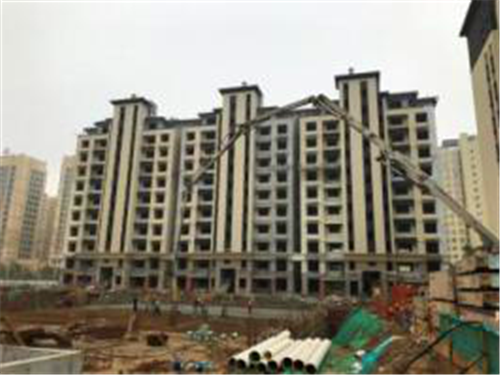

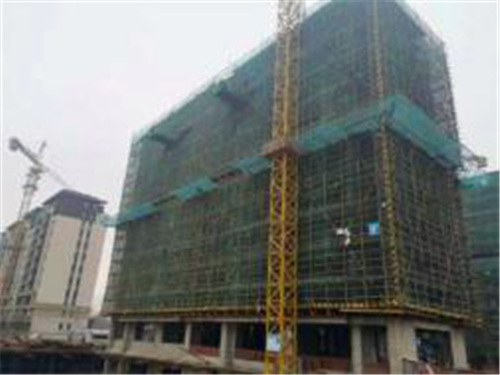

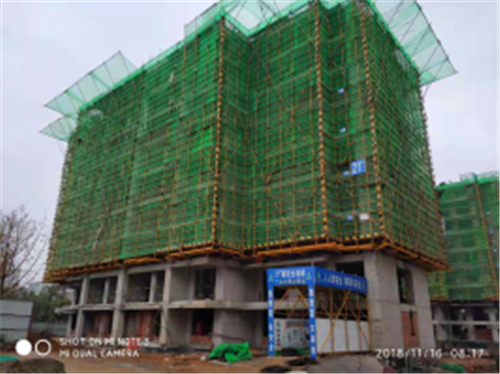

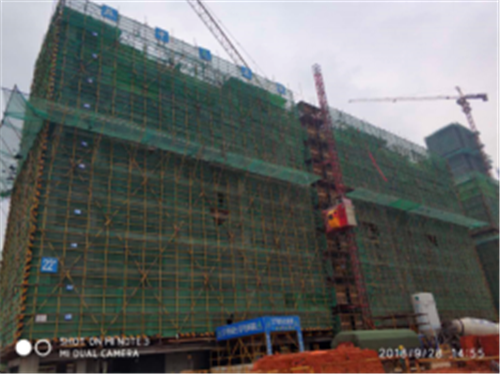

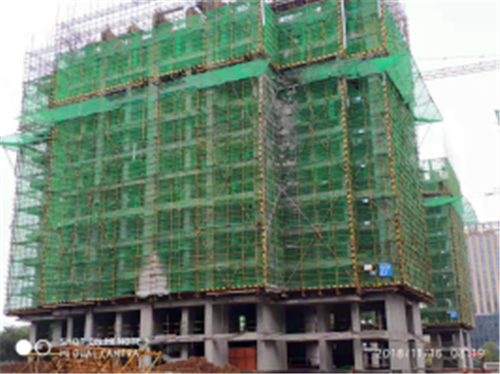

22#楼:墙体砌筑11-1层,二次结构11-3层。

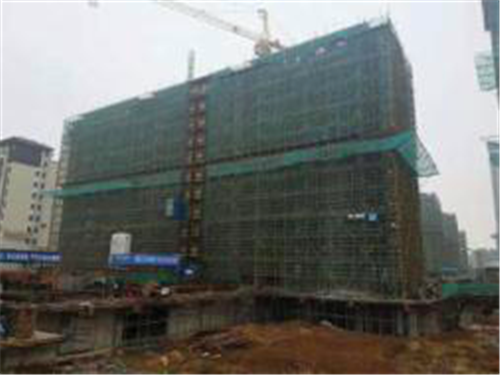

23#楼:砌筑11层以下完成,屋面结构层施工完成,开始抹灰前准备。

26#楼:砌筑11层以下完成,屋面结构层施工完成,开始抹灰前准备。

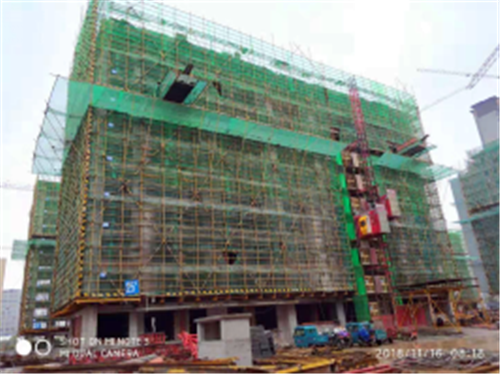

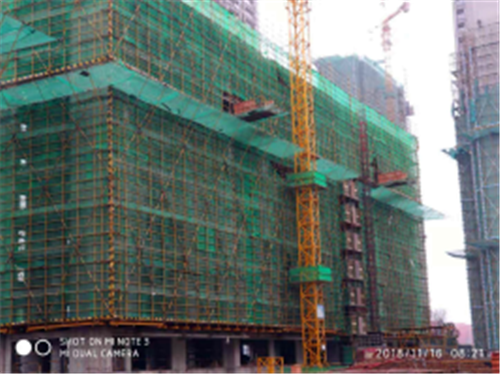

25#楼:10层顶板钢筋绑扎完成,等待浇筑。

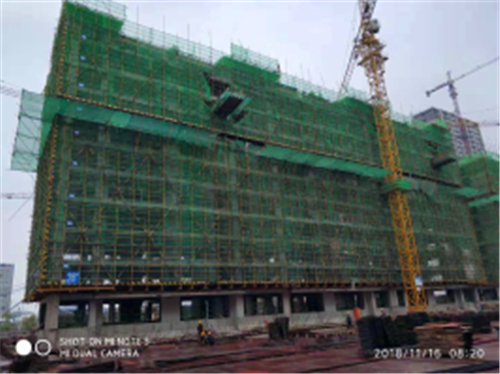

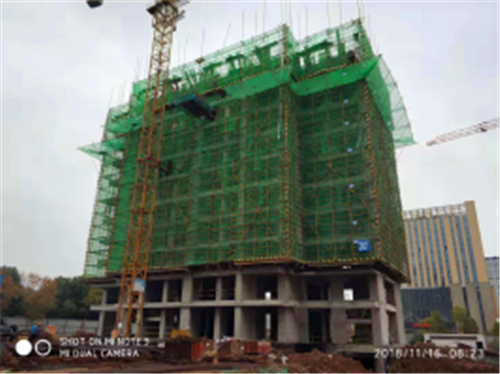

28#楼:主体结构已封顶。

29#楼:10层顶板浇筑完成。

2#楼: 基础梁模板施工。

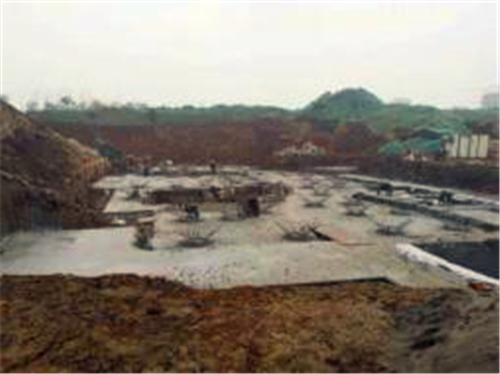

19#楼:基础垫层浇筑完成。

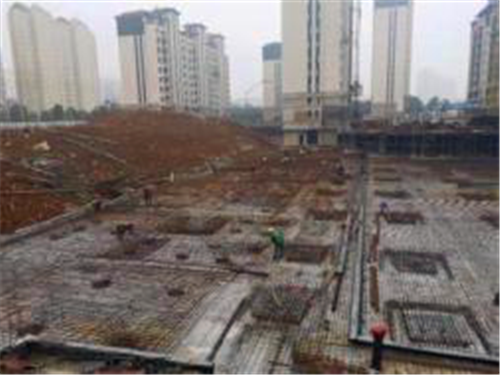

6#楼: 底板钢筋绑扎。

9#楼: 二层墙体砌筑。

14#楼:二层墙体砌筑。

18#楼:二层墙体砌筑。

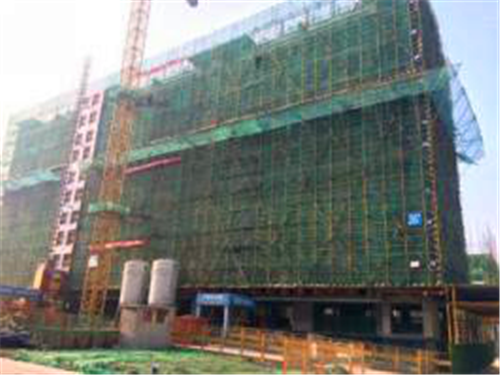

21#楼:9层墙柱钢筋合模。

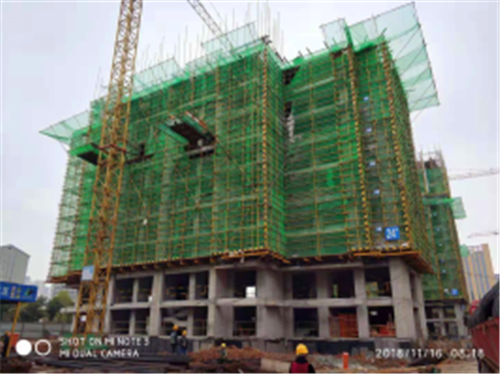

24#楼:10层墙柱钢筋绑扎。

27#楼:12层顶梁板铺设。

30#楼:12层墙柱钢筋合模。

31#楼:地下室结构顶板钢筋绑扎,墙柱合模加固。
