亳州时代公馆10月下半月工程进度播报
各楼栋形象进度:

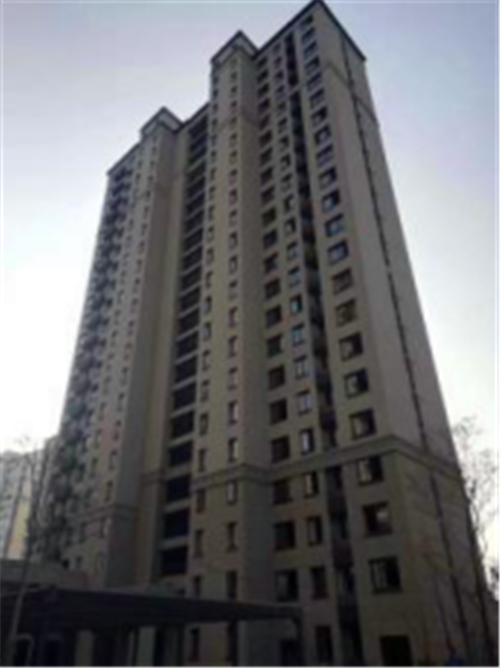

11#楼:
1、外装:外装施工完成,细部整改;
2、门窗:安装完成;
3、顶棚腻子:施工完成;
4、百叶、栏杆:安装完成;
5、公区装饰:施工完成,细部整改;

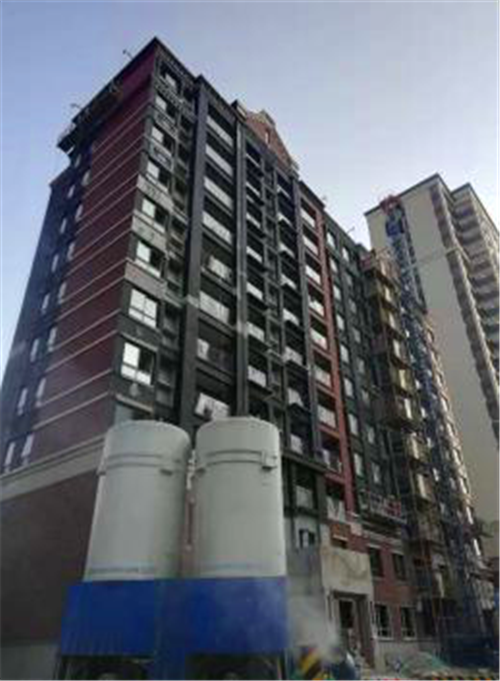

6、室内防水:室内防水施工完成。

14#楼:
1、外装:外装施工完成,细部整改;
2、门窗:安装完成;
3、顶棚腻子:施工完成;
4、百叶、栏杆:安装完成;

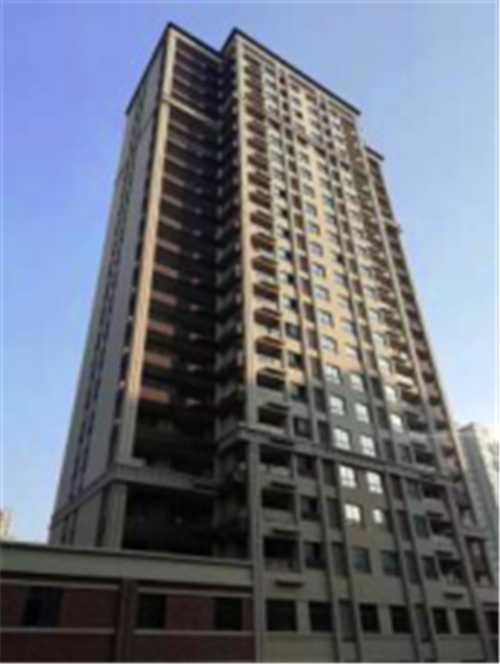

5、公区装饰:施工完成,细部整改;
6、室内防水:室内防水施工完成。

11#楼:
1、外装:外装施工完成,细部整改;
2、门窗:安装完成;
3、顶棚腻子:施工完成;
4、百叶、栏杆:安装完成;
5、公区装饰:施工完成,细部整改;
6、室内防水:室内防水施工完成。

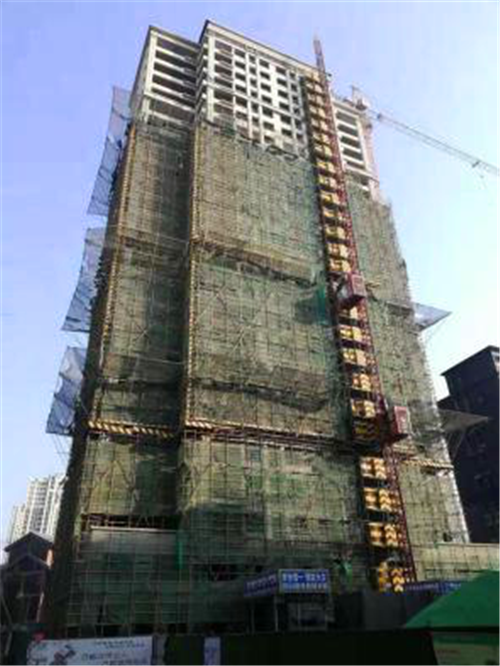

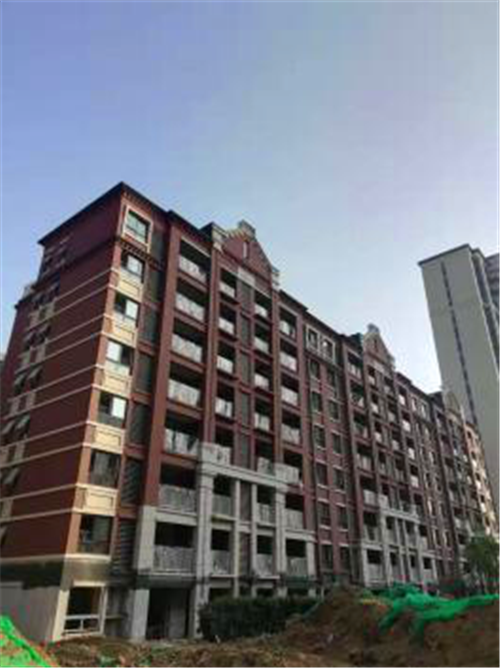

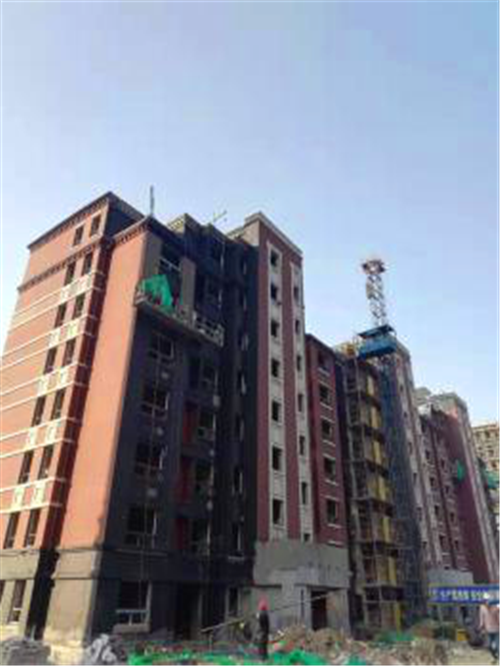

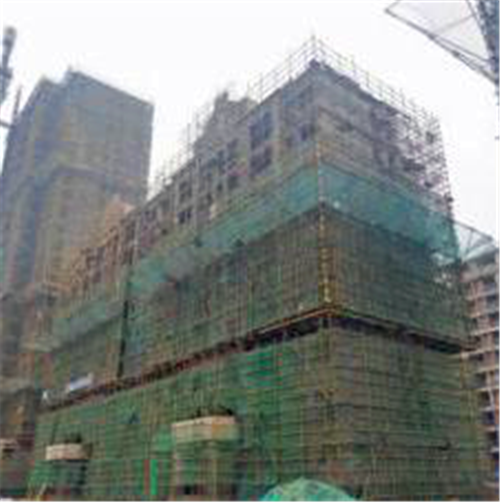

9#楼:6—11层内粉完成,外装6—11层腻子施工完成。

10#楼:内粉施工、外架拆除完成,真石漆施工。

12#楼:7—11层内粉完成,6—11层外墙腻子施工,外架开始拆除。

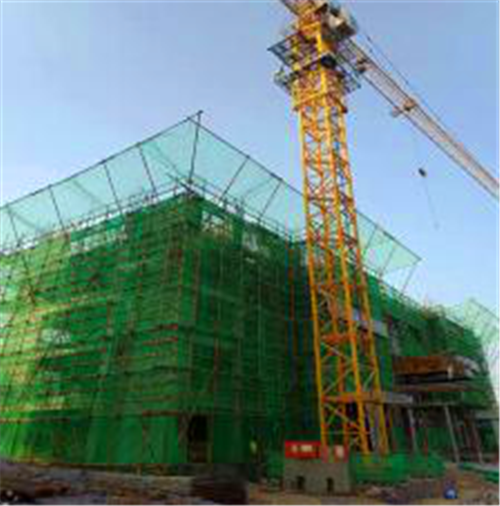

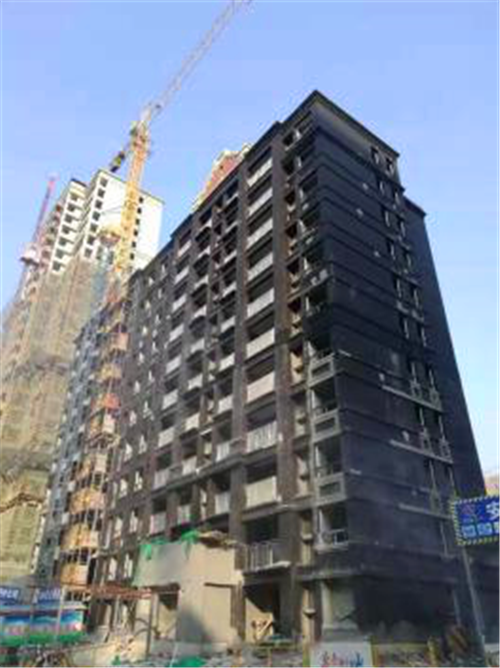

13#楼:内粉完成,外墙真石漆施工完成,2—8层室内地坪完成。

16#楼:内粉完成,外架拆除、外墙底漆完成。

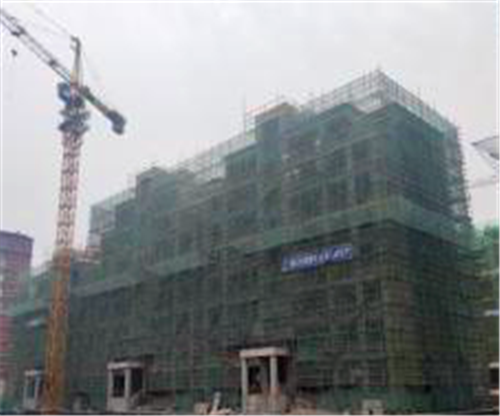

17#楼:内粉完成,外架拆除完成,真石漆施工,6—11层地坪施工完成。

15#楼:外粉完成,20—26层底漆完成,12—19层腻子施工,12—26层内粉完成。

11#、14#、18#楼室外景观:
1、园建:硬质铺装大面完成,细部收口;
2、绿化:乔木、灌木种植完成,草皮细部收尾。

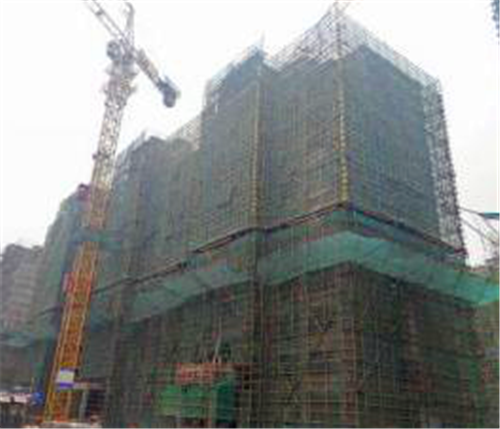

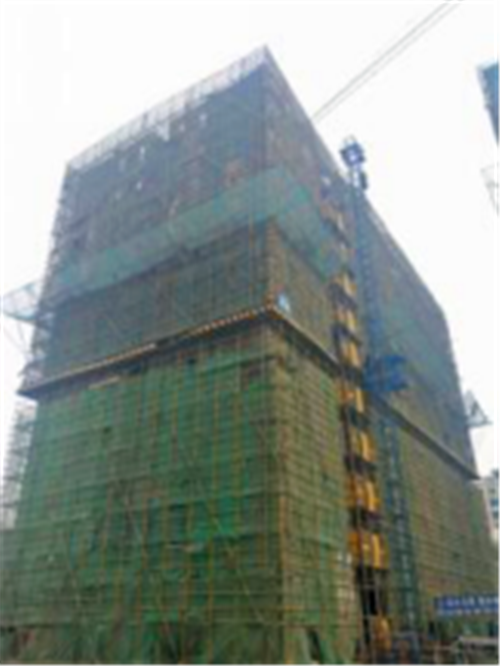

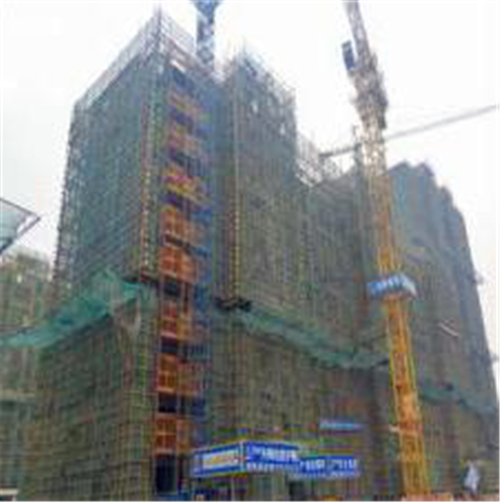

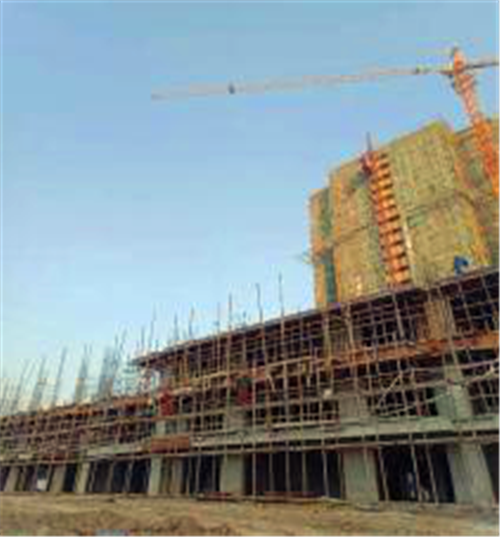

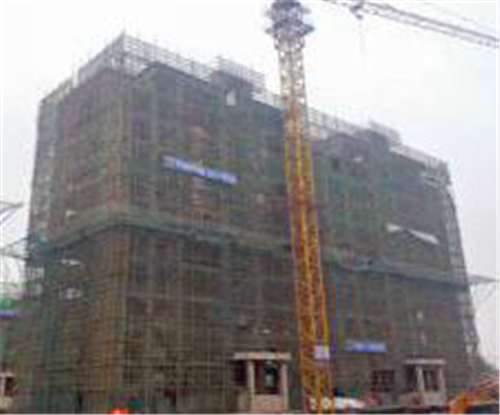

36#楼:5—23层外粉完成,17—23层内粉完成,9—23层窗框安装完成,外墙保温开始施工,1—2层精装修进场开始施工。

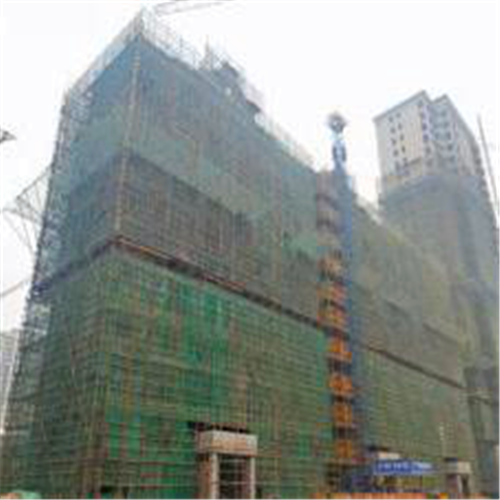

39#楼:10—22层外粉完成,9—22层内粉完成,外墙保温开始施工。

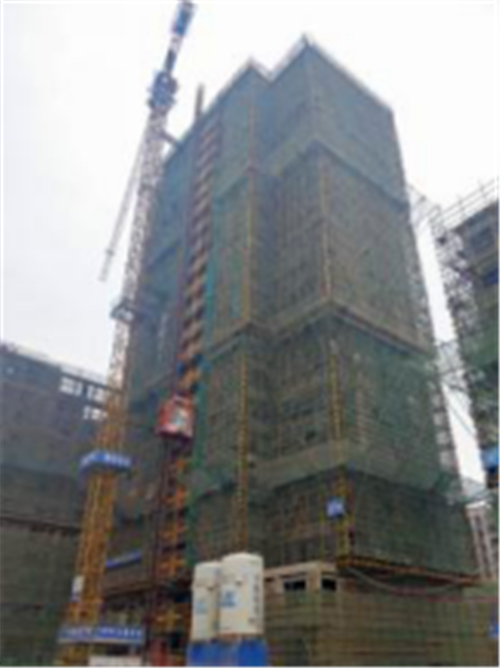

40#楼:外粉完成,4—11层内粉完成。

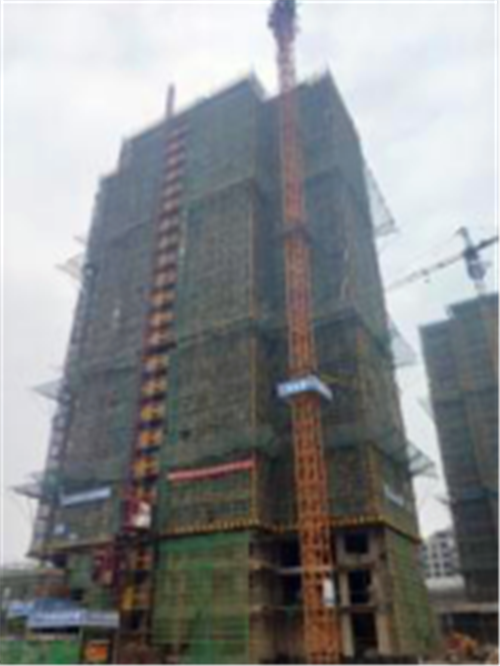

38#楼:内粉完成,外墙保温板安装完成,窗框安装完成。

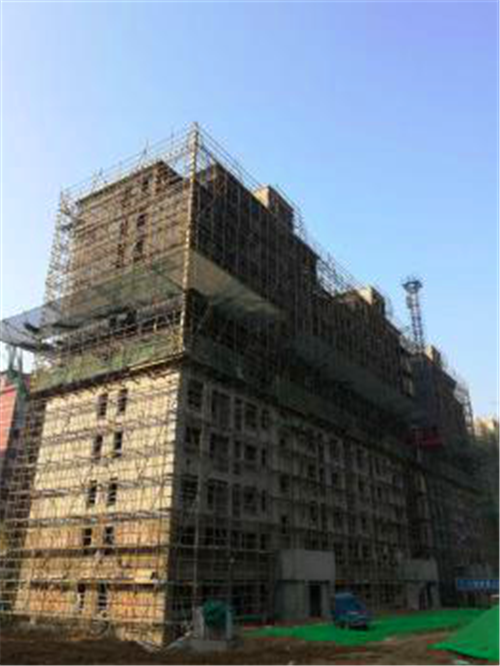

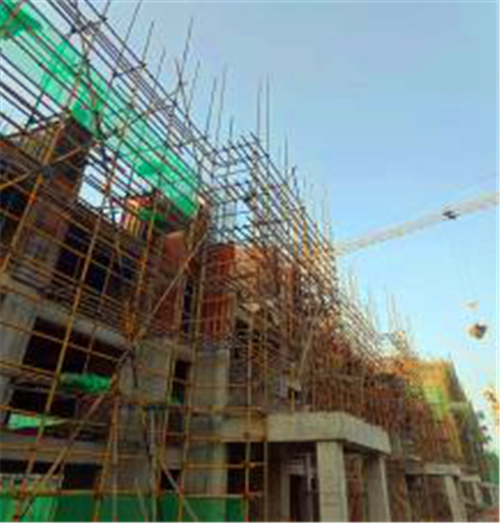

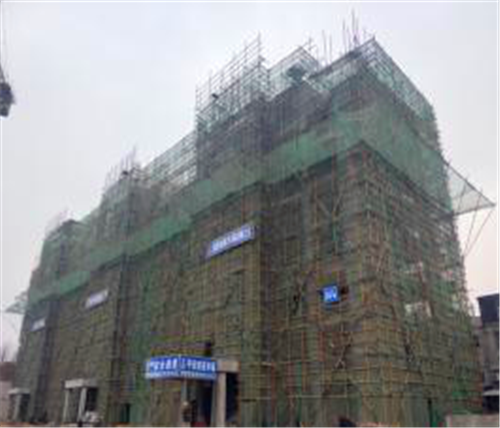

37#楼:4—11层二构完成。

35#楼:墙体砌筑完成,4—10层二构完成。

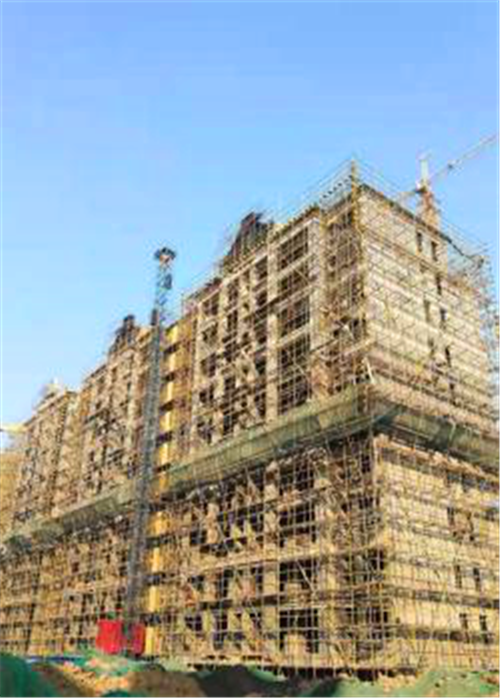

34#楼:二构5—11层完成。

32#楼:植筋完成,构造柱绑扎开始。

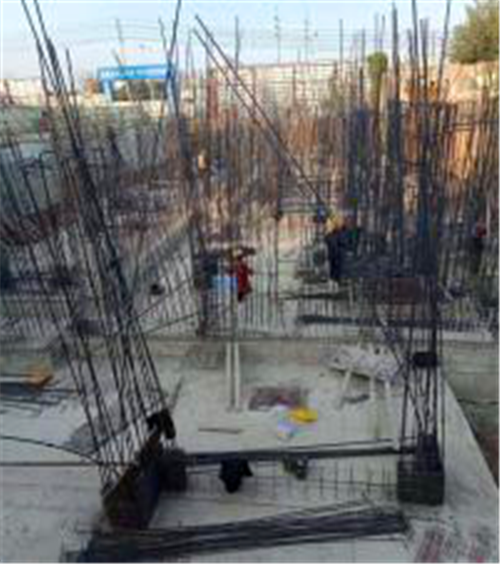

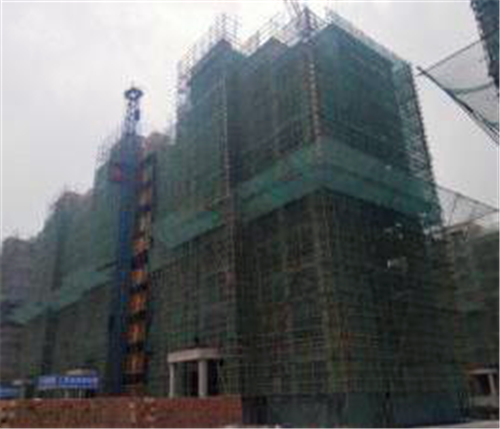

31#楼:5—10层构造柱钢筋绑扎完成。

30#楼:植筋完成。

29#楼:墙体砌筑完成,2—6层二构完成。

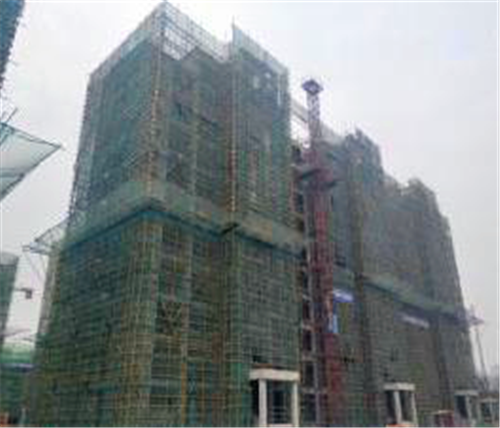

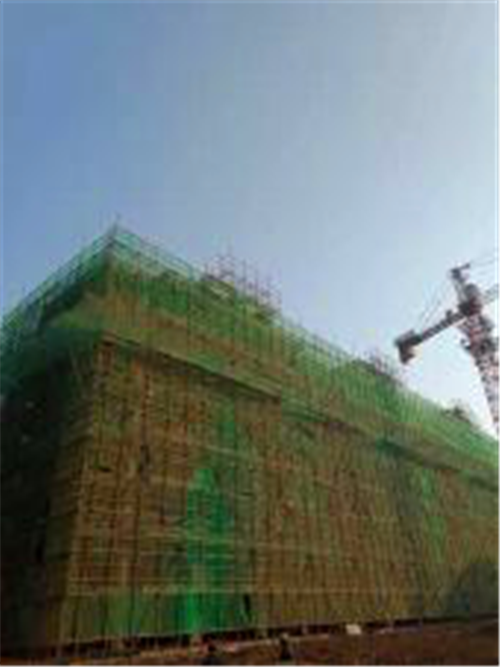

27#楼:6层结构施工。

24#楼:屋面构架施工。

25#楼:5层结构施工,外架搭设完成。

26#楼:屋面构架施工。

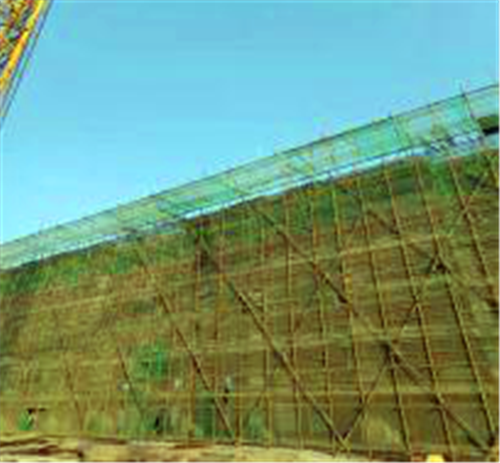

23#楼:4层结构施工,脚手架基础完成。

33#楼:3层结构施工, 脚手架基础完成。

28#楼:基础施工。

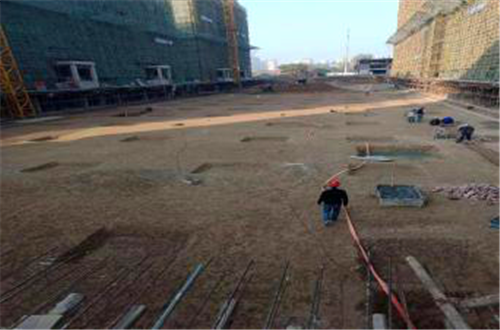

二期9/10/11区地库:土方开挖完成;10区地库清槽。
