铜陵滟澜公馆10月下半月工程进度播报

2018.11.05文章来源:   阅读次数:

铜陵滟澜公馆10月下半月工程进度播报



    各楼栋形象进度:

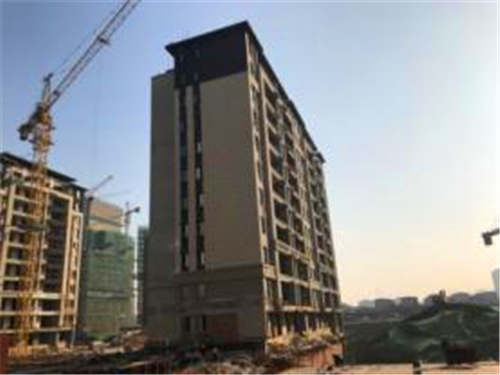

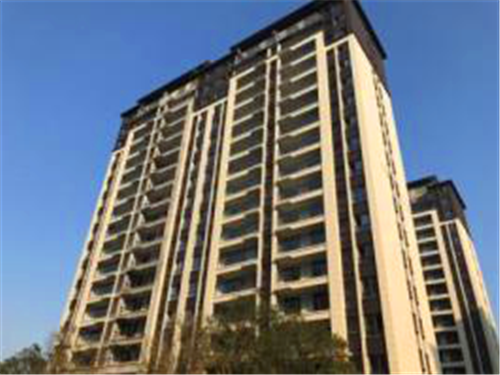

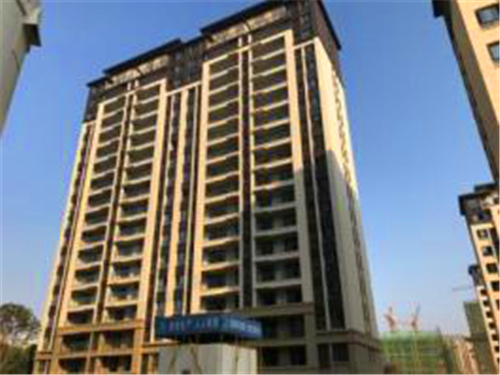

    1#楼:外墙涂料施工70%。





    3#楼: 公共区域瓷砖铺贴,公区穿线完成,顶棚腻子完成,电梯门套安装。

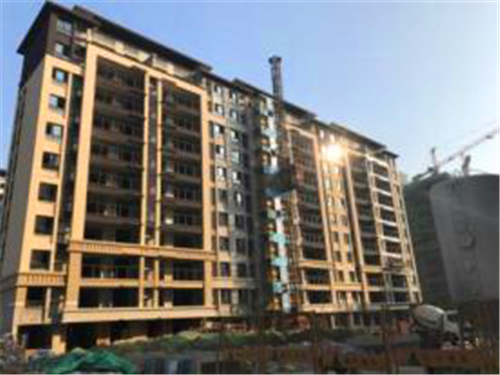

     4#楼:外墙涂料施工90%,公共区域、疏散楼梯间批腻子。




    7#楼:外墙涂料施工80%,公共区域、疏散楼梯间批腻子。

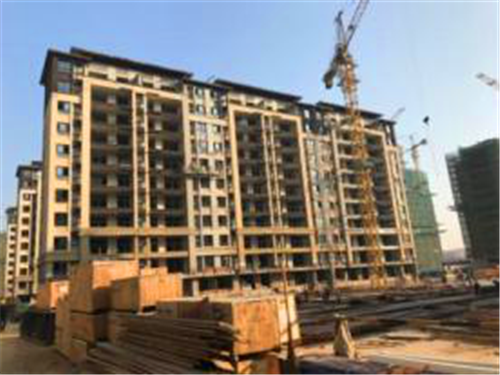

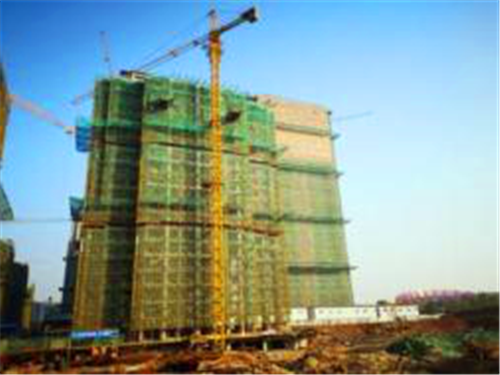

    5#楼: 7层以上地坪完成,外墙涂料施工35%,阳台护栏安装。





    8#楼:2层以上地坪完成,外墙涂料施工80%,楼梯护栏安装。





    13#楼:7层以上地坪施工完成,外墙涂料施工45%,楼梯护栏安装。





    17#楼:2层以上地坪完成,外墙涂料施工80%,楼梯护栏安装。

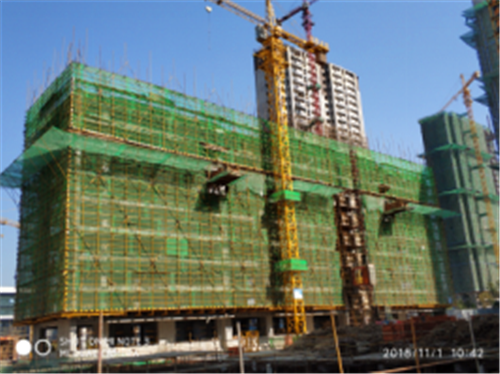

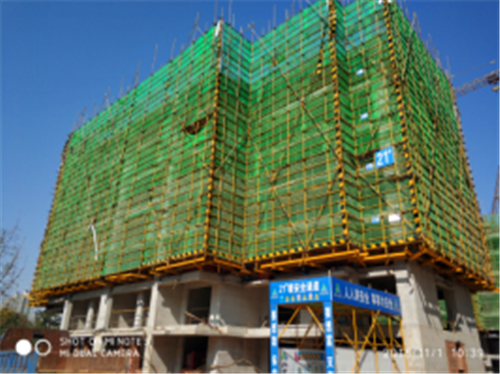

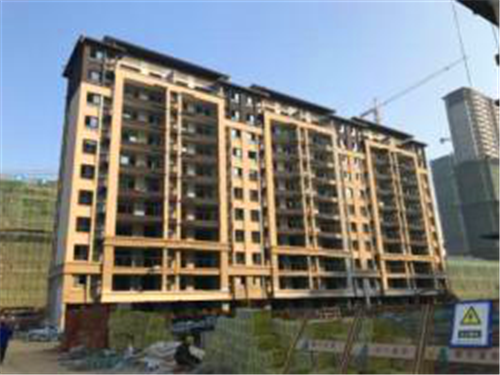

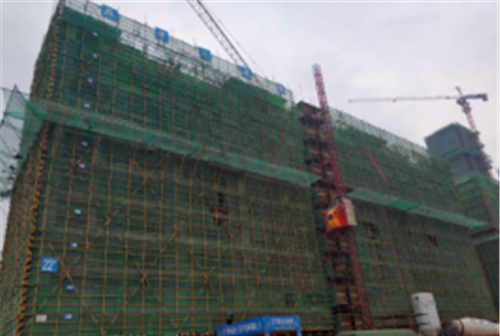

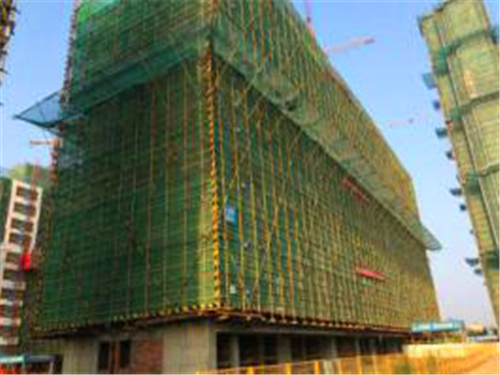

    22#楼:墙体砌筑11-2层,二次结构11-6层。





    23#楼:砌筑11层以下完成,屋面结构层施工完成,开始抹灰前准备。





    26#楼:砌筑11层以下完成,屋面结构层施工完成,开始抹灰前准备。

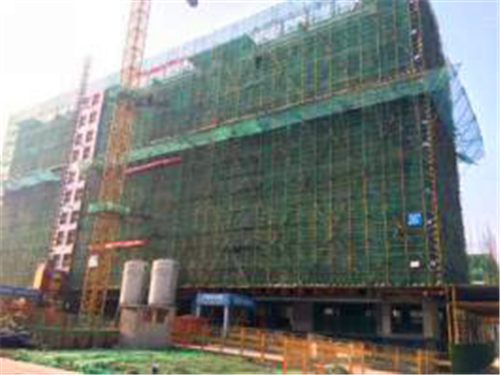

     25#楼:9层顶板钢筋绑扎。





    28#楼:11层顶板模板安装,钢筋准备绑扎。





    29#楼:10层墙柱钢筋准备绑扎。





    9#楼:  屋顶斜屋面钢筋绑扎。





    14#楼:斜屋面钢筋绑扎。

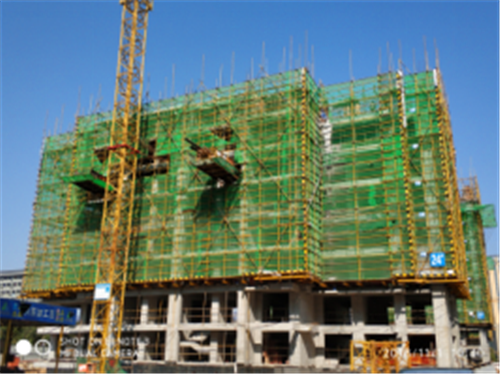

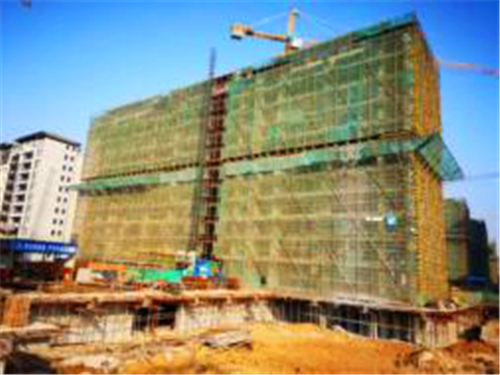

    18#楼:20层顶模板施工。

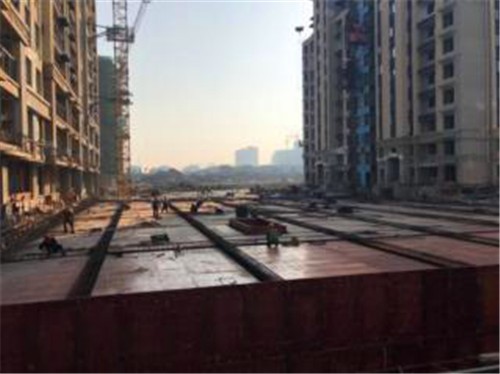

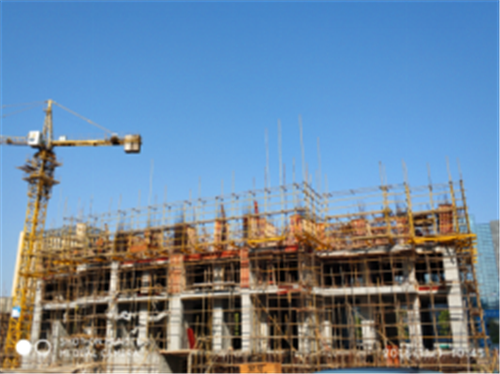

    2#楼:底板混凝土浇筑。

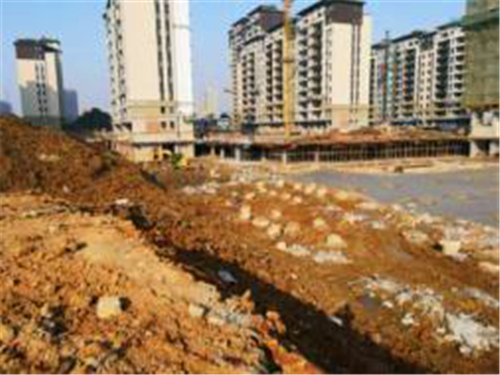

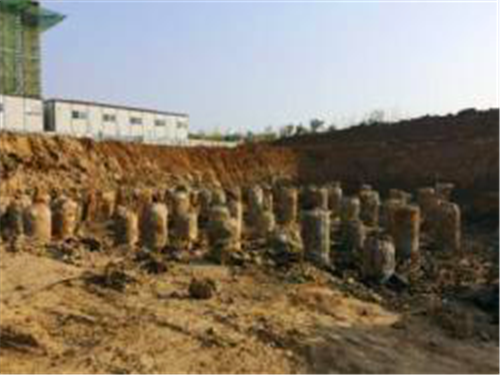

    19#楼:基础土方开挖。





    6#楼:  基础土方开挖。

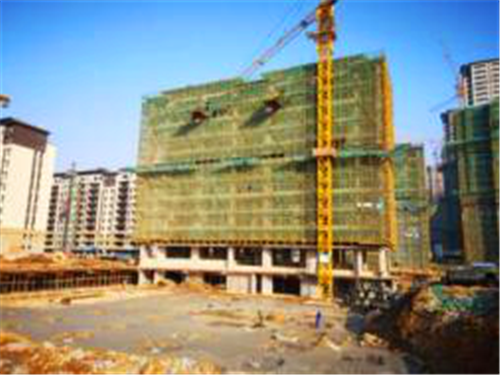

    21#楼:7层顶梁板浇筑。

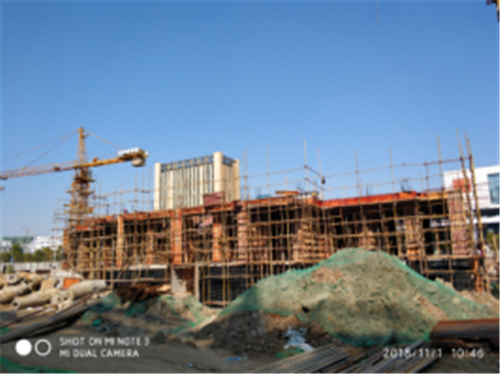

    24#楼:8层墙柱合模,顶板铺设模板。

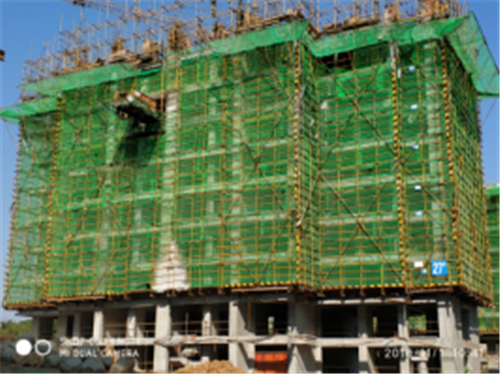

    27#楼:10层墙柱钢筋绑扎完成。

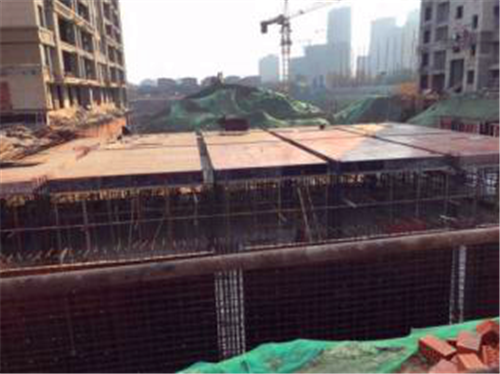

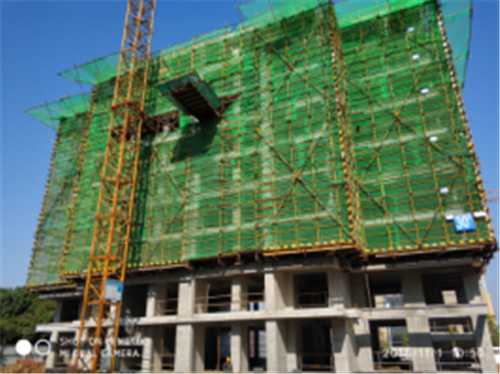

    30#楼:9层顶梁板完成,顶板钢筋准备绑扎。





    31#楼:地下室墙柱钢筋绑扎。





    32#楼:首层墙柱模板加固,顶板钢筋绑扎完成。





    33#楼:3层墙柱合模,顶板铺设。

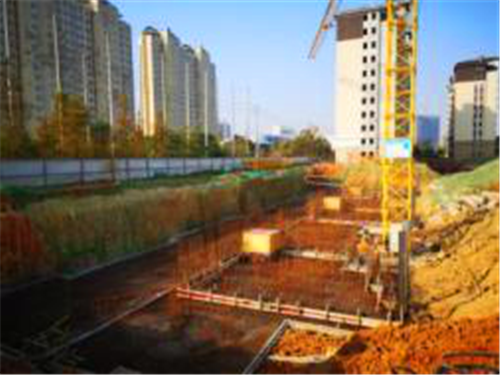

    5#-8#楼:地库顶板钢筋绑扎。




    1#-5#楼:地库顶模板铺设。
