合肥翡翠公馆10月下半月工程进度播报
各楼栋形象进度:

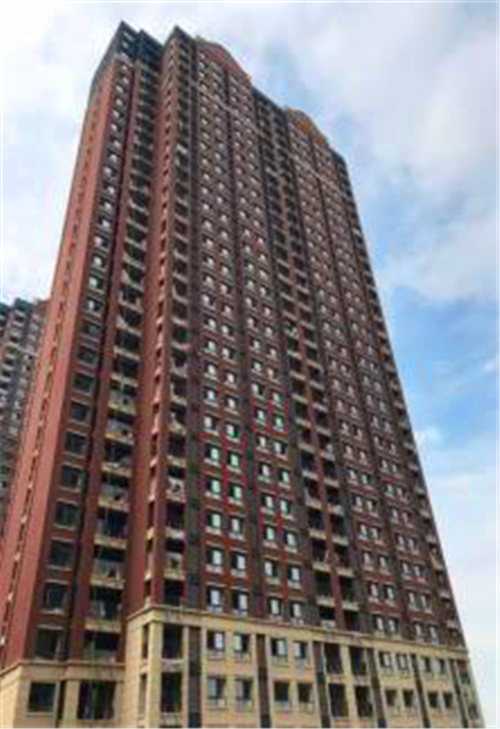

19#楼:
1、公区装饰:一遍腻子完成,吊顶龙骨完成,水电管线布置完成,墙地砖完成,封板完成;

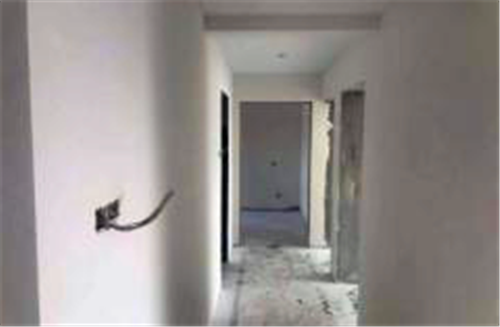

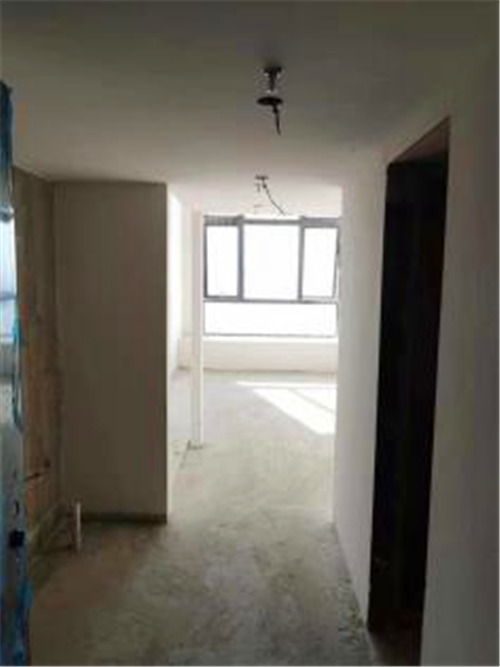

2、户内精装:样板间施工完成,钢结构完成移交精装;吊顶封板4-22层完成,二遍腻子7-22层完成,水电管线布置完成,穿线完成,地坪施工完成,卫生间防水施工完成,卫生间墙地砖9-22层完成,入户门安装完成18-22层。

20#楼:

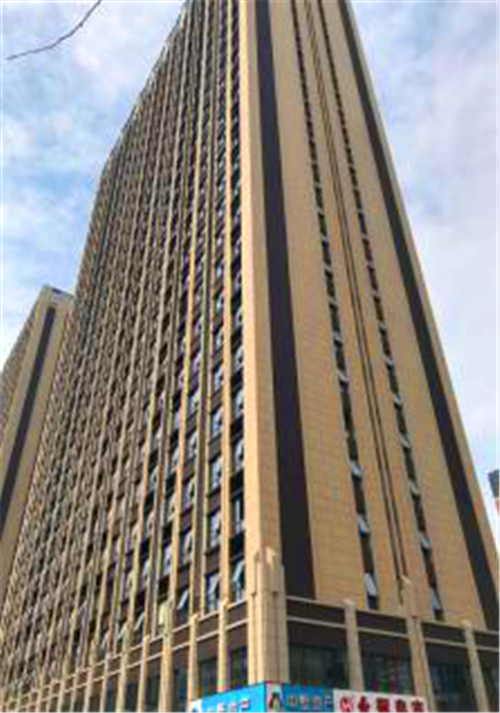

1、公区装饰:一遍腻子完成,吊顶龙骨完成,水电管线布置完成,墙地砖完成,封板完成;
2、户内精装:样板间施工完成,水电管线布置完成,穿线7-29层完成,地坪施工完成,隔墙龙骨基层6-29层,隔墙封板13-29层,吊顶龙骨5-29层,卫生间和阳台包管完成20-29层。

8#楼:
1、公区:墙地砖铺贴完成,吊顶完成,公区灯线布置完成,入户门厅完成90%。
2、室内精装:水电线管敷设完成,穿线完成。户内墙地砖铺贴完成。天花吊顶完成,一遍乳胶漆完成,入户门安装完成,卧室地面找平完成,厨卫集成吊顶完成,志邦橱柜安装完成,户内木门安装18-27层。

7#楼:
1、公区:墙地砖铺贴完成,吊顶完成,公区灯线布置完成,入户门厅完成90%。
2、室内精装:水电管线敷设完成,穿线完成。户内墙地砖铺贴完成。天花吊顶完成,窗台石完成,油漆工腻子打磨12-32层完成,入户门安装完成,厨卫集成吊顶4-32层,卧室地面找平22-32层。

室外工程:

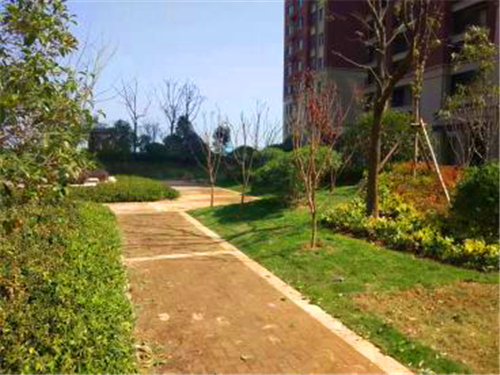

1、7#楼北侧消防登高面整平浇筑混凝土完成,室外园路硬化完成,绿化地形整理完成;
2、7#、8#楼燃气、供水、强电、雨污水管网已完成;
3、7# 、8#楼停车位垫层施工完成,散水坡位置整平完成,乔木及小灌木栽植完成。
