铜陵滟澜公馆10月上半月工程进度播报

2018.10.17文章来源:   阅读次数:

铜陵滟澜公馆10月上半月工程进度播报



    各楼栋形象进度:

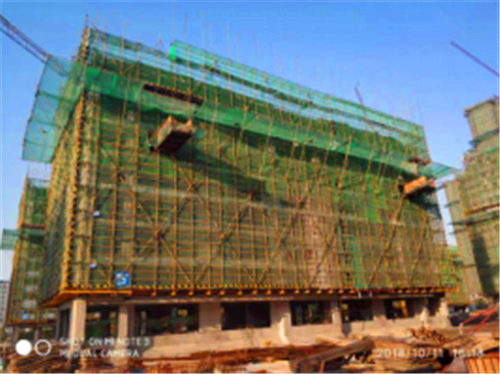

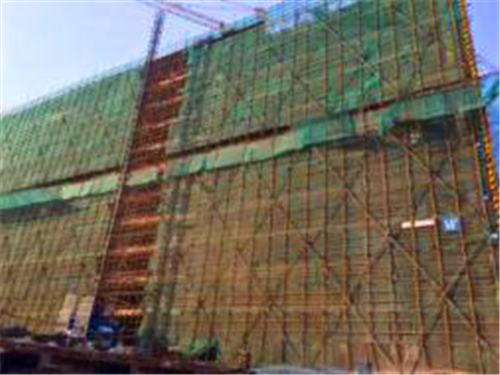

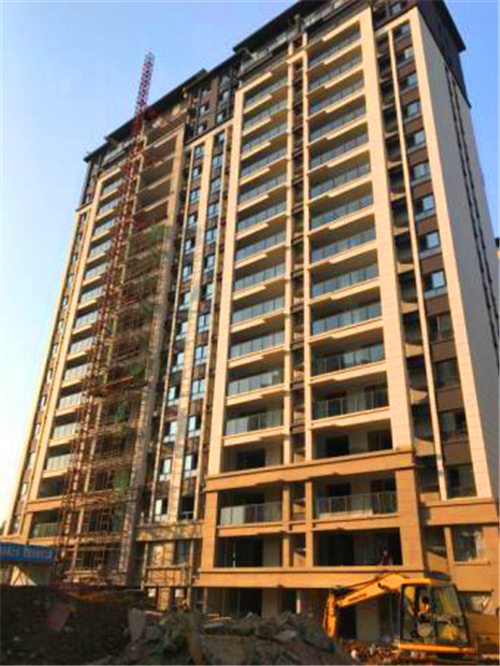

    1#楼:4层以上地坪浇筑完成,外墙涂料完成8吊篮。





    3#楼: 公共区域瓷砖铺贴,顶棚腻子完成。

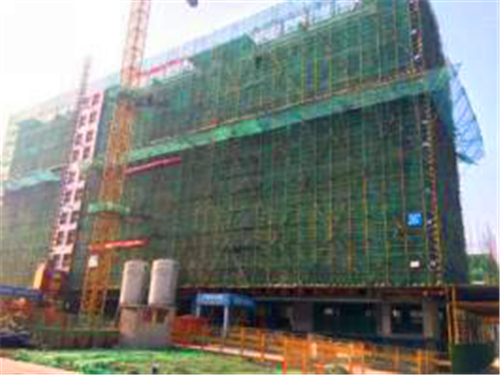

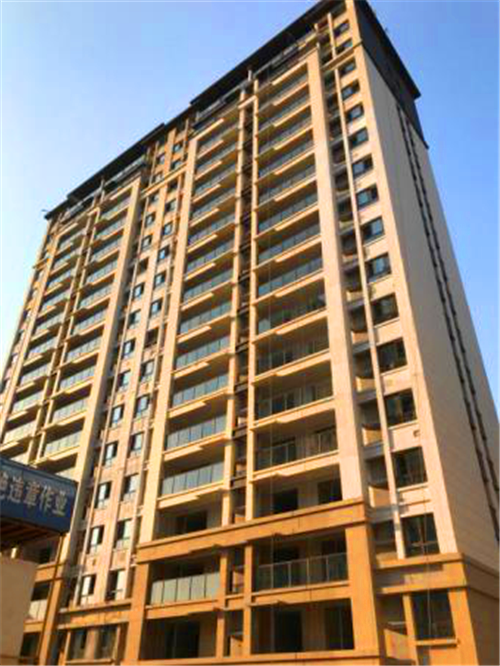

    4#楼:外墙涂料完成6吊篮,公区施工中,阳台护栏玻璃安装基本完成。

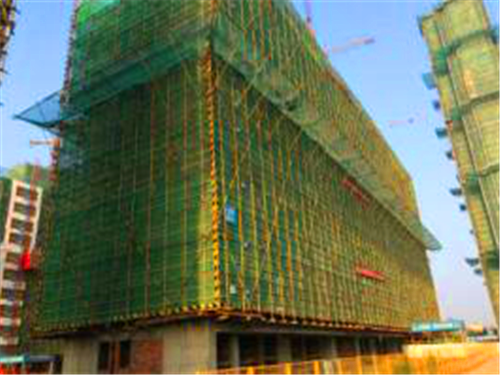

    7#楼:外墙涂料完成10吊篮,公区施工中,阳台护栏玻璃安装基本完成。




    5#楼: 地坪清理,屋面施工完成。

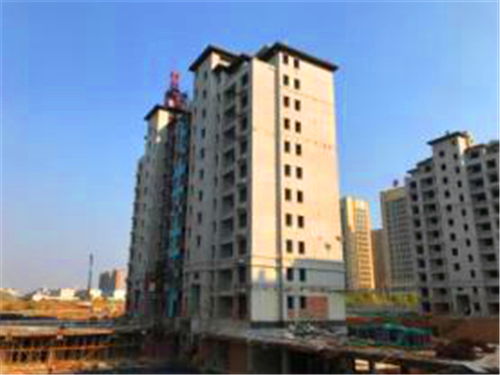

    8#楼:10层以上地坪完成,屋面施工完成,吊篮安装。





    13#楼:地坪清理,屋面施工完成,吊篮安装检测完成开始外墙施工。

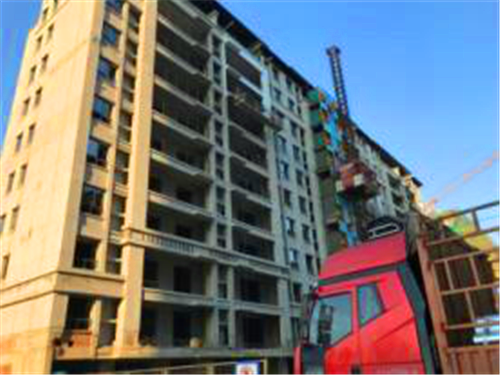

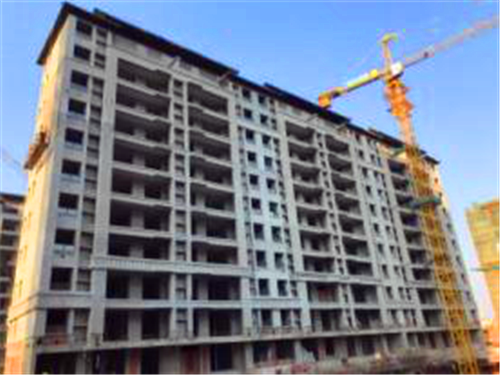

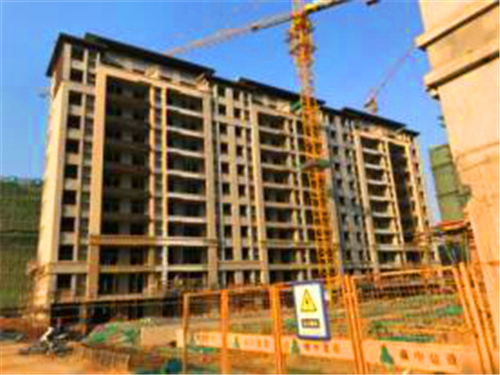

    17#楼:8层以上地坪完成,屋面施工完成,外墙涂料完成6吊篮。

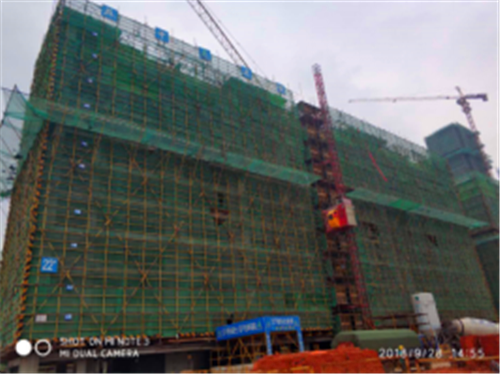

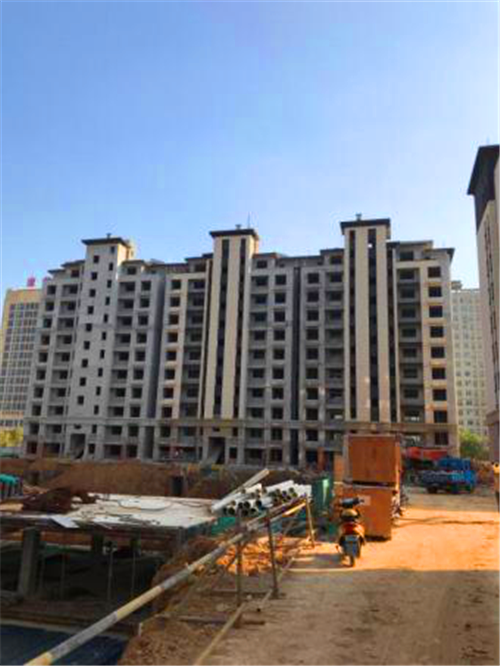

    22#楼:墙体砌筑11-7层,二次结构11-10层。




    23#楼:砌筑11层以下完成,屋面结构层施工完成,开始抹灰前准备。




    26#楼:砌筑11层以下完成,屋面结构层施工完成,开始抹灰前准备。





    25#楼:8层顶板墙柱钢筋绑扎。




    28#楼:10层顶板模板安装完成,钢筋绑扎。




    29#楼:8层顶板支模完成。

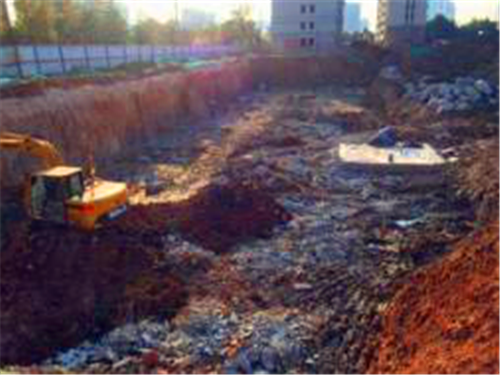

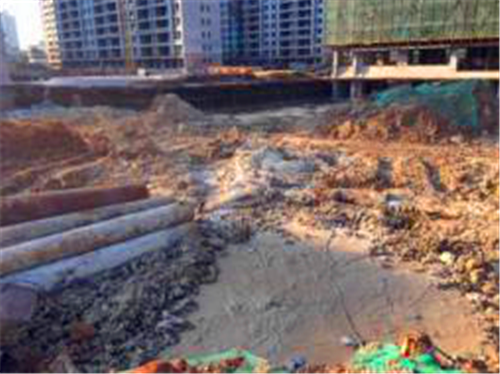

    2#楼: 基础开挖完成。





    15#楼:桩基施工完成7根。




    6#楼:桩基检测完成。





    19#楼:桩基检测。



    9#楼:  电梯机房排架搭设,模板安装,人货电梯安装。




    14#楼:电梯机房柱钢筋绑扎完成,人货电梯安装。

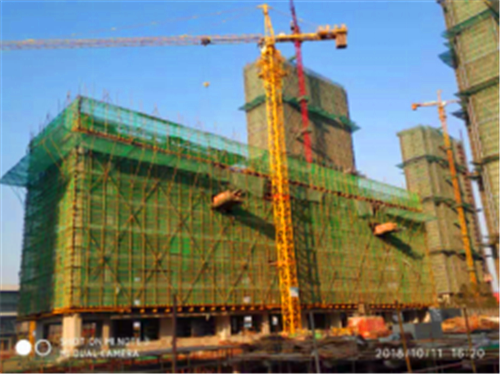

    18#楼:17层顶结构浇筑完成。

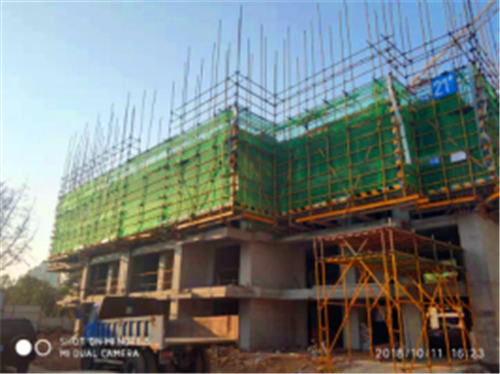

    21#楼:4层顶梁板钢筋绑扎。

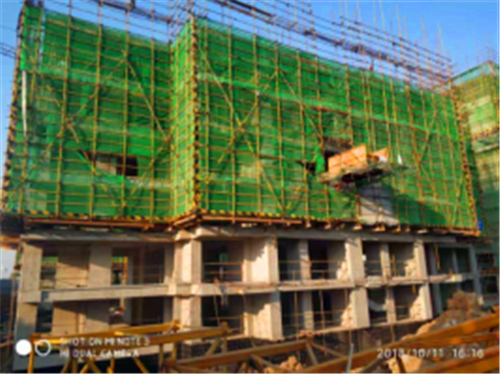

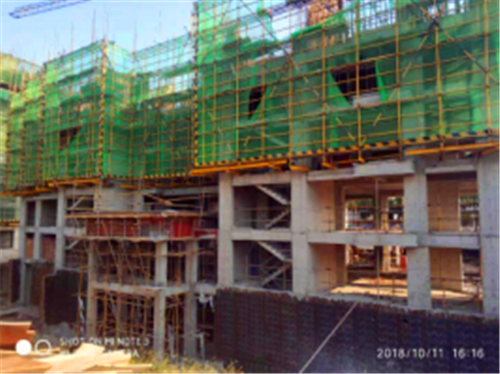

    24#楼:5层墙柱合模完成,内架搭设。




    27#楼:6层顶板梁施工完成,钢筋准备绑扎。





    30#楼:6层顶梁板施工。

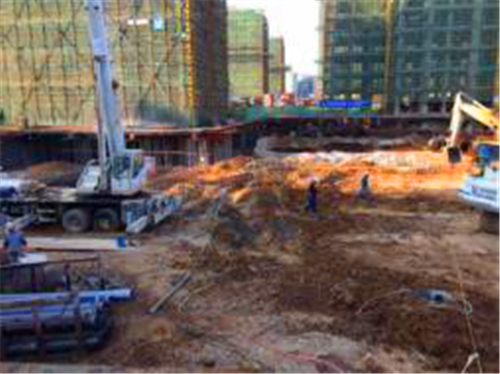

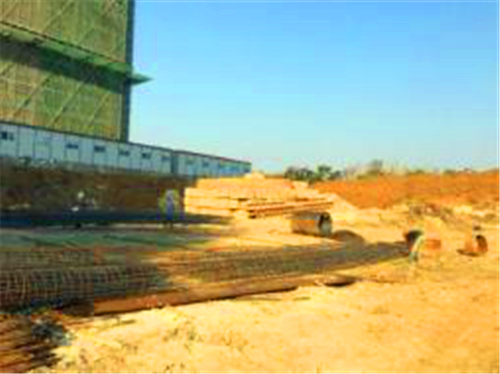

    31#楼:基坑开完成,垫层浇筑完成,桩基桩头破除完成。





    32#楼: 地下室结构墙柱模板完成70%,顶板完成60%。

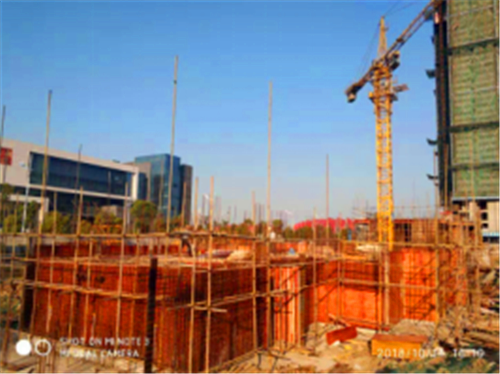

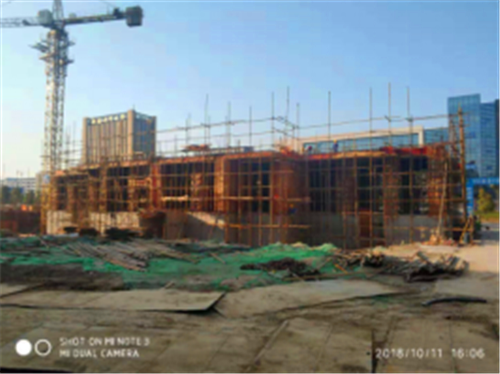

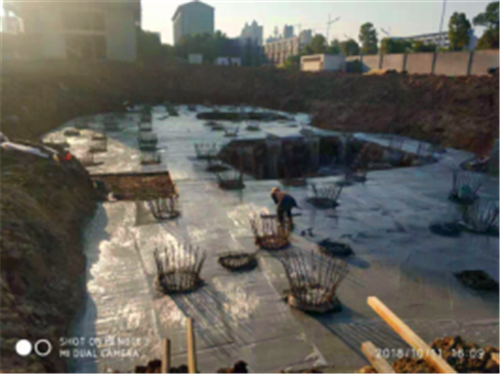

    33#楼:1层墙柱墙柱加固完成,顶板钢筋施工完成,准备混凝土浇筑。

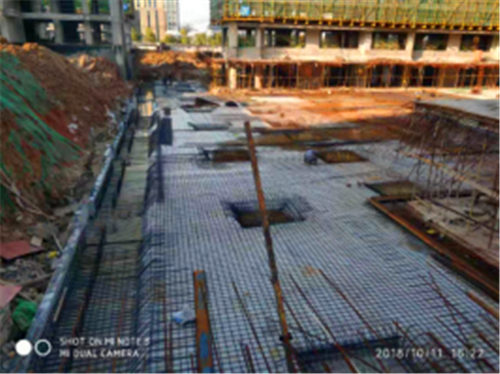

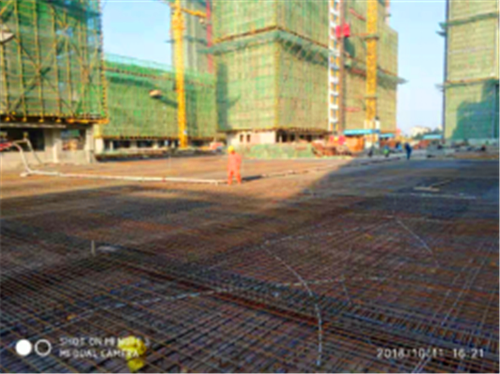

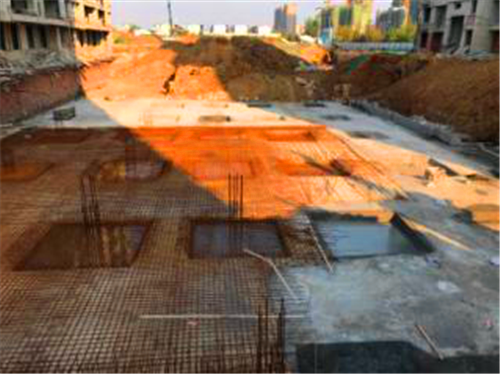

    1#-5#楼:地库底板钢筋施工。





    1#-2#地库:顶板准备浇筑。





    1#-3#地库:筏板钢筋绑扎。
