滨湖新地城市广场10月上半月工程进度播报
各楼栋形象进度:
1#楼:
1、26-30层烟气道安装完成;
2、22-26层给排水立管安装完成;
3、24层以下喷淋支管安装完成;

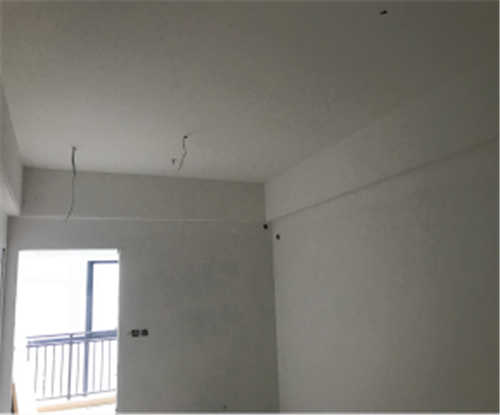

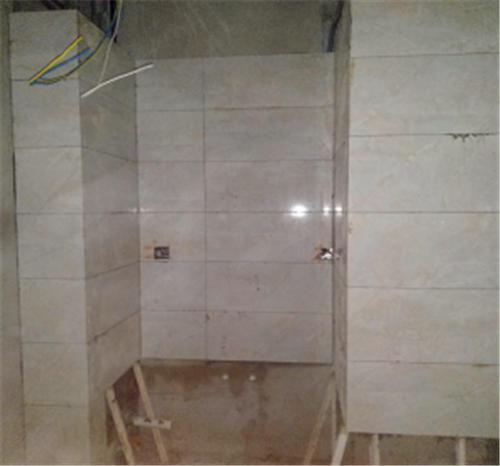

4、精装工程:水电、木工、瓦工施工中。

2#楼:
1、35层~36层烟气道安装完成;
2、38层以下给水立管安装完成,38层以下排水立管安装完成;
3、29层以下喷淋支管安装完成,25层以下喷淋下引完成且确保精装工作面;
4、精装工程:木工、水电、瓦工、油漆施工中。
