亳州时代公馆3月上半月工程进度播报

2019.03.21文章来源:   阅读次数:
亳州时代公馆3月上半月工程进度播报

    各楼栋形象进度:

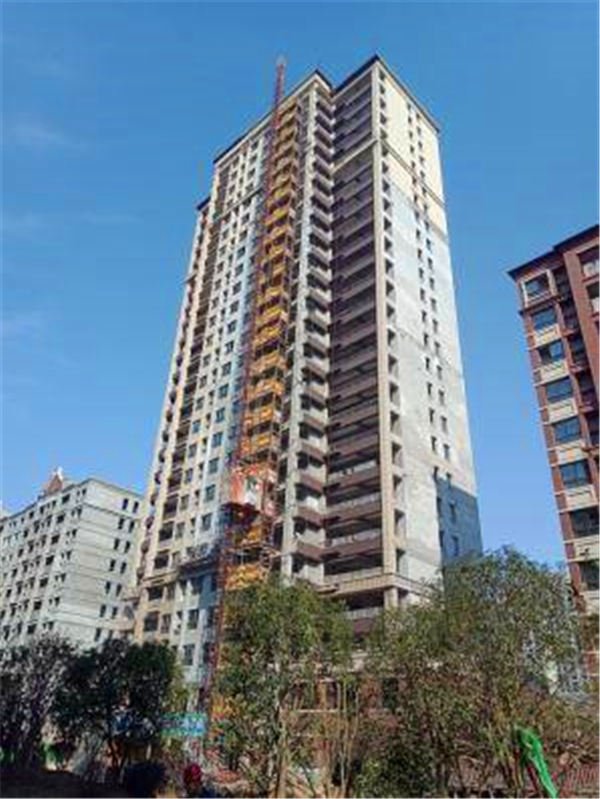

    9#楼:1-11层内粉完成,真石漆持续施工,地砖完成。

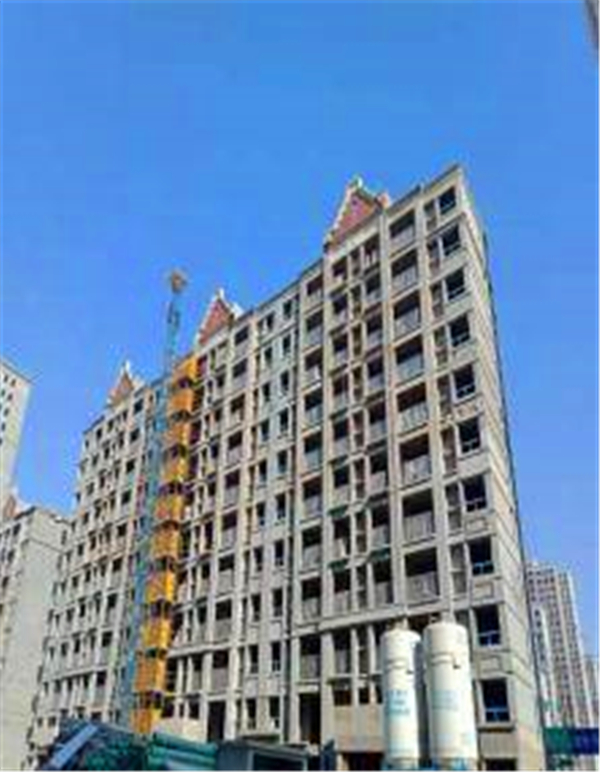

    10#楼:内粉施工完成,真石漆2-8层施工完成,地砖、一遍腻子完成。



    12#楼:1-5层内粉完成,真石漆持续施工,11层地砖完成。

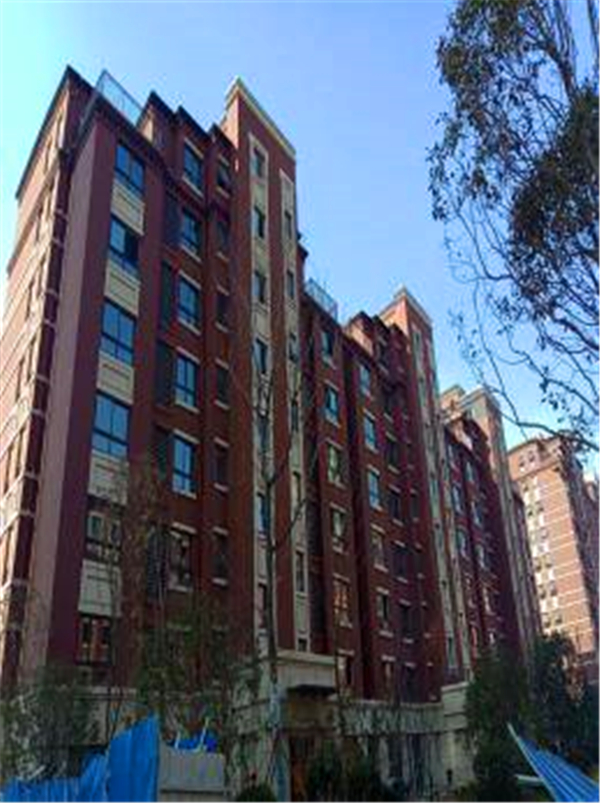

    13#楼:内粉完成,外立面真石漆施工完成,地坪施工完成。



    16#楼:内粉完成,2-11层真石漆施工完成,地坪施工完成。

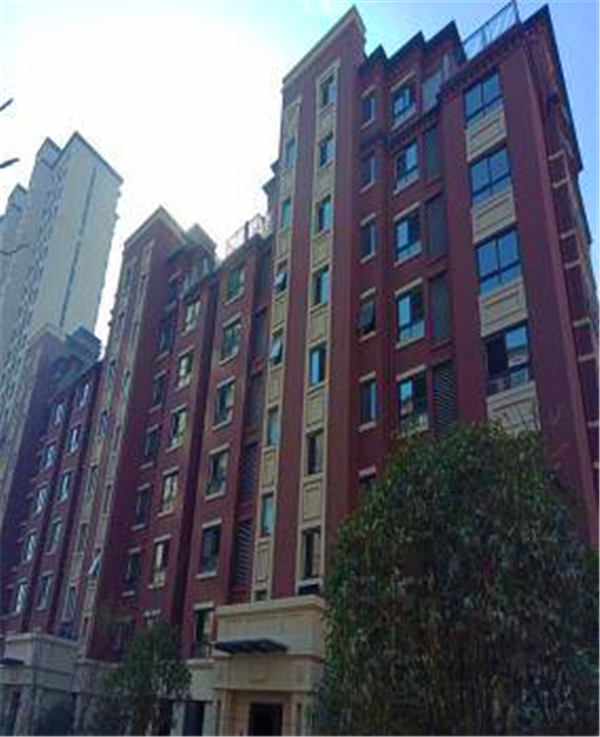

    17#楼:内粉完成,外立面真石漆施工完成,地坪施工完成。

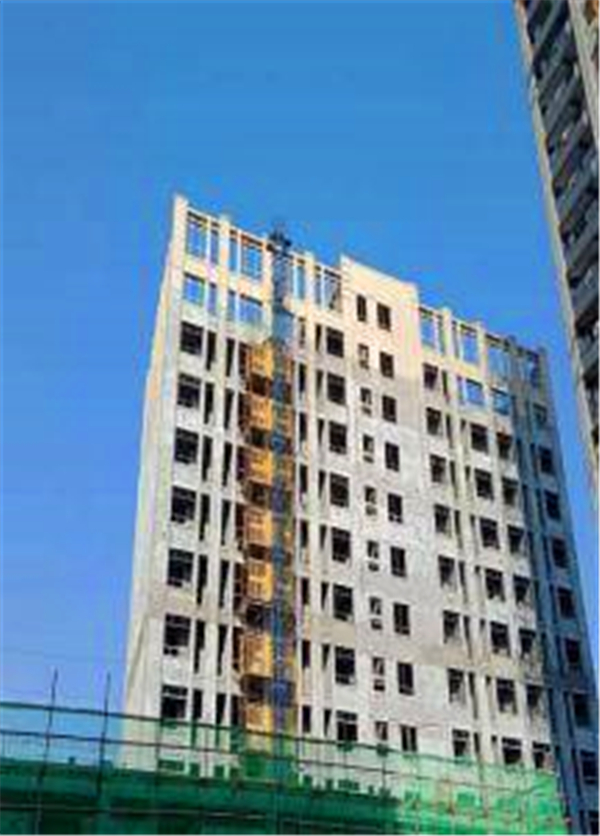

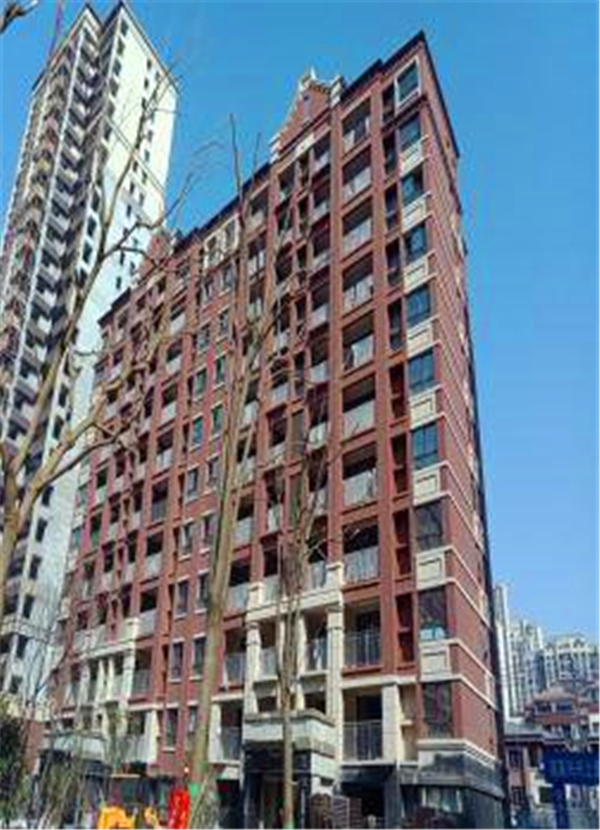

    15#楼:外粉完成,19-26层底漆完成,2~26层内粉完成。



    36#楼:外架拆除完成,钢性屋面完成。



    39#楼:外架拆除完成,屋面SBS施工完成。



    40#楼:外架拆除完成,屋面开始施工。



    38#楼:外架拆除完成,地坪完成;钢性屋面完成。



    37#楼:外架拆除完成,10层内粉施工。

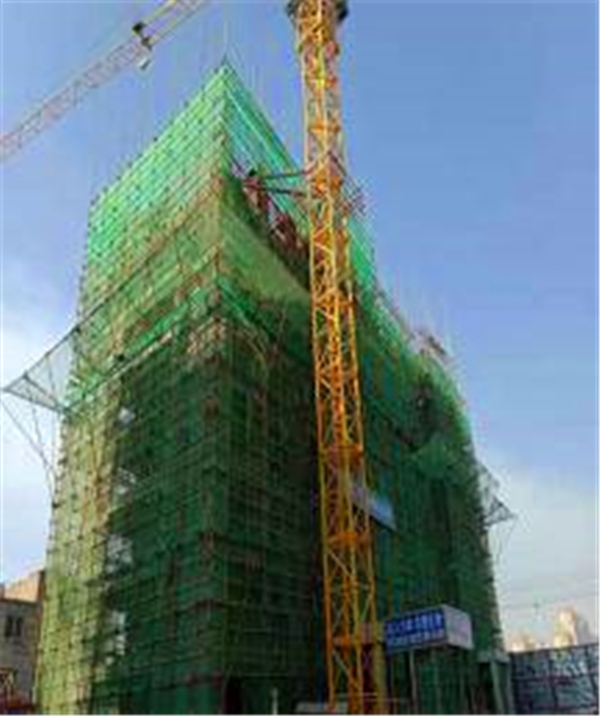

    35#楼:外架拆除完成。



    34#楼:外架拆除完成,10层内粉施工。

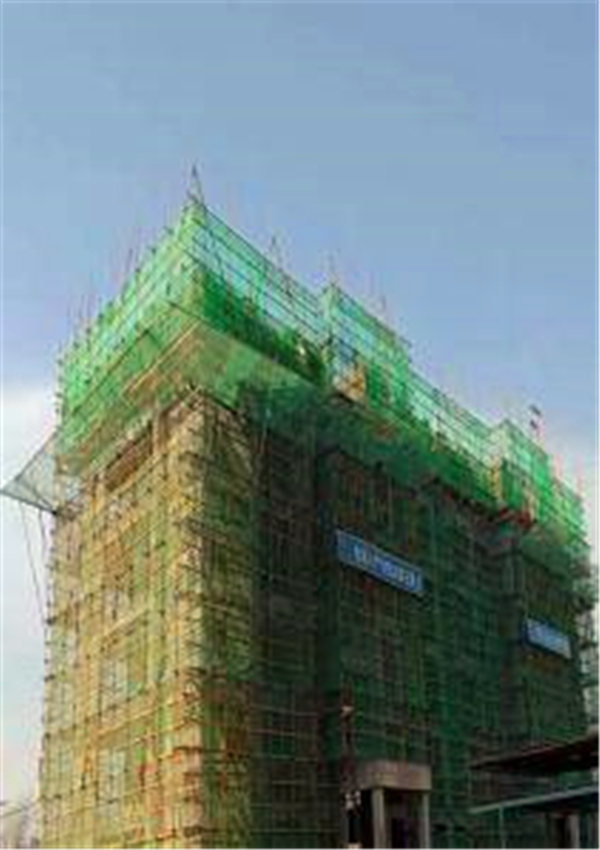

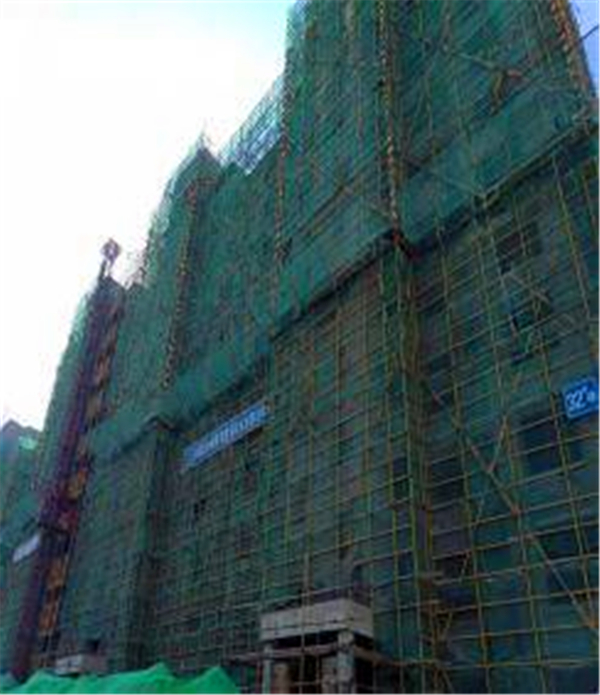

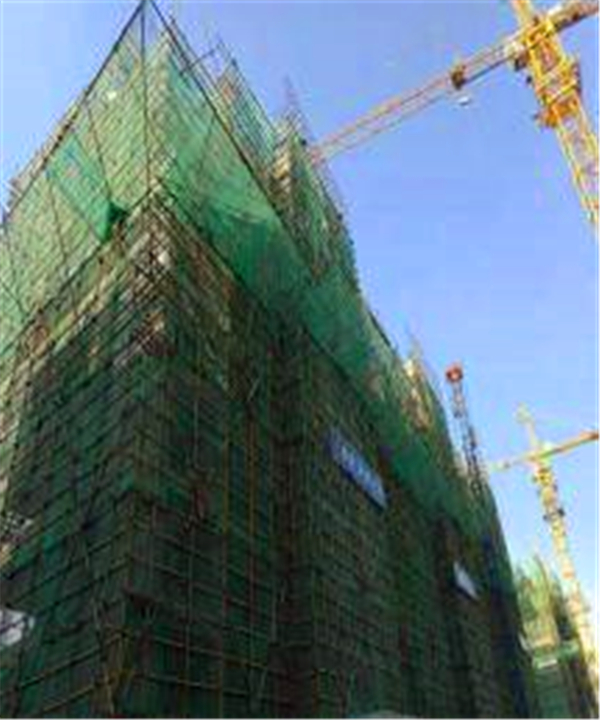

    32#楼:墙体完成,二构完成,外粉施工。

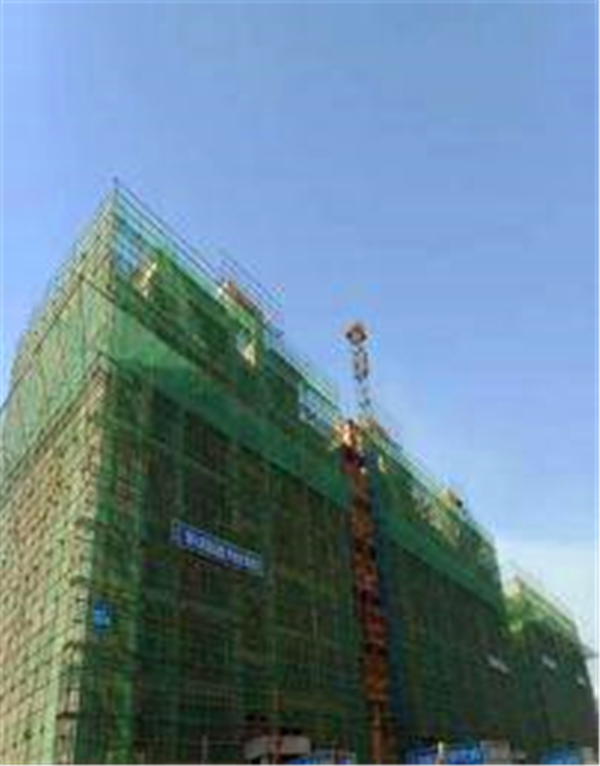

    31#楼:墙体完成,二构完成,外粉完成,保温板完成。

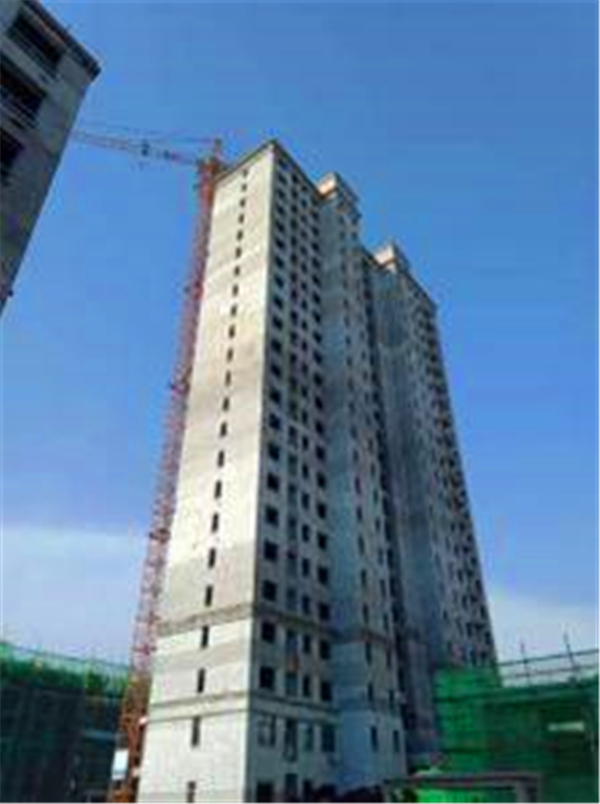

    30#楼:主体结构砼完成,人货电梯开始安装 。

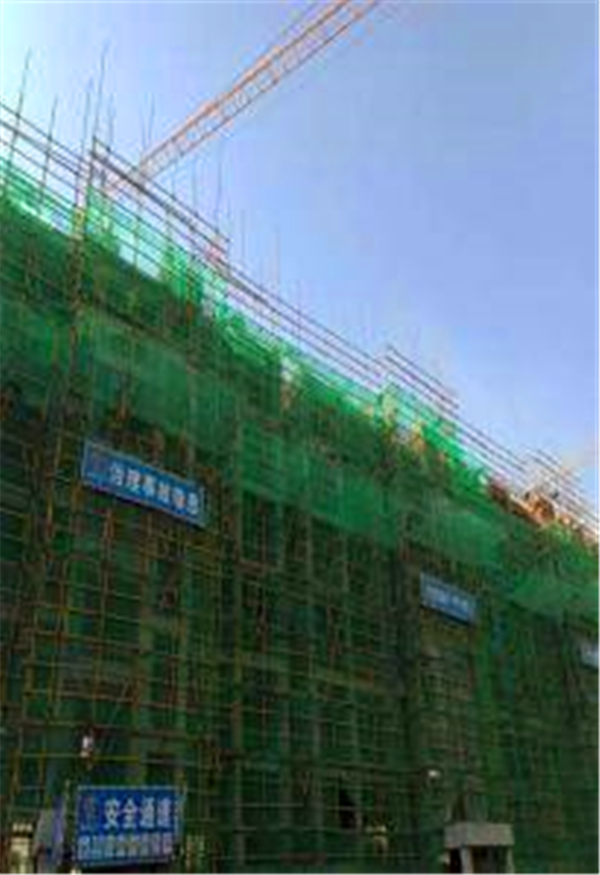

    29#楼:墙体完成,二构完成。



    27#楼:7层顶板模板安装。



    24#楼:屋面构架浇筑。



    25#楼:8层墙柱模板安装。



    26#楼:屋面构架浇筑。



    23#楼:7层顶模板施工。



    33#楼:6层顶模板施工。
