安丘紫金公馆1月上半月工程进度播报

    各楼栋形象进度:

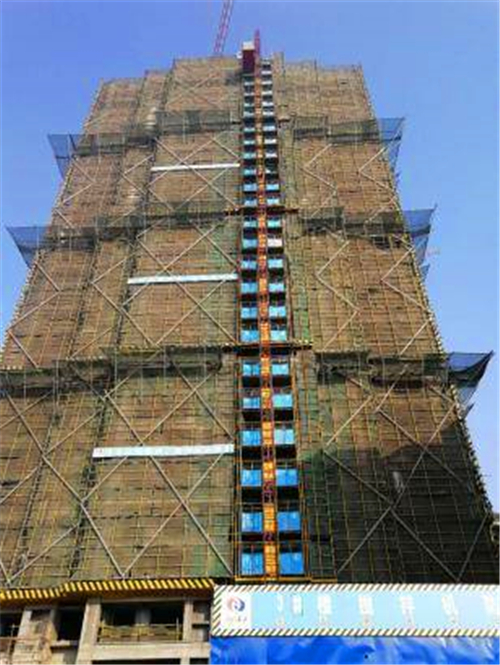

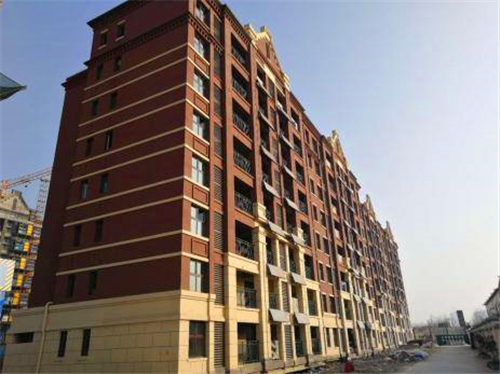

    1#楼:太阳能安装完成;亮化完成;地暖铺管完成90%。

    2#楼:太阳能安装完成;亮化完成;地暖铺管完成90%。

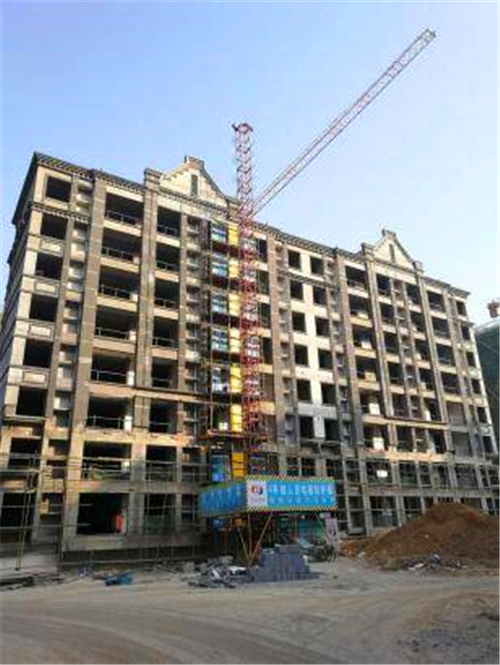

    3#楼:封顶,砌筑完成;二次结构完成。

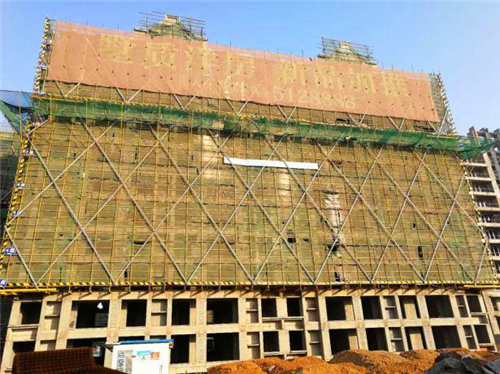

    4#楼:3-8层外墙保温完成;内墙粉刷2层;屋面保温完成。

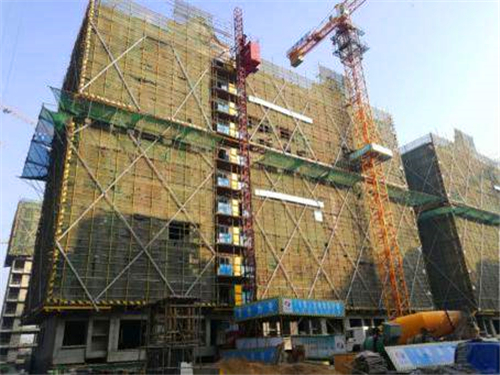

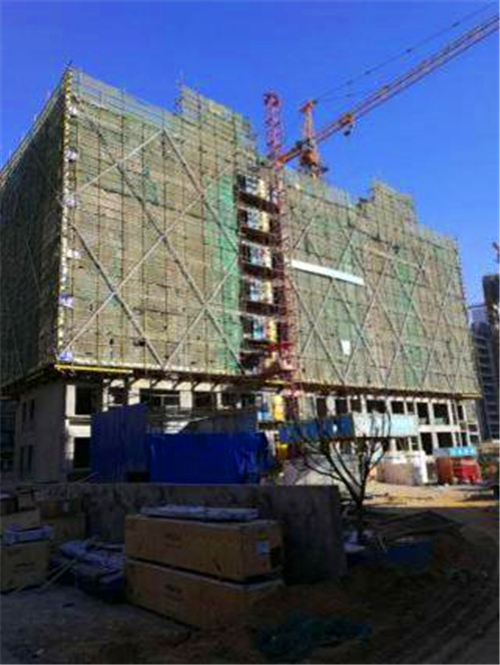

    5#楼:砌筑、二构完成,3-8层内外墙喷浆完成;屋面保温完成。

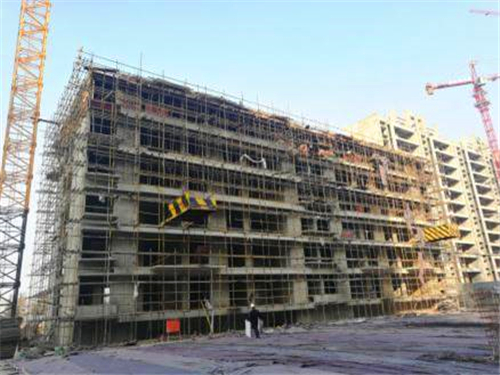

    6#楼:砌筑完成28层,二构完成27层,内墙、外墙抹灰完成10层。

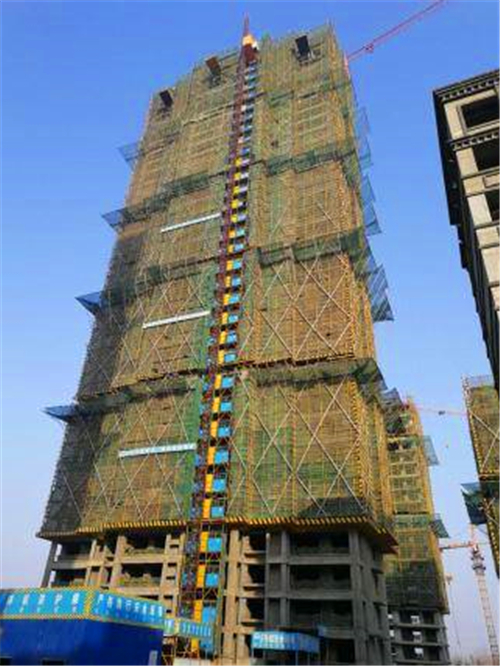

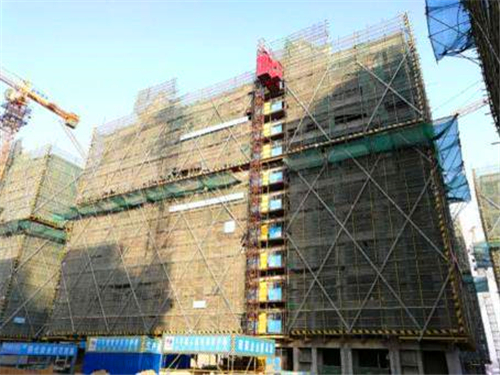

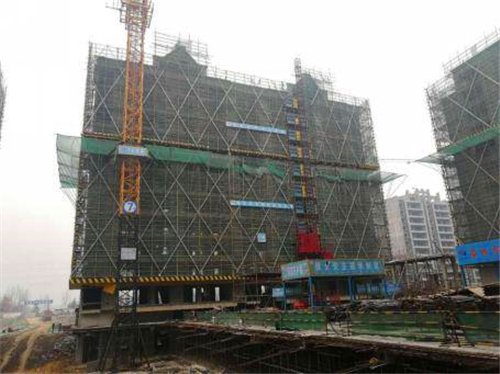

    7#楼:二构完成;内外墙喷浆完成。

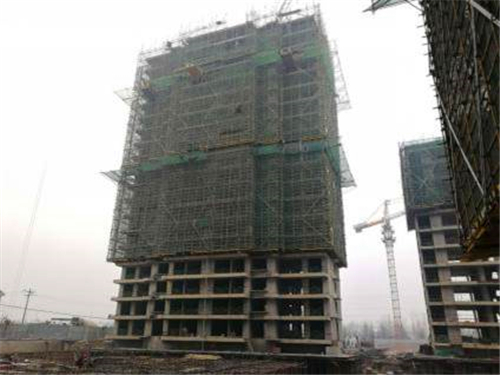

    8#楼:砌筑完成;二构完成。

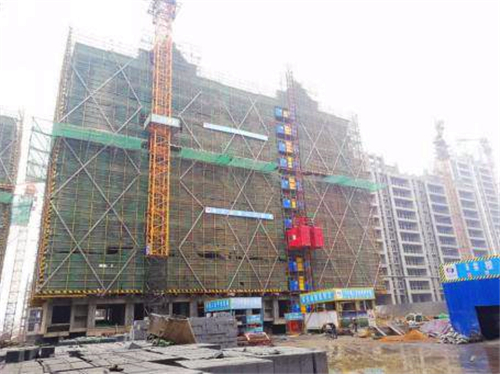

    9#楼:砌筑完成;二构完成;内外墙喷浆完成。

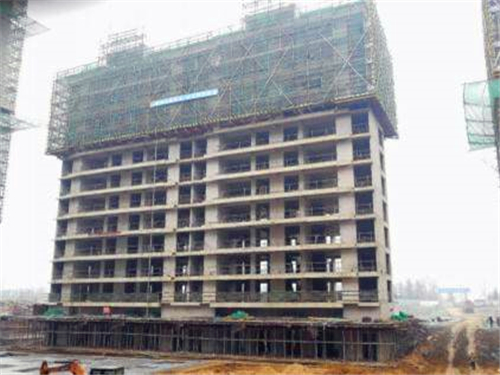

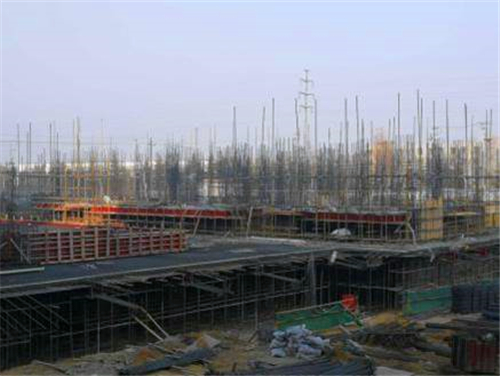

    10#楼:19层结构完成。

    11#楼:封顶。

    12#楼:封顶。

    13#楼:封顶,砌筑完成6层;二构完成5层。

    14#楼:1层墙柱钢筋完成。

    17#楼:6层结构完成。

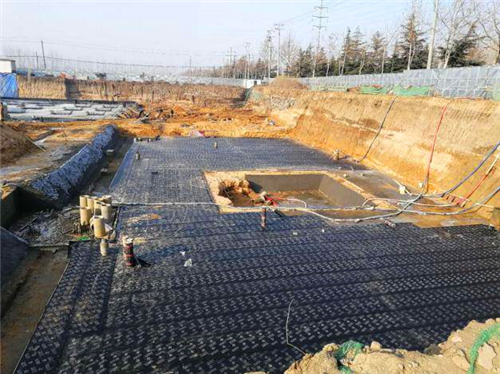

    21#楼:基础防水完成90%。
