铜陵紫金公馆1月上半月工程进度播报

2019.01.19文章来源:   阅读次数:

铜陵紫金公馆1月上半月工程进度播报

    各楼栋形象进度:

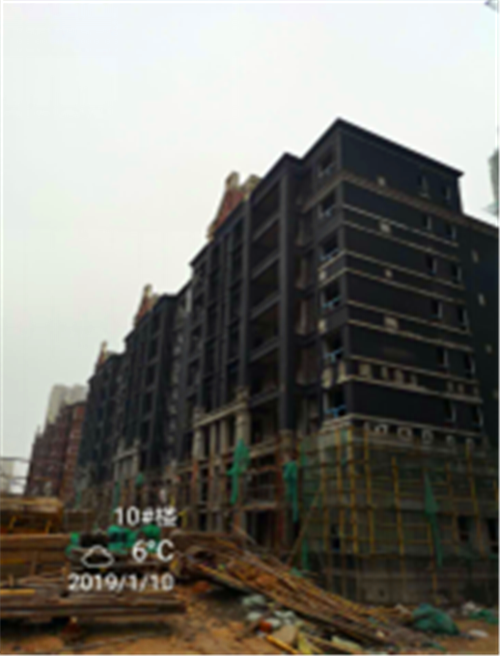

    10#楼:内粉施工至6层,外架拆除完成。

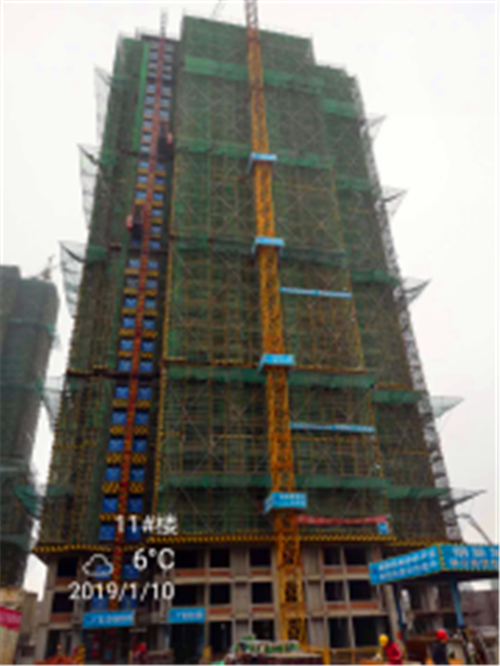

    11#楼:墙体砌筑至18层。

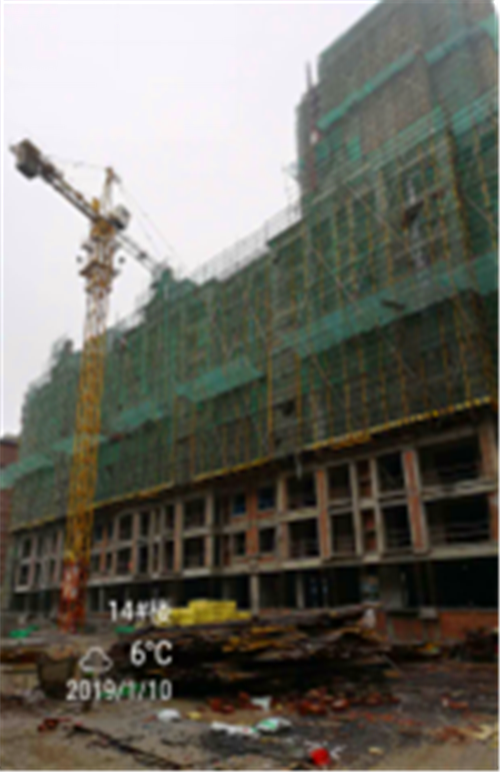

    14#楼:外墙粉刷施工至2层。

    15#楼:屋面女儿墙混凝土浇筑完成。

    17#楼:公区材料运至楼上。

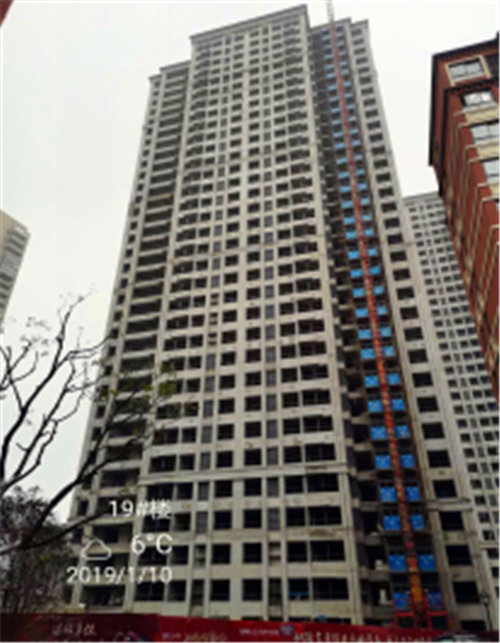

    19#楼:地坪砼浇筑完成至18层,电梯门套基层施工至20层。

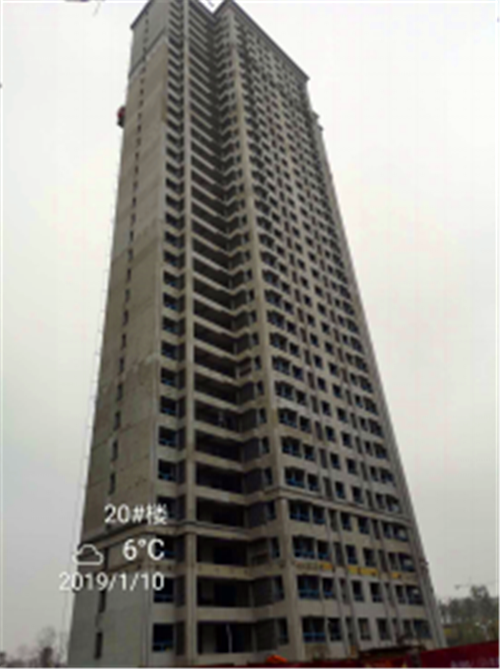

    20#楼:地坪砼浇筑完成至28层。

    21#楼:地坪砼浇筑完成至25层,电梯门套材料排产。

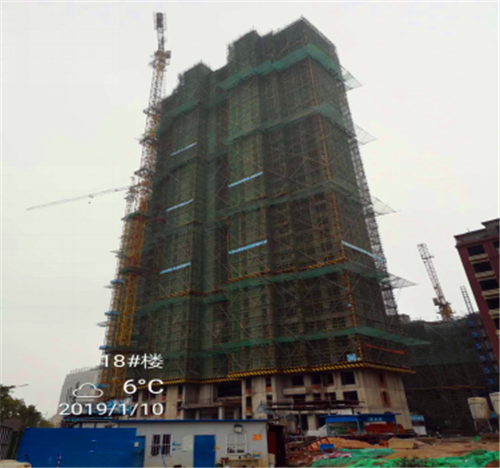

    18#楼:墙体砌筑26层,二次结构施工15层。

    1#楼:室内维修找补,公区地砖施工。
