全椒悦府花园1月上半月工程进度播报

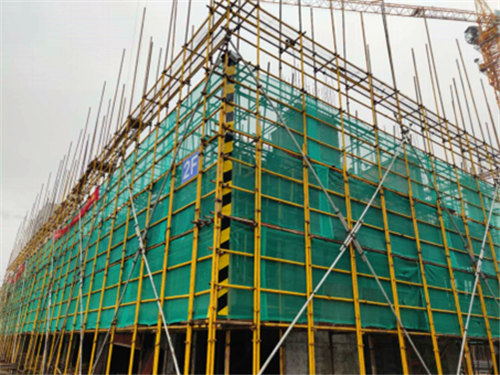

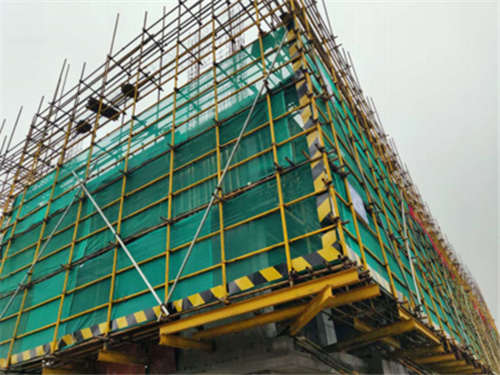

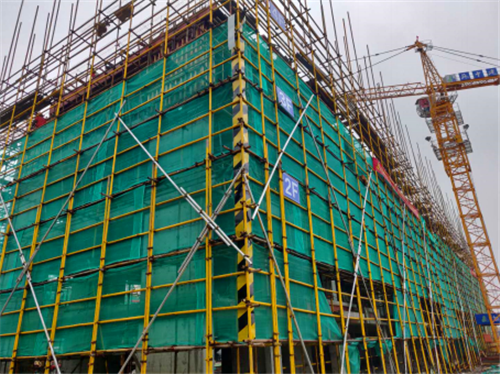

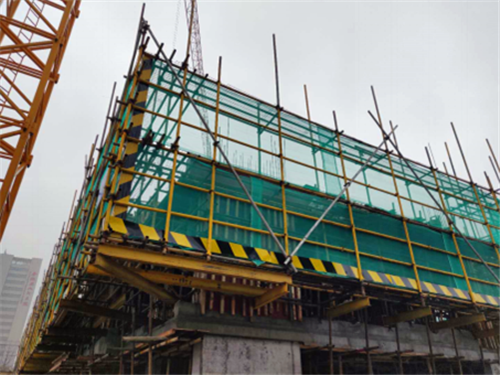

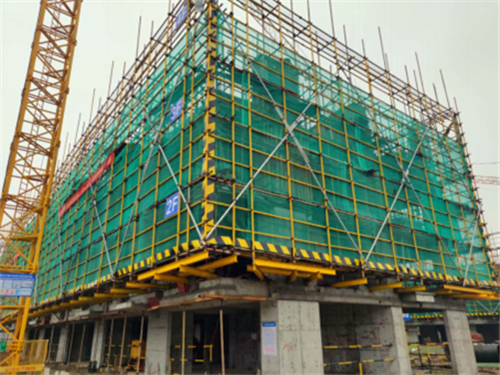

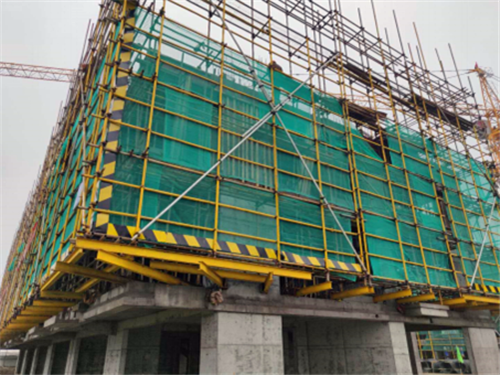

各楼栋形象进度:
7#楼:3层梁板混凝土浇筑完成;4层梁板底模完成60%。
10#楼:3层梁板混凝土浇筑完成。
13#楼:4层墙柱钢筋绑扎完成;4层梁板钢筋完成80%。
15#楼:2层梁板混凝土浇筑完成;3层墙柱钢筋绑扎完成。
19#楼:3层梁板混凝土浇筑完成;3层墙柱钢筋绑扎完成。
20#楼:2层梁板合模完成;2层梁板钢筋完成,水电预埋完成。
