安丘紫金公馆12月下半月工程进度播报

2019.01.02文章来源:   阅读次数:

安丘紫金公馆12月下半月工程进度播报



    各楼栋形象进度:

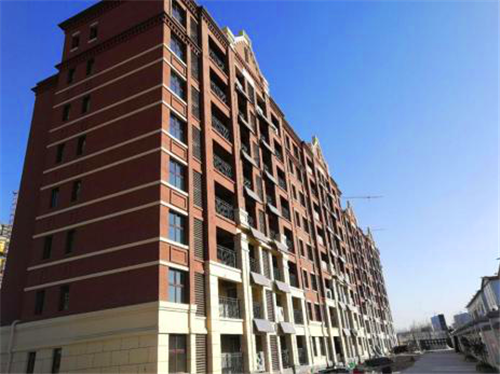

    1#楼:太阳能板安装完成;亮化完成;地暖铺管完成90%。





    2#楼:太阳能板安装完成;亮化完成;地暖铺管完成90%。

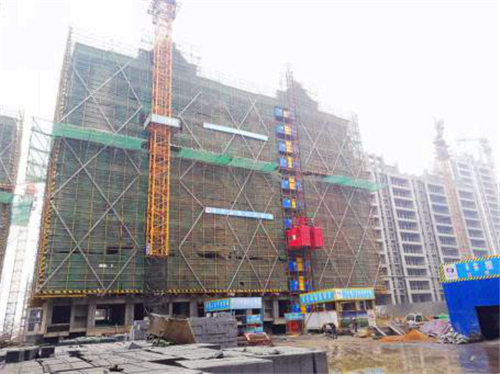

    3#楼:封顶、砌筑、二构完成;外墙抹灰、内墙抹灰施工中。





    4#楼:3-8层外墙保温完成;内墙粉刷完成2层;屋面保温完成。

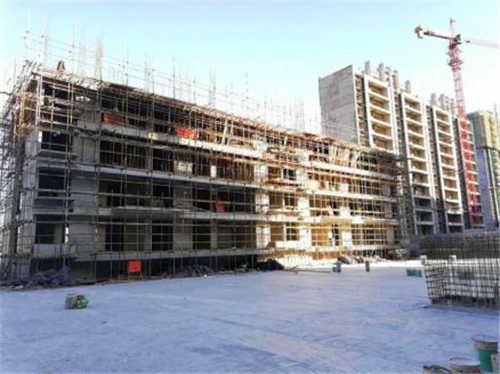

    5#楼:砌筑、二构完成;3-8层内外墙喷浆完成;屋面保温完成。

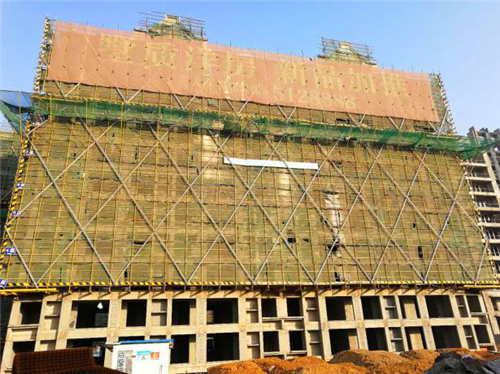

    6#楼:封顶,砌筑、二构施工中,内墙抹灰、外墙抹灰施工中。

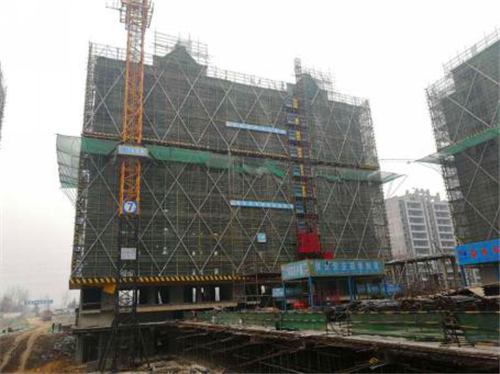

    7#楼:二次结构完成;内外墙喷浆完成。





    8#楼:砌筑完成;二次结构完成9层。





    9#楼:砌筑完成;二次结构完成;内外墙喷浆完成。

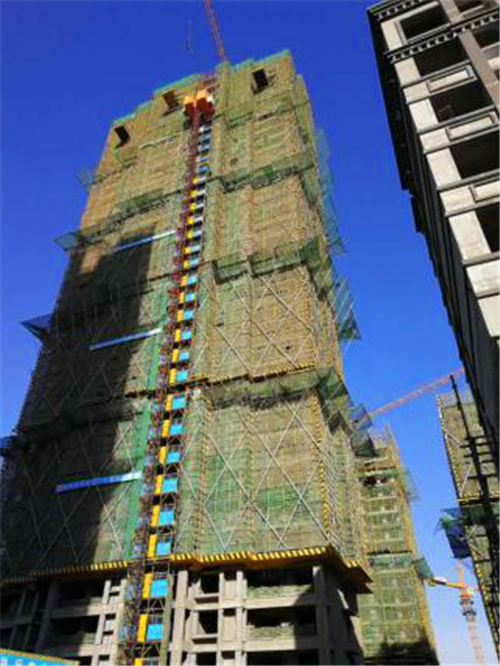

    10#楼:19层墙柱钢筋完成。





    11#楼:封顶。





    12#楼:封顶。

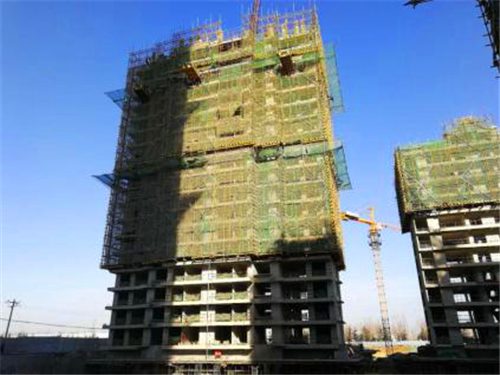

    13#楼:封顶;砌筑完成6层;二次结构完成2层。





    14#楼:负1层墙柱钢筋完成。





    17#楼:4层结构完成。
