亳州时代公馆12月下半月工程进度播报

2019.01.02文章来源:   阅读次数:

亳州时代公馆12月下半月工程进度播报



    各楼栋形象进度:

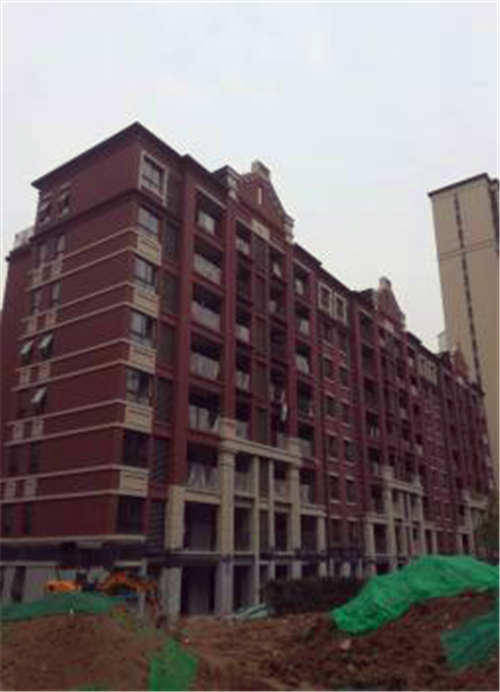

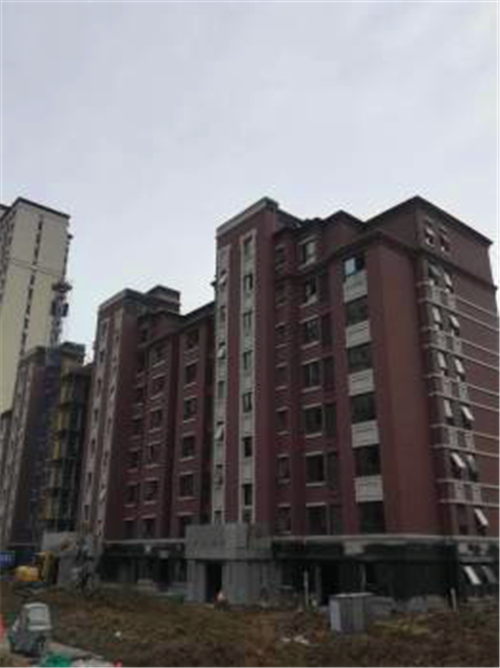

    11#、14#、18#楼:竣工验收完成,精修中。

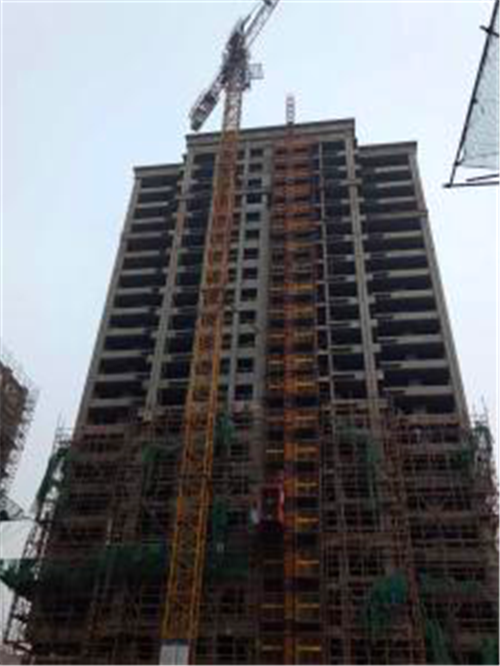

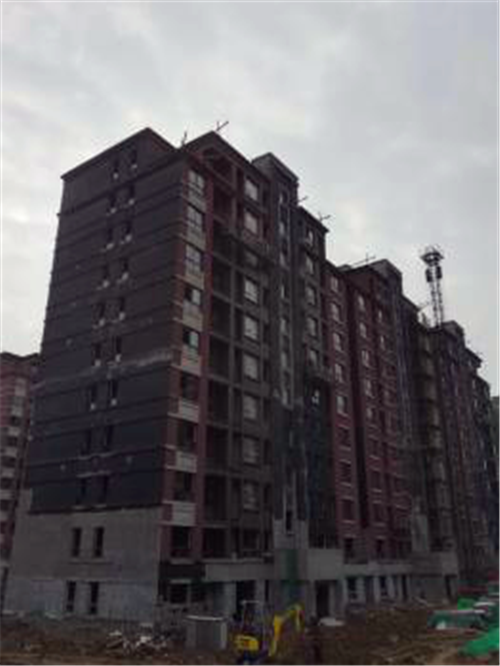

    9#楼:4-11层内粉完成,真石漆持续施工,外架拆除完成。





    10#楼:内粉、外架拆除完成,真石漆2-8层完成,地坪5-8层完成。





    12#楼:6-11层内粉完成,2-11层外墙腻子完成,外架拆除完成。

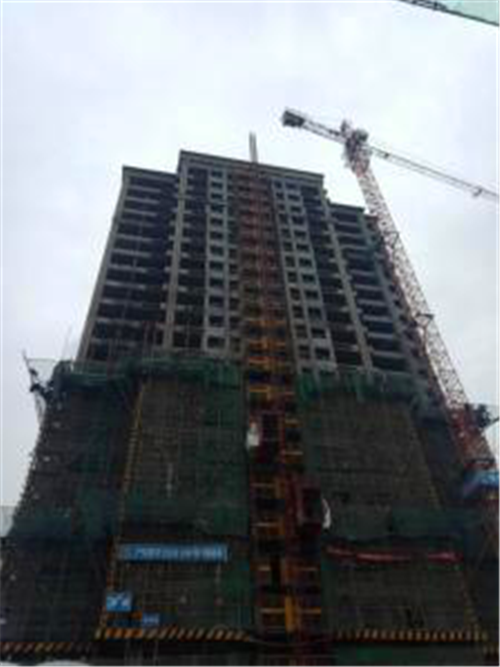

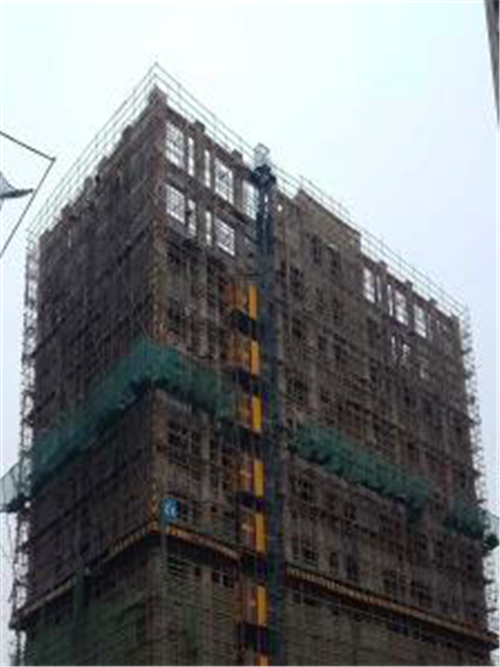

    13#楼:内粉、地坪施工完成,2-8层真石漆施工完成,地坪施工完成,公区一遍腻子完成,地砖铺贴持续。





    16#楼:内粉完成,2-11层真石漆施工完成,地坪施工完成。





    17#楼:内粉、地坪施工完成,2-11层真石漆施工完成。

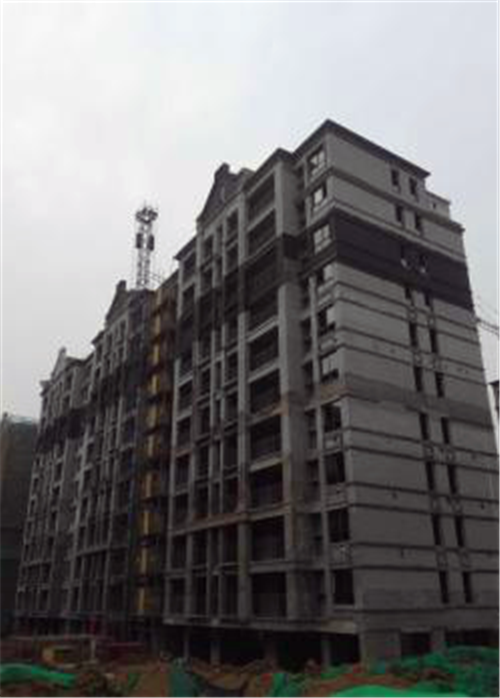

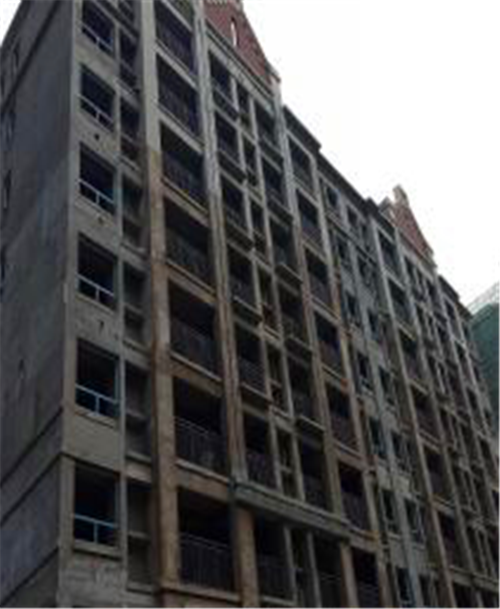

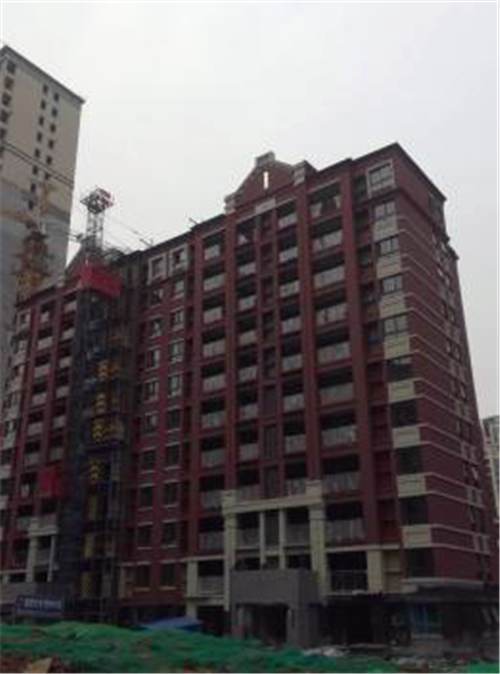

    15#楼:外粉完成,7-26层底漆完成,3-6层腻子完成,1-2层劈开砖大面施工完成,2-26层内粉完成。




    11#、14#、18#楼室外景观:
    1、园建:硬质铺装铺贴完成,细部维修整改;

    2、绿化:乔木、灌木种植完成,草皮种植完成,持续养护。

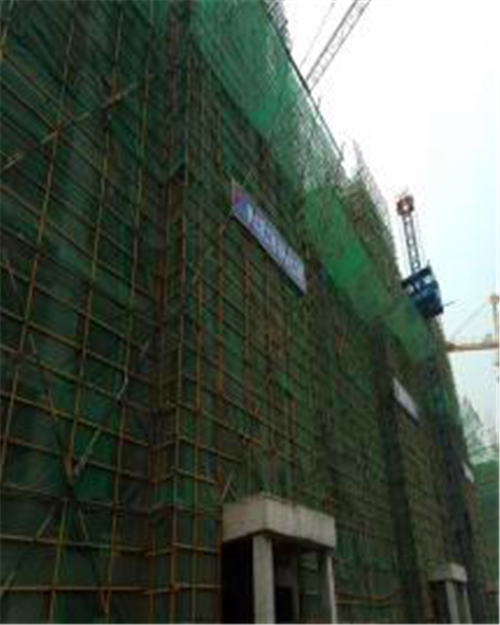

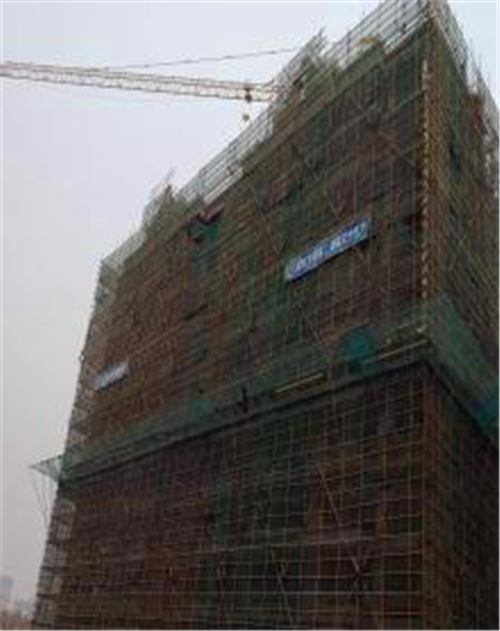

    36#楼:外架23-11拆除完成,保温9层施工。

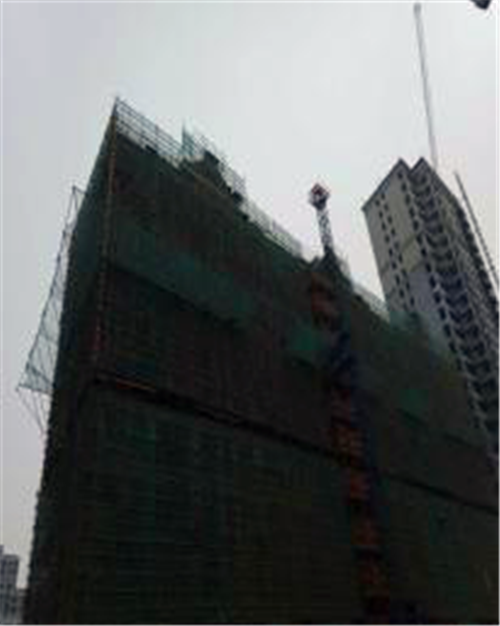

    39#楼:22-10拆除完成,保温6层施工。





    40#楼:准备拆架,保温7层施工。





    38#楼:外架拆除完成,8层抓地坪。

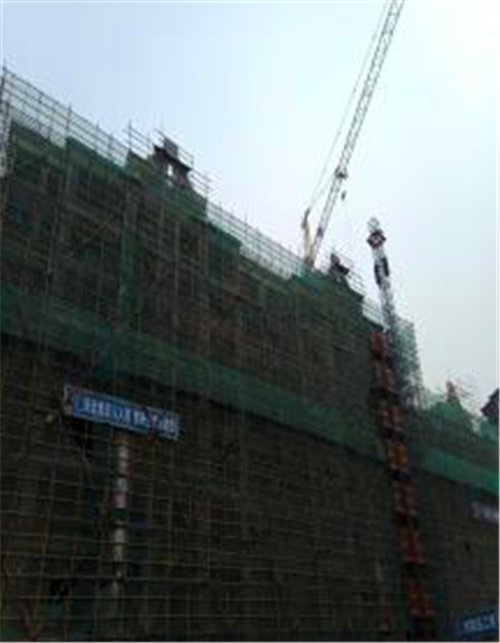

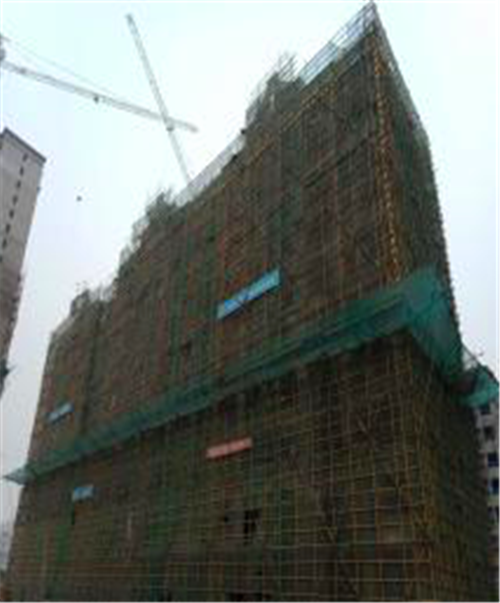

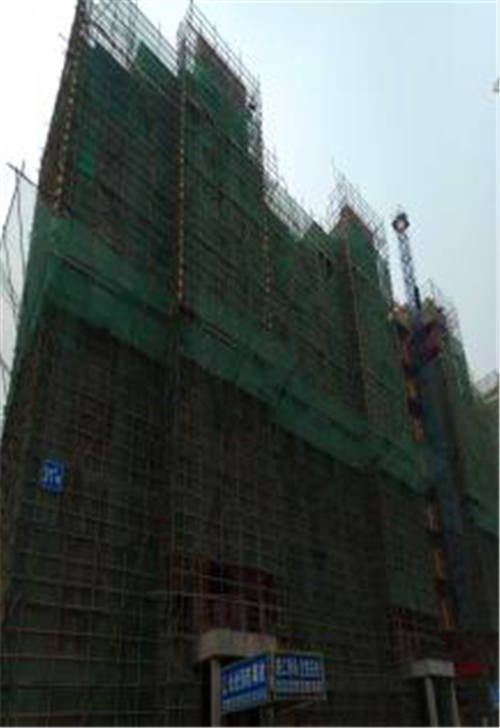

    37#楼:2层以上二构完成,9层外粉施工。





    35#楼:2层以上二构完成,6层外粉施工。





    34#楼:2层以上二构完成,外粉5层施工,保温开始施工。

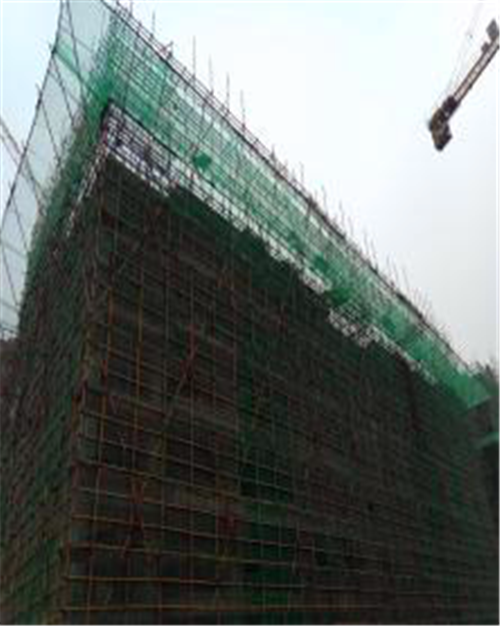

    32#楼:6层墙体砌筑。





    31#楼:2层以上墙体完成,4层二构施工。

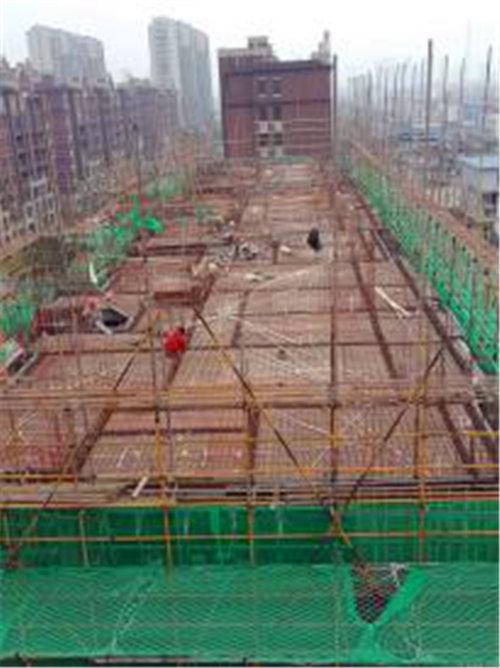

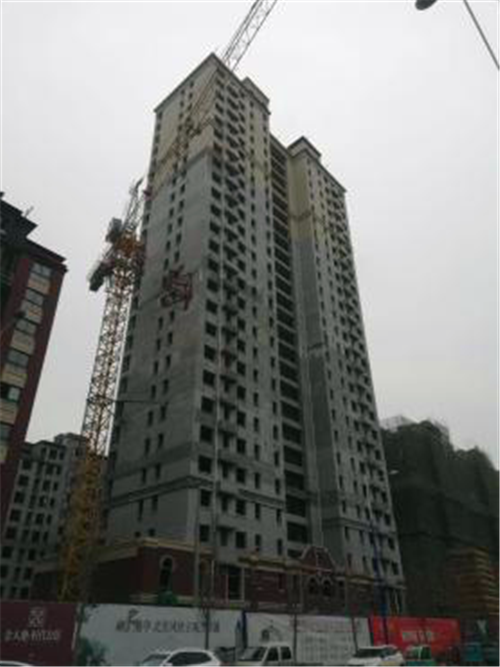

    30#楼:主体结构砼完成。





    29#楼:2层以上二构完成,1层二构施工。

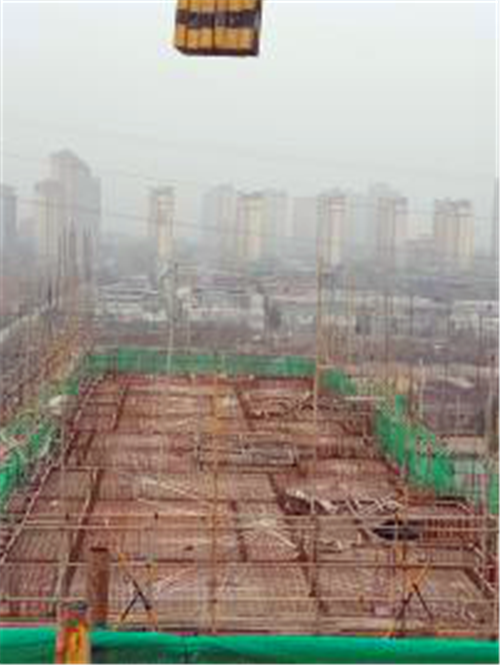

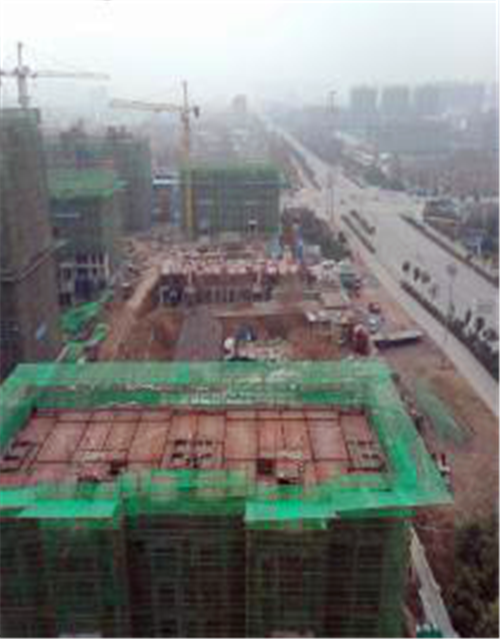

    27#楼:6层顶模板、钢筋完成,待浇筑。





    24#楼:吊篮安装,屋面构架待浇筑砼。

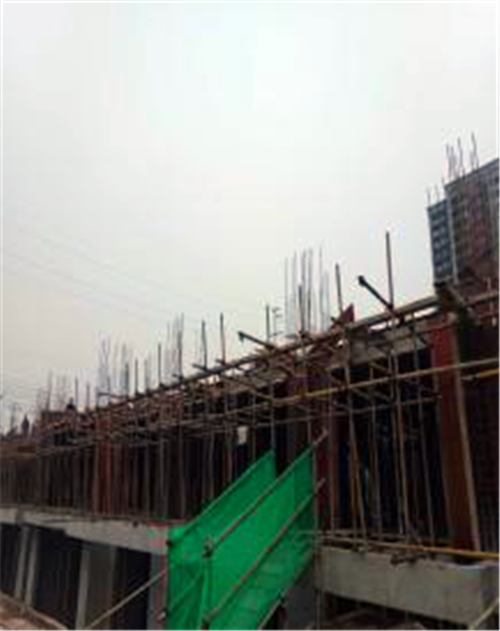

    25#楼:6层顶钢筋完成,待浇筑砼。





    26#楼:屋面构架待浇筑砼。





    23#楼:5层顶钢筋完成,待浇筑砼。





    33#楼:4层顶钢筋完成,待浇筑砼。





    28#楼:1层结构施工。
