蚌埠新地城市广场10月上半月工程进度播报
各楼栋形象进度:
B地块2#楼:

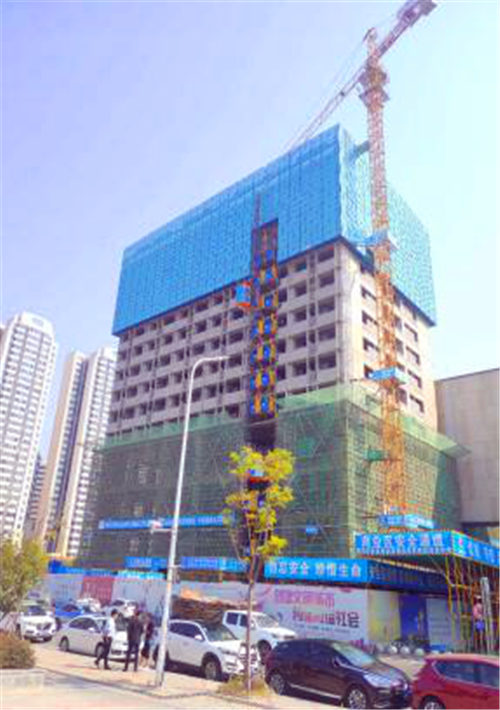

1、14层主体结构具备混凝土浇筑条件;爬架爬升完成;
2、5-9层墙体砌筑完成;11层外围飘窗完成。

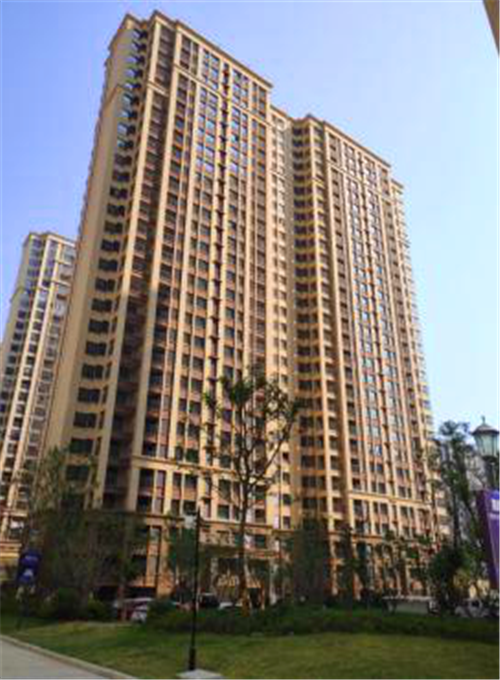

A2地块10#楼:
1、外装工作:外立面涂料已完成;
2、公区精装:批白已完成;不锈钢门套完成;乳胶漆已完成;
3、门窗工程:防火门扇安装完成;窗扇安装完成;铝合金门扇安装完成;
4、户内精修:进户门安装完成,户内精修、垃圾清理完成;
5、分户验收及蓄水:分户验收已完成,楼内蓄水正在排查。

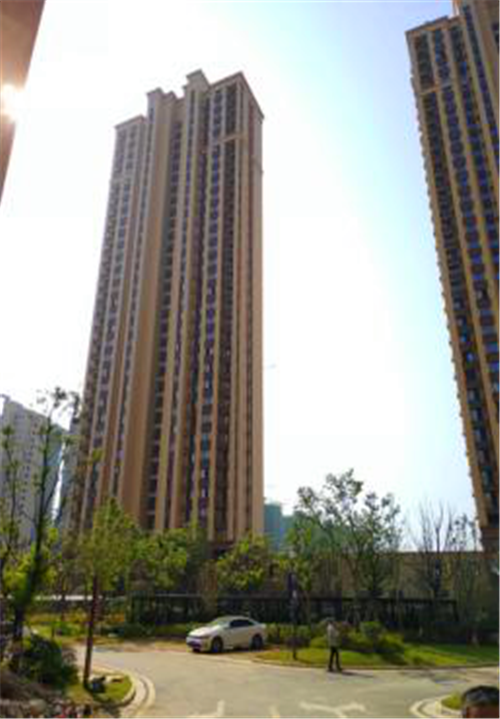

A2地块2#楼:
1、地坪施工:地坪施工2-29层完成;首层地坪施工完成;
2、公区精装:29-2层完成;腻子二遍已完成;工区吊顶完成;
3、外墙施工:保温已完成29-2层完成;外墙涂料完成;
4、门窗工程:进户门、窗扇安装完成;商铺门扇安装完成;
5、户内精修:第一轮施工单位自查,精修完成35%。

A2地块11#楼:
1、外墙施工:外墙涂料完成;
2、门窗工程:进户门、窗扇安装完成;商铺门窗安装完成;
3、公区精装:地砖2-34层完成;墙面批白二遍腻子完成;吊顶完成;乳胶漆完成;
4、户内精修:第一轮精修完成85%

室外形象:

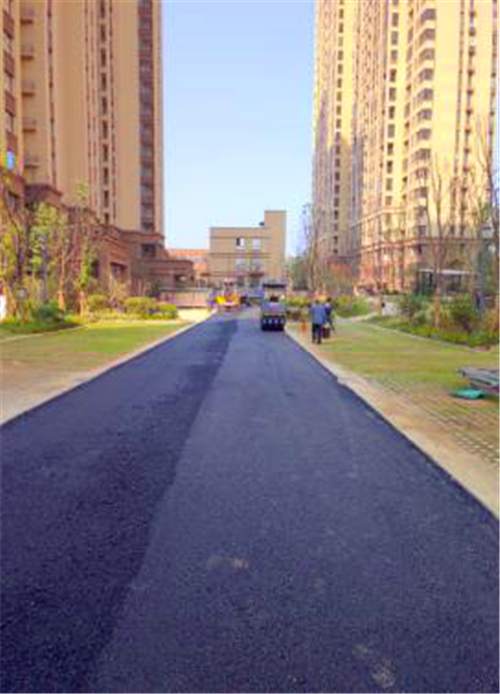

1、园区沥青道路施工全部完成;
2、10#.11#楼南侧硬化完成;11#楼东侧铺装完成;
3、2#楼北侧铺装完成;
4、6#楼东侧围墙完成、铺装完成。

地库施工:

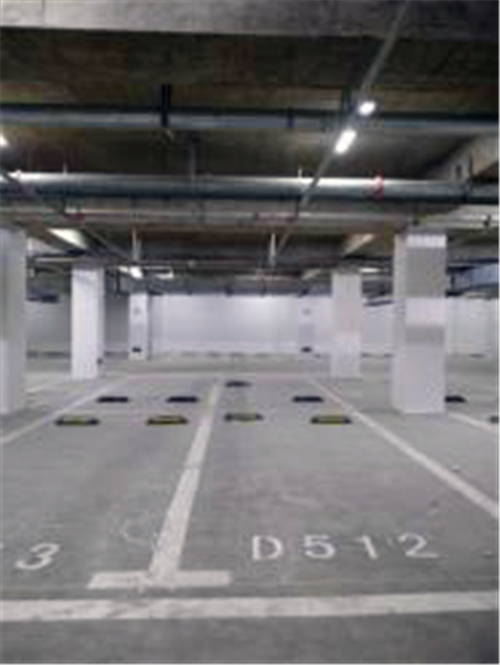

1、地坪、固化剂施工全部完成;
2、汽车止滑坡道完成90%;负一层停车位划线完成,车档完成70%。
