合肥时代天街10月上半月工程进度播报

2018.10.17文章来源:   阅读次数:

合肥时代天街10月上半月工程进度播报



    各楼栋形象进度:

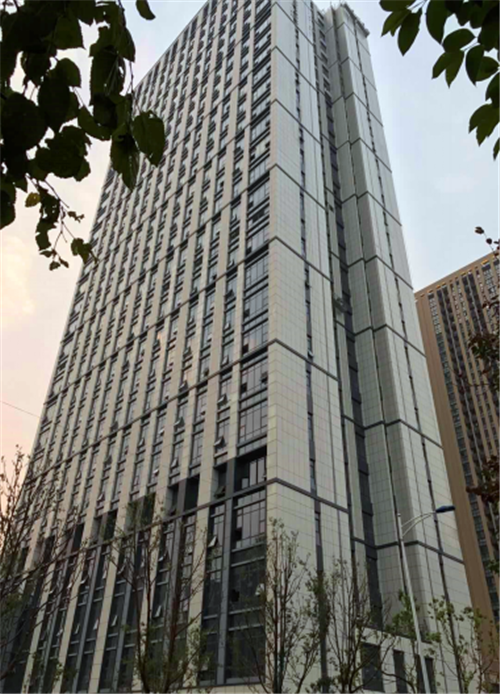

    1#楼:
    1、穿孔铝板已完成吊篮已报停;

    2、东、西立面一体板已完成;
    3、东西立面95米以上计划10月15日完成;

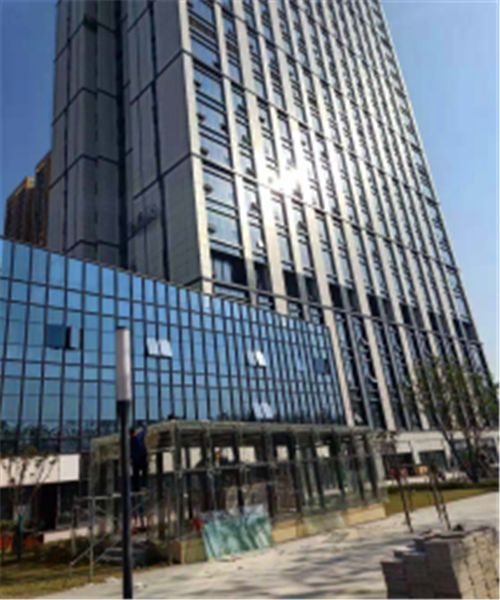

    4、玻璃幕墙已完成,人防口部点驳幕墙基本完成。





    室外及裙房:

    1、室外雨、污水主管已全部施工完成,雨水收集池已施工完成;
    2、裙房幕墙玻璃已完成;

    3、园林工程已完成。





    精装进度:

    1、户内卫生间隔墙挡水坎及墙体砌筑正在施工;

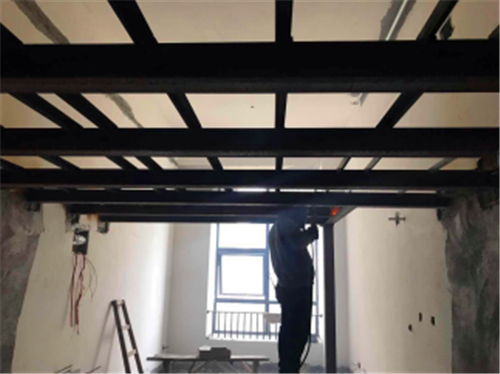

    2、钢构施工已完成六层;
    3、户内穿线施工进行中;

    4、户内窗帘盒及消防管包管施工中。





    地下室:
    1、人防地库消防验收已完成,人防初验已完成;

    2、负一层人防及非人防地坪已完成,车位划线及交通设施、柱面标识施工已完成;

    3、负二层非人防地坪已完成,车位划线及交通设施、柱面标识施工已完成;
    4、负二层人防区固化地坪施工完成,车位亦施工完成;

    5、人防及非人防止滑坡道已施工完成。
