淮南英伦联邦9月上半月工程进度播报
各楼栋形象进度:

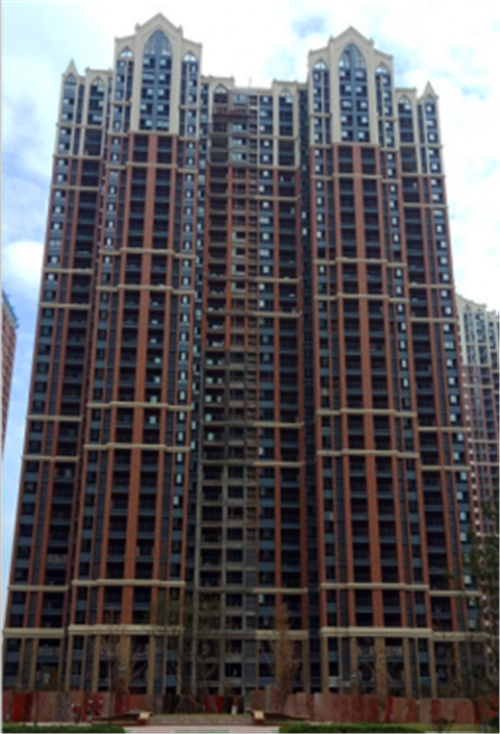

34#楼:
1、外墙面漆施工完成95%;
2、外窗扇安装完成80%,防火门安装完成;
3、户内卫生间及阳台防水施工,楼梯间腻子、室内顶棚施工95%;
4、公装材料备料、运输,一遍腻子施工完成,地砖铺贴;
5、周边景观施工。

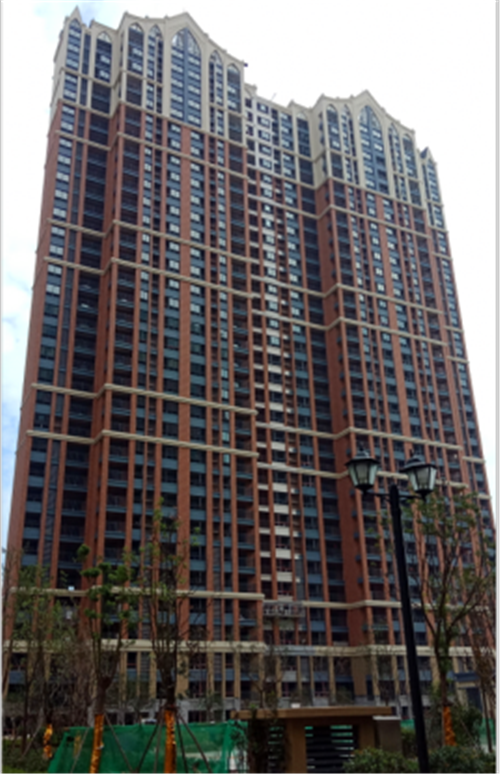

36#楼:
1、外墙面漆施工完成90%;
2、防火门扇安装完成,户内卫生间、阳台防水施工;
3、楼梯间腻子施工完成90%,室内顶棚施工90%;
4、楼层门联窗框安装,塑钢窗扇进场;
5、公共部位装饰地砖施工完成70%,腻子一遍完成,电梯门套安装。

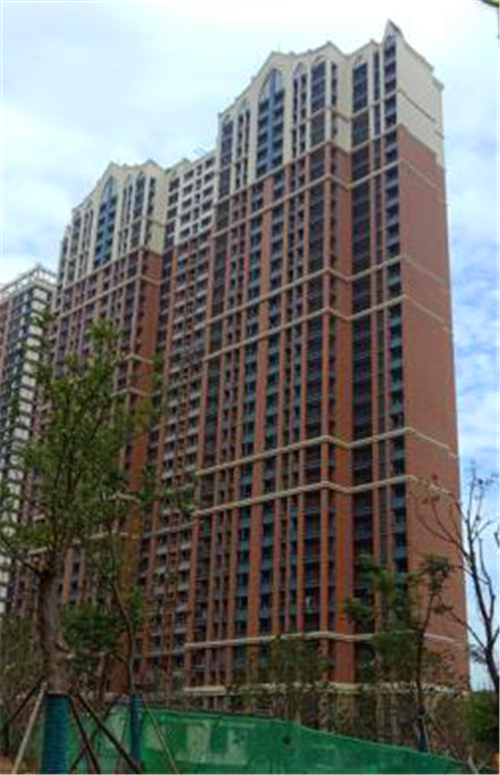

37#楼:
1、户内卫生间及阳台防水施工;
2、外墙面漆施工完成95%;
3、楼梯间腻子施工90%,室内顶棚施工90%;
4、公共部位地砖基本完成,腻子施工完成,不锈钢电梯门套安装完成;
5、楼层窗扇开始安装,进户门安装完成。

38#楼:
1、外墙面漆施工完成90%;
2、楼梯间腻子施工80%,室内顶棚施工80%;
3、防火门安装完成90%;
4、公共部位装饰一遍腻子完成90%,地砖材料准备;
5、周边景观施工。

39#楼:
1、外墙底漆施工,外墙面漆施工完成80%;
2、幕墙施工,室内水电安装,室内修补收口;
3、阳台护栏安装,塑钢窗框安装,室内顶棚腻子施工;
4、公共部位地砖、墙砖铺贴,吊顶开始施工。

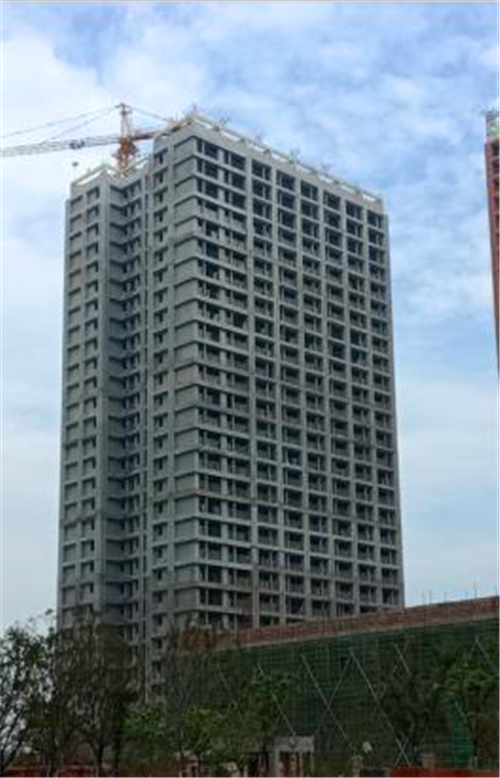

40#楼:
1、室内地坪施工完成14层,楼层护栏安装;
2、室内电梯安装,水电安装施工;
3、外墙线条粉刷修补,外墙腻子施工完成60%;
4、外架基本拆除完成。
