亳州时代公馆9月上半月工程进度播报
各楼栋形象进度:
1#-8#楼:竣工验收及备案已完成,正在进行维修整改。

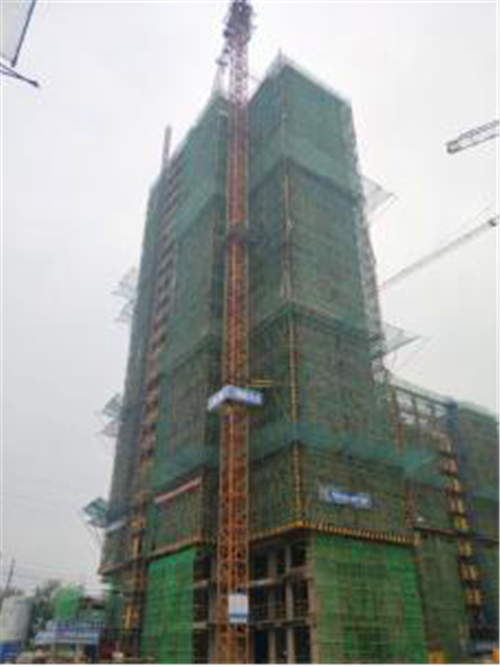

11#楼:

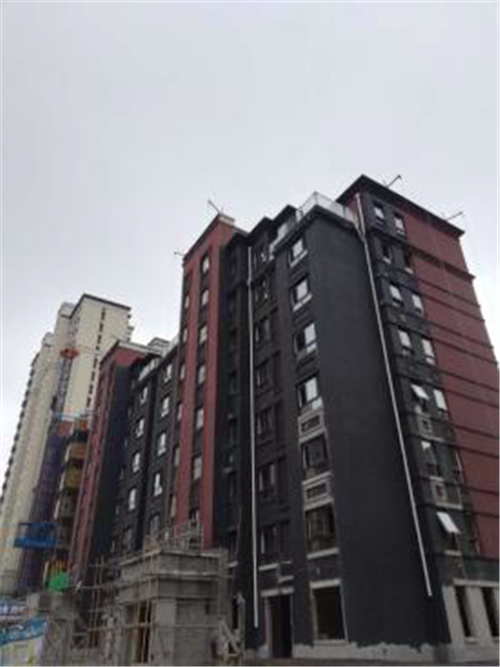

1、外墙保温:东西北面真石漆施工完成,南立面真石漆施工;
2、门窗:3-22层窗扇安装完成,
3、顶棚腻子:3-22层完成;
4、阳台栏杆:安装完成20层;
5、公区装饰:一遍腻子完成,二遍腻子施工,地砖铺贴完成;
6、室内防水:室内防水施工完成。

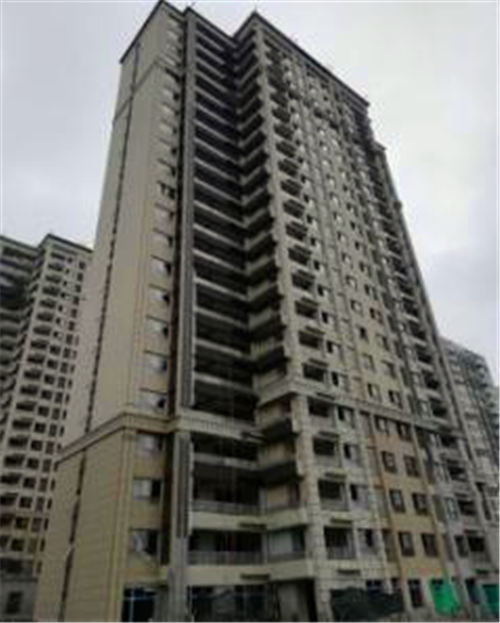

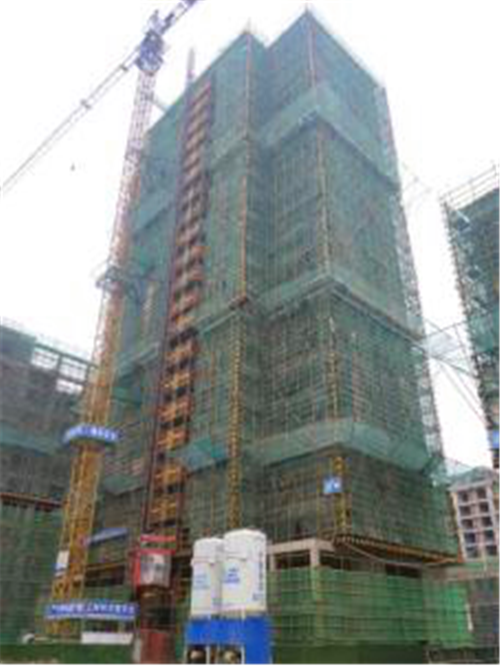

14#楼:
1、外墙保温:东西北面真石漆施工完成,南立面真石漆施工;
2、门窗:3-22层窗扇安装完成;
3、顶棚腻子:3-22层完成;
4、阳台栏杆:安装完成20层;
5、公区装饰:一遍腻子完成,二遍腻子施工,地砖铺贴完成;
6、室内防水:室内防水施工完成。

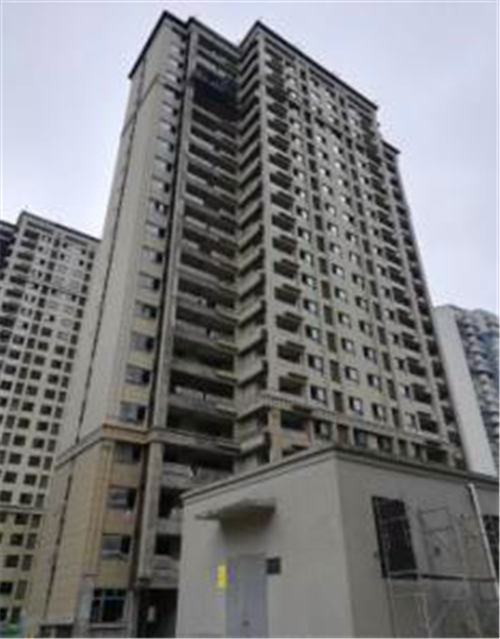

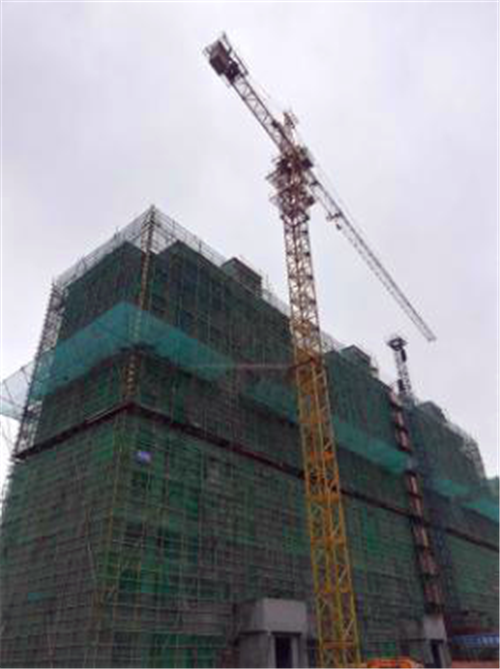

18#楼:
1、外墙保温:东西北面真石漆施工完成,南立面真石漆收尾;
2、门窗:3-23层窗扇安装完成;
3、顶棚腻子:13-23层完成;
4、阳台栏杆:安装完成21层;
5、公区装饰:二遍腻子完成,一层石膏板吊顶完成;地砖铺贴完成;
6、室内防水:室内防水施工完成。

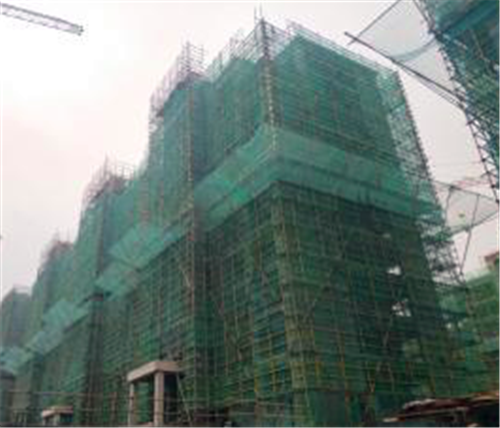

9#楼:10-11层外粉施工。

10#楼:内粉施工完成,2-8层保温板铺贴完成。

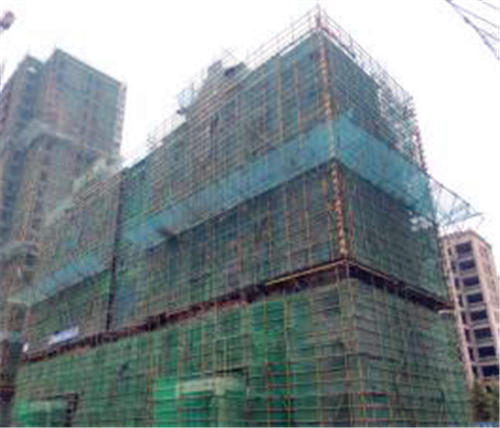

12#楼:7-11层外粉施工。

13#楼:2-8层内粉完成,2-8层顶棚2遍腻子完成,外墙真石漆开始施工。

15#楼:主体结构验收,16-20层外粉完成。

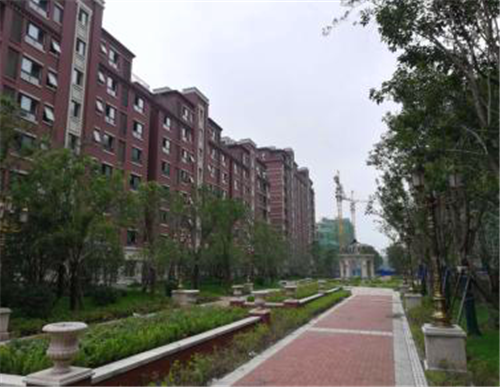

1#-8#楼室外景观:
1、园建:所有铺装及构筑物均完成,细部维修整改;
2、绿化:所有苗木及草皮均种植完成,苗木持续养护。

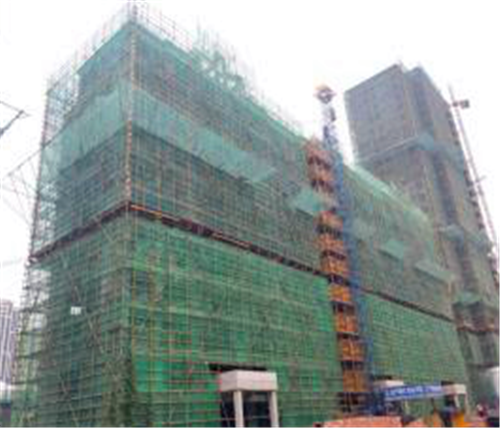

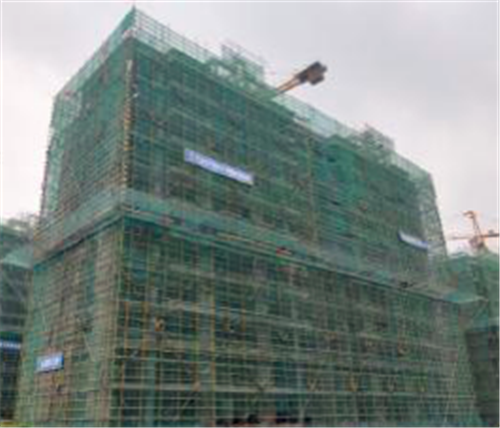

36#楼:11-23层喷浆、灰饼、挂网完成,分段主体验收准备。

39#楼:4-22层二构、灰饼、挂网,分段主体验收准备。

40#楼:外粉开始施工。

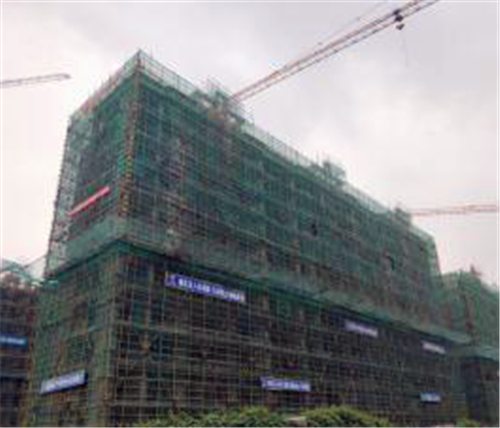

38#楼:4-9层外粉完成,4-9层窗框安装完成,内粉开始施工。

37#楼:2-4层、8-11层墙体砌筑完成,11层二构完成。

35#楼:2-4层墙体砌筑完成。

34#楼:2-4层,6-11层墙体砌筑完成,11层二构完成。

32#楼:植筋完成、垃圾清理完成。

31#楼:物料提升机安装准备。

30#楼:垃圾清理完成、植筋完成。

29#楼:4层墙体砌筑完成。

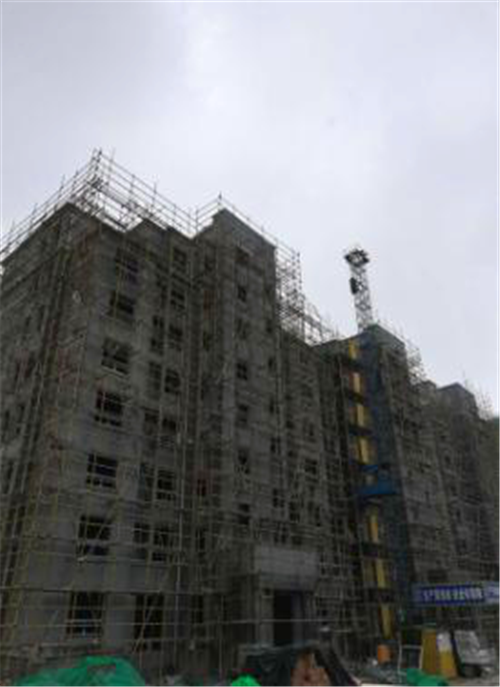

27#楼:4层结构施工,外架搭设完成。

24#楼:7层结构施工。

25#楼:4层结构施工。

26#楼:6层结构施工。

23#楼:3层结构施工。

33#楼:1层结构施工。

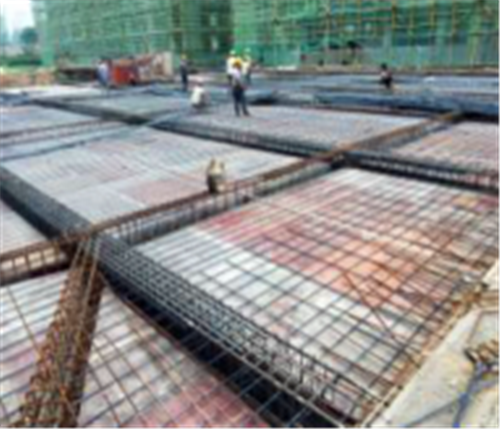

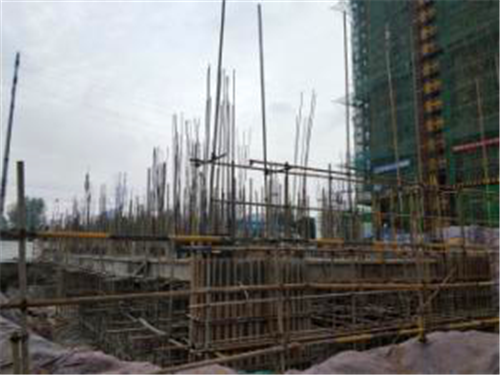

5、23区地库:顶板钢筋绑扎完成,混凝土浇筑准备。

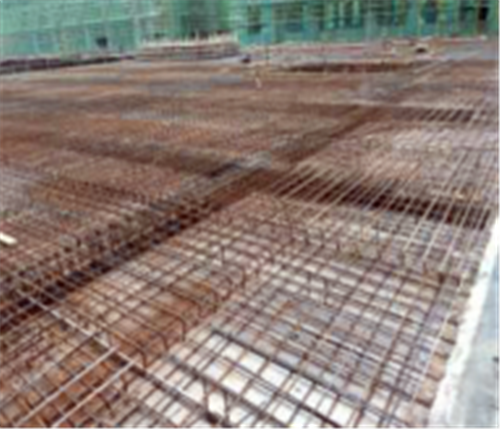

4、22区地库:基础筏板钢筋绑扎完成,待浇筑混凝土。

15区地库:顶板钢筋绑扎。
