铜陵紫金公馆9月上半月工程进度播报

2018.09.19文章来源:   阅读次数:

铜陵紫金公馆9月上半月工程进度播报



    各楼栋形象进度:



    2#楼:公装地下室楼梯间铺贴完成;太阳能安装完成80%。





    7#楼:公装一层楼梯底板腻子完成;太阳能安装完成75%。





    5#楼:户内防水施工完成90%,第二轮户内维修完成60%;   太阳能安装完成70%。





    6#楼:户内防水施工完成70%,第二轮户内维修完成60%;太阳能安装完成70%。




    4#楼:第二轮户内维修完成20%;1层阳台栏杆安装完成;地下室楼梯间铺贴完成。





    8#楼:第二轮户内维修完成40%,地下室楼梯间铺贴完成40%。





    9#楼:  第二轮户内维修完成60%;1层楼梯间批腻子完成40%。





    13#楼:第二轮户内维修完成80%。





    16#楼:第二轮户内维修完成80%;户内防水完成50% ;1层楼梯间腻子 完成90%。





    12#楼:第二轮户内维修完成50%;1层楼梯间腻子开始施工。





    17#楼:内粉刷完成60%。





    19#楼:内墙粉刷完成60%。




    20#楼:内墙施工完成65%,窗框安装完成。





    21#楼:内墙施工完成50%,窗框安装完成。

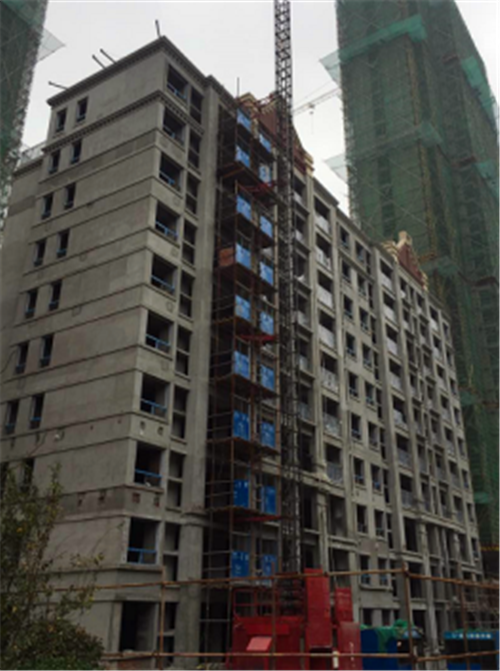

    11#楼:20层顶板模板安装完成。

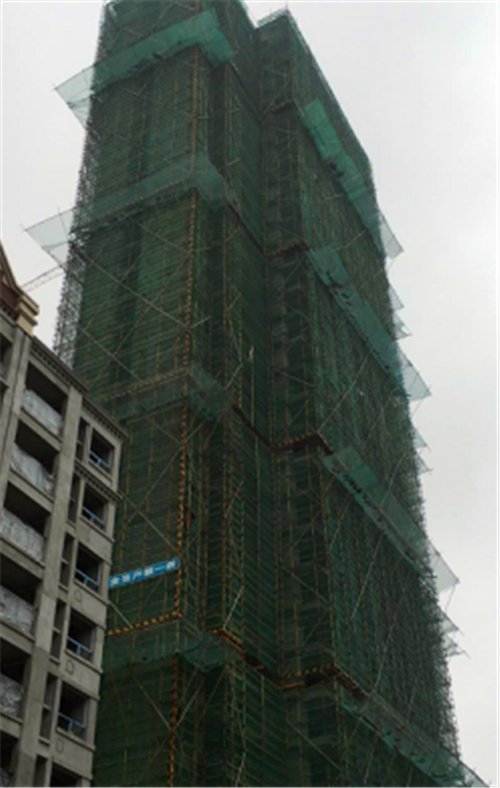

    15#楼:19层顶板模板安装。

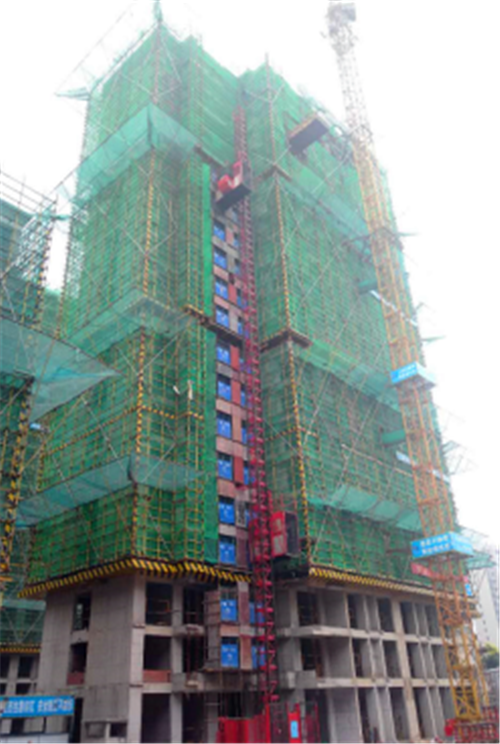

    18#楼:34层结构封顶,北侧地库结构施工中。
