铜陵滟澜公馆9月上半月工程进度播报
各楼栋形象进度:

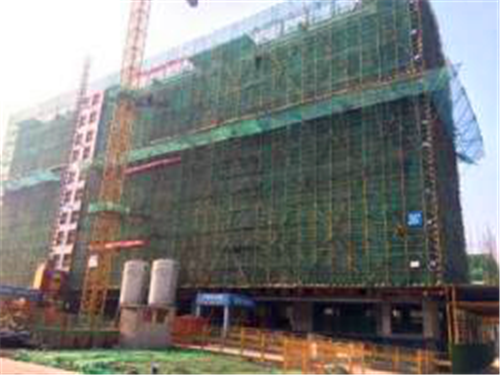

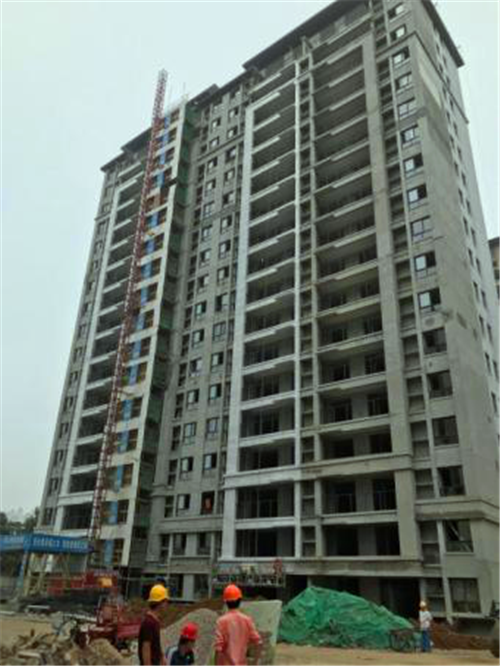

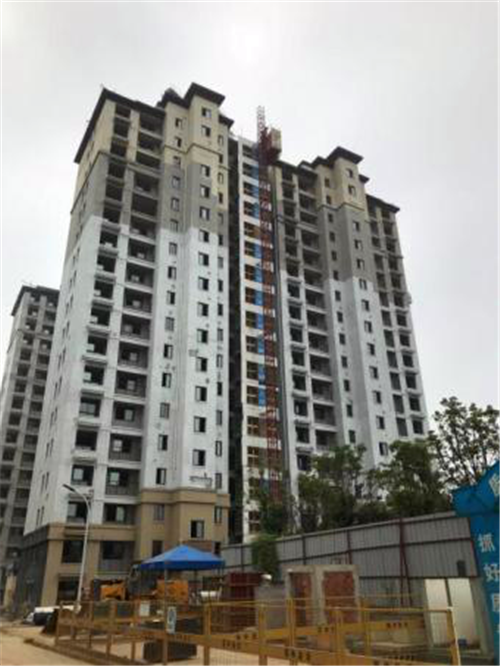

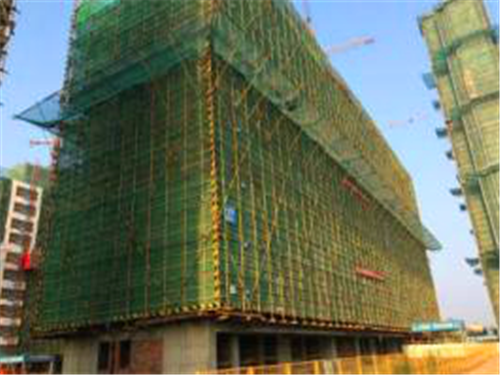

1#楼:阳台栏杆4-10层安装,人货电梯拆除,室内地坪清理。

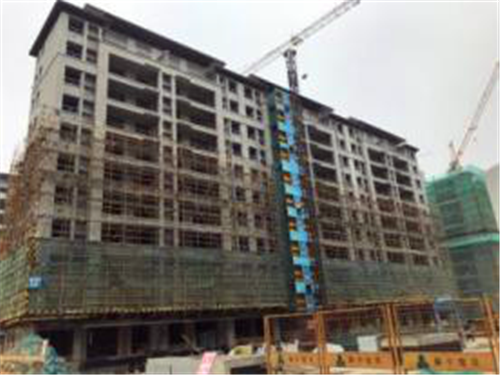

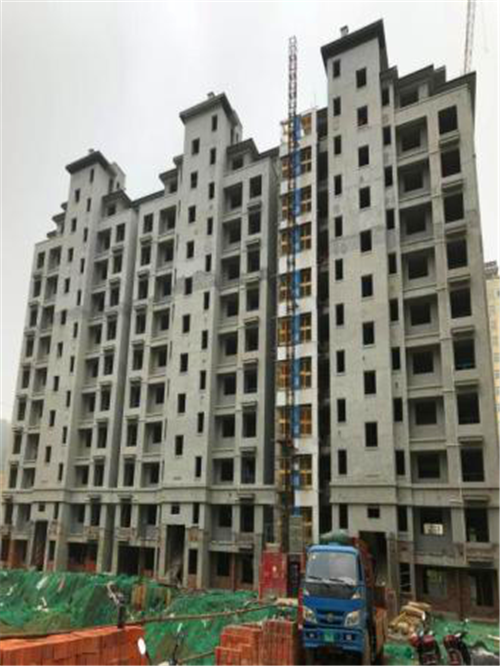

3#楼: 公共区域装饰样板施工。

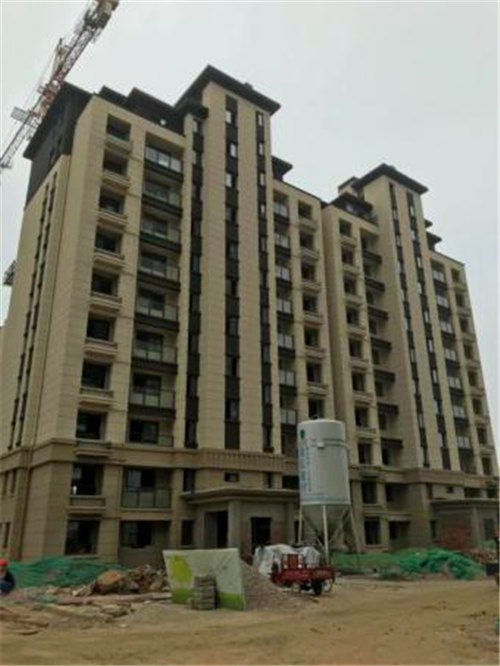

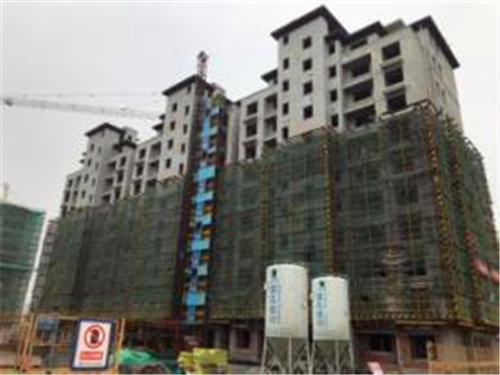

4#楼:外装吊篮安装,西山墙底涂施工,13层以上楼梯踏步粉刷,阳台护栏玻璃进场。

7#楼:外装吊篮安装,东山墙底涂施工,15层以上楼梯踏步粉刷,阳台护栏玻璃进场。

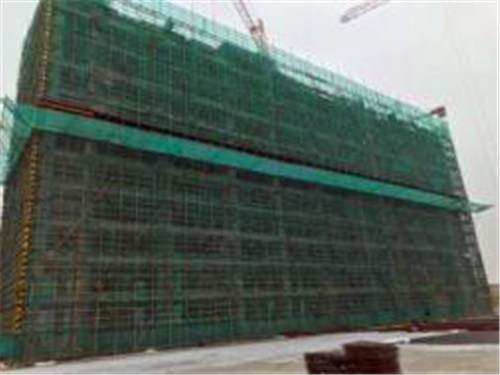

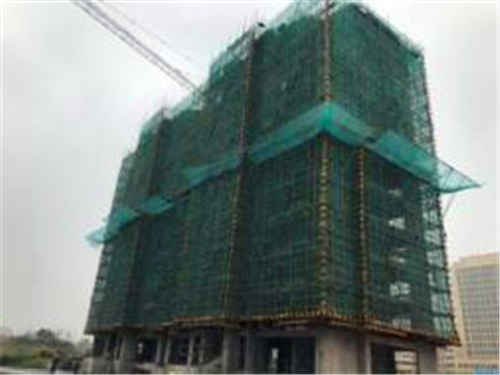

5#楼: 外架拆除,7层以上内粉施工。

8#楼:外架拆除,4层以上内粉施工。

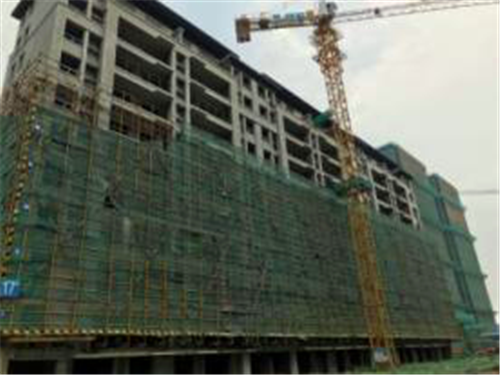

13#楼:外架拆除,4层以上内粉施工。

17#楼:外架拆除,4层以上内粉施工。

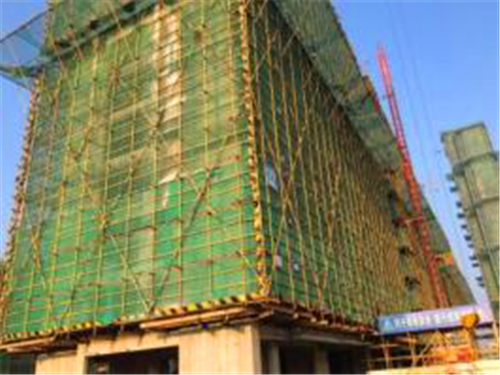

22#楼:墙体开始砌筑。

23#楼:砌筑11层以下完成,二层构造10层以下完成。

26#楼:砌筑11层以下完成,二层构造10层以下完成。

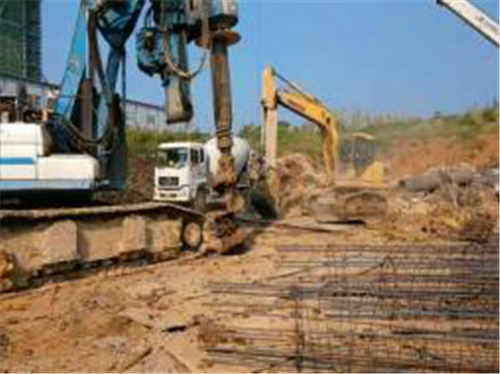

2#楼: 桩基待检测。

19#楼:桩基已完成37根。

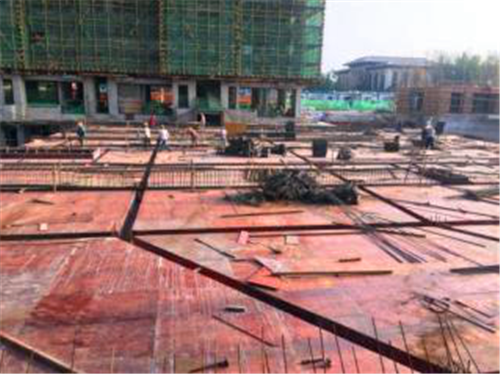

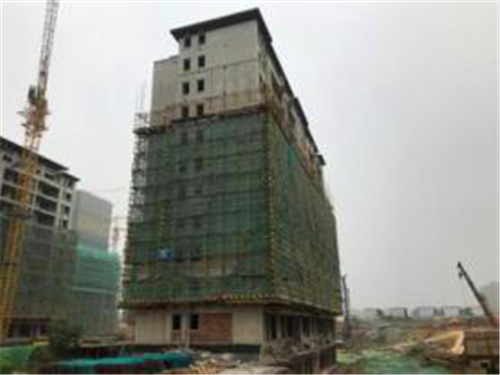

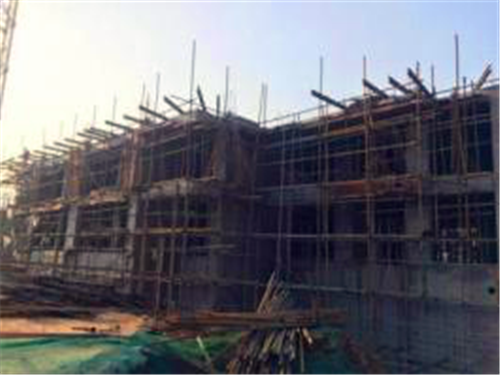

9#楼: 11层顶梁板钢筋绑扎。

14#楼:11层排架搭设。

18#楼:14层排架搭设。

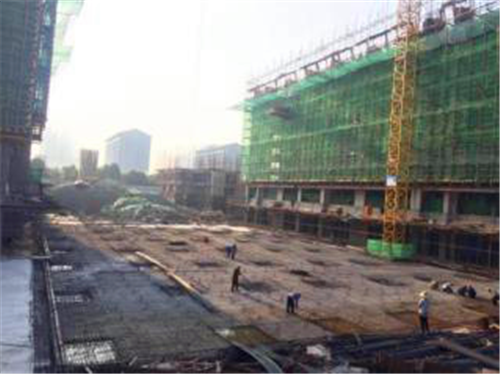

21#楼:1层顶梁板钢筋验收待浇筑。

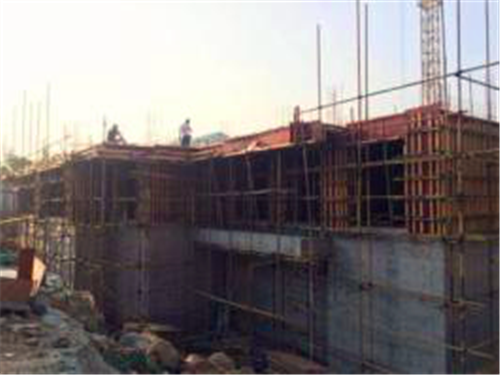

24#楼:3层悬挑槽钢安装。

27#楼:3层柱电渣压力焊,外架搭设。

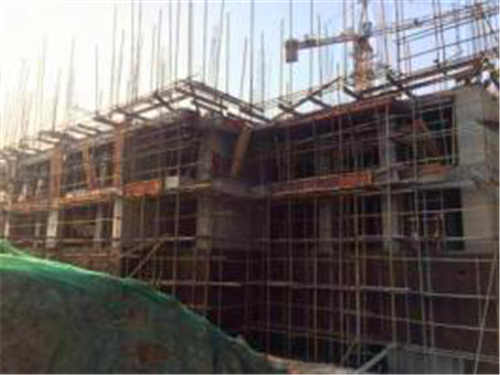

30#楼:2层顶结构浇筑,外墙防水卷材施工。

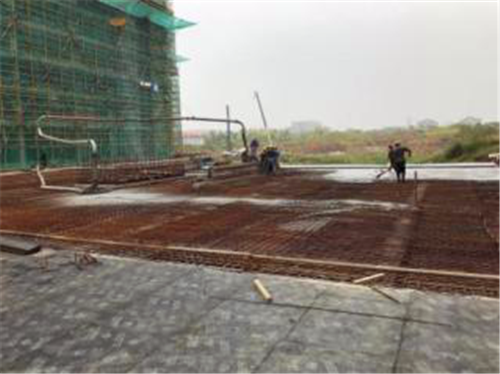

1-1地库:顶梁钢筋绑扎。

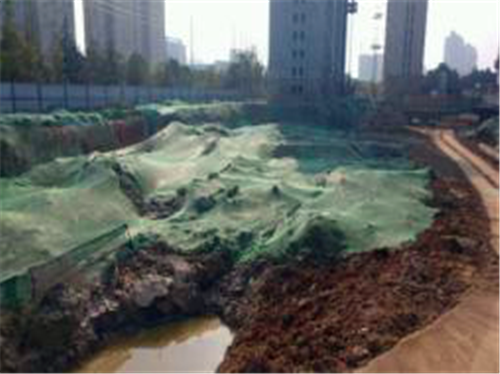

3号地库:筏板钢筋绑扎。

9#楼北侧地库:顶结构完成。
