滨湖新地城市广场9月上半月工程进度播报

2018.09.18文章来源:   阅读次数:

滨湖新地城市广场9月上半月工程进度播报



    各楼栋形象进度:



    1#楼:
    1、9-13层烟气道安装完成,10-13层给排水立管安装完成;
    2、消防改造督促增加人员中,目前基本能够保证精装隐蔽工作面;

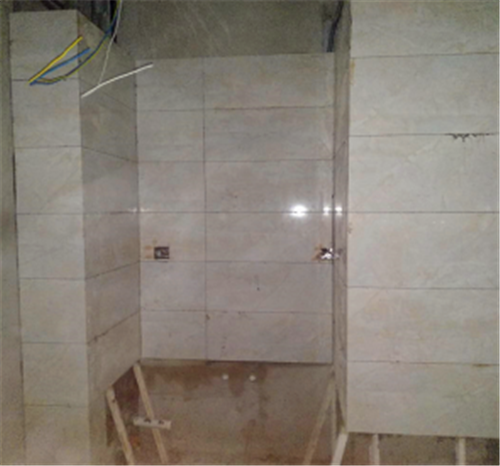

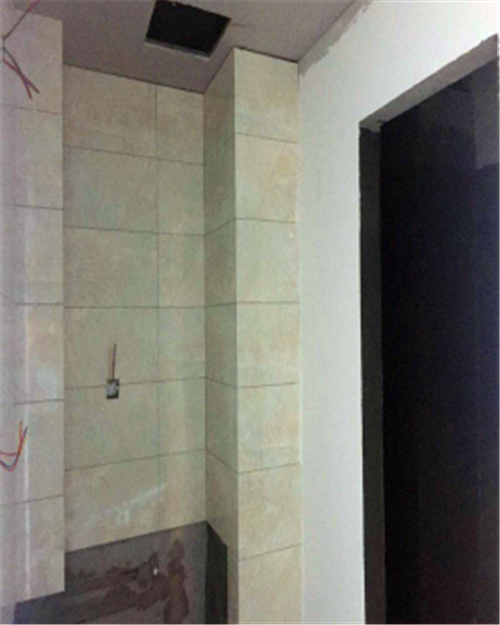

    3、精装工程:4-13层隔墙龙骨安装完成,4-10层隔墙封单面板完成,6-13层吊顶基层安装,4-11层水电放线、开槽,5-8层线管、给排水管安装,4~20层公区成品保护;

    4、配合面积实测对部分户型空调位按规划版图纸处理完成。




    2#楼:

    1、28-32层烟气道安装完成;
    2、24层以下给水立管安装完成,23层排水立管安装完成;
    3、消防户内喷淋支管改造拆除完成,喷淋下引与精装进度同步。
