合肥翡翠公馆9月上半月工程进度播报

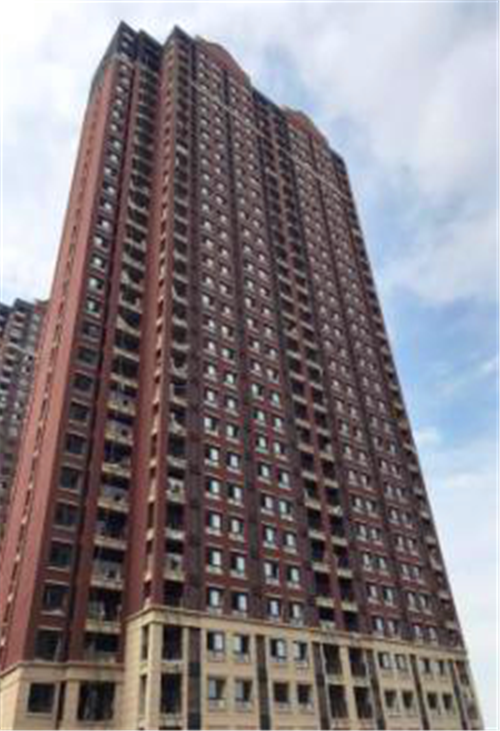

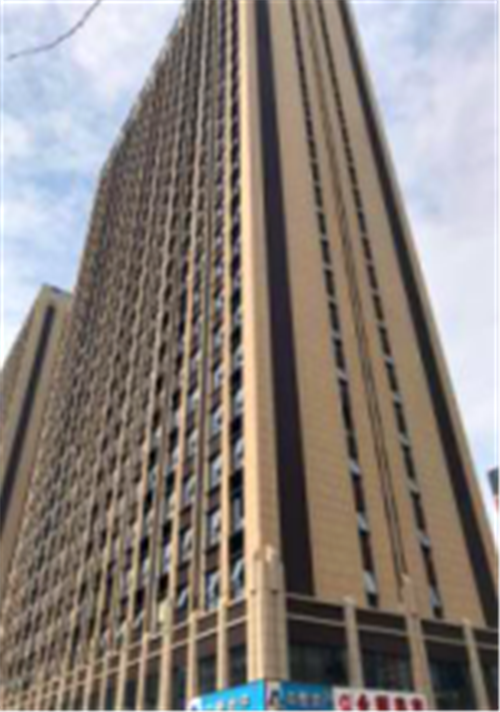

各楼栋形象进度:
19#、20#楼:
1、拆改施工:20#墙体砌筑完成,墙体粉刷完成,压型钢板混凝土浇筑完成,19#楼墙体砌筑完成,墙体粉刷完成;
2、公区装饰:20#地面砖完成,19#楼地砖完成16-22层;
3、19#楼钢结构施工:样板完成;8-22层完成,已移交精装单位,3-7层主梁施工完成50%;
4、户内精装:样板间施工完成,19#楼室内一遍腻子13-22层完成,水电管线布置13-22层完成,地坪13-22层完成,20#楼水电管线布置14-24层,地坪17-24层完成。

7#、8#楼:
1、公区:墙面砖铺贴完成,8号楼吊顶完成,7号楼基层龙骨完成,公区灯线布置完成;
2、室内精装8#楼:水电开槽完成,水电线管敷设完成,穿线完成。厨房墙地砖铺贴5-27层完成,客餐厅地砖7-27层完成。木工吊顶封板完成,石膏线条5-27层完成,油漆工二遍腻子完成80%;
3、室内精装7#楼:水电管线敷设2-32层完成。卫生间地坪防水2-32层完成,厨卫间墙地砖铺贴2-32层完成。木工吊顶封板2-32层完成,石膏线条8-32层完成,油漆工二遍腻子完成70%。
