蚌埠新地城市广场9月上半月工程进度播报
各楼栋形象进度:

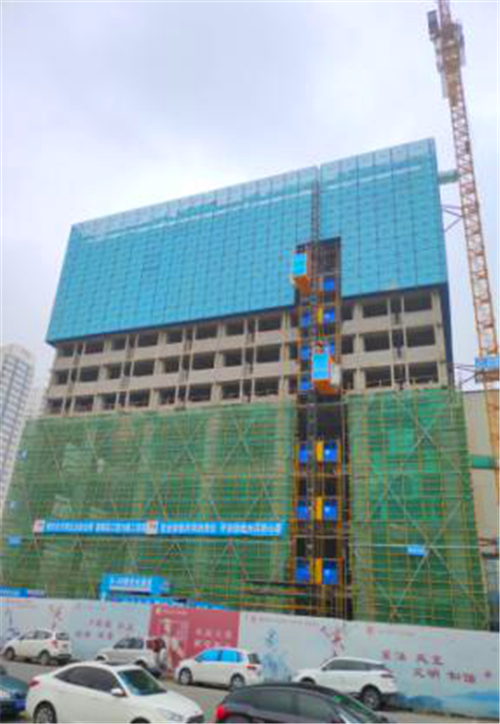

B地块2#楼:
1、11层具备混凝土浇筑条件;墙体砌筑开始施工;
2、墙体砌筑开始施工。

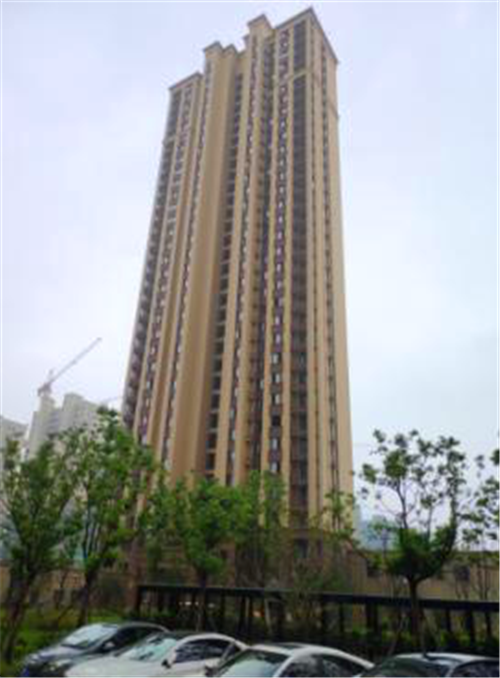

A2地块10#楼:
1、外装工作:外立面涂料已完成;
2、公区精装:批白已完成;不锈钢门套完成;
3、门窗工程:防火门扇、窗扇、铝合金门窗安装完成;
4、户内精修:进户门安装完成,户内垃圾清理完成;
5、分户验收及维修:第一轮分户验收完成;维修完成85%;
6、社区用房:地砖、墙面批白完成;卫生间砌筑开始。

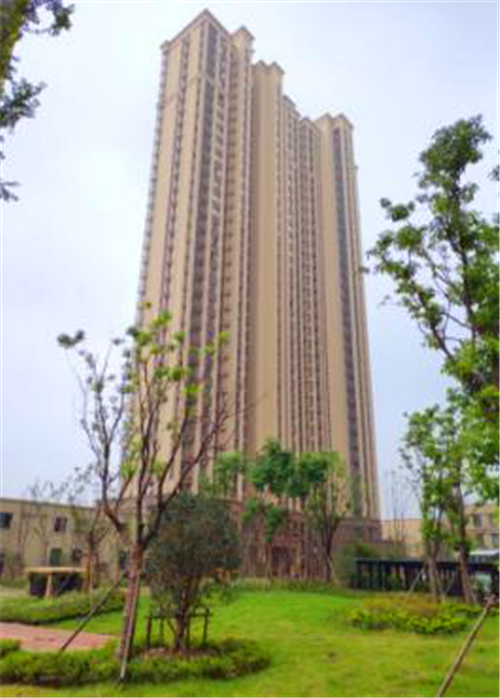

A2地块2#楼:
1、地坪施工:地坪施工29-2层完成;首层地坪施工完成;
2、公区精装:29-2层完成;腻子一遍已完成;公区吊顶已完成;
3、外墙施工:保温已完成29-2层完成;外墙涂料基本完成;
4、门窗工程:防火门扇安装29-2层完成;窗扇安装完成70%;进户门安装完成;
5、拉链扣施工:人货电梯口施工已完成;
6、大堂精装:吊顶已开始施工;墙砖及地砖完成。

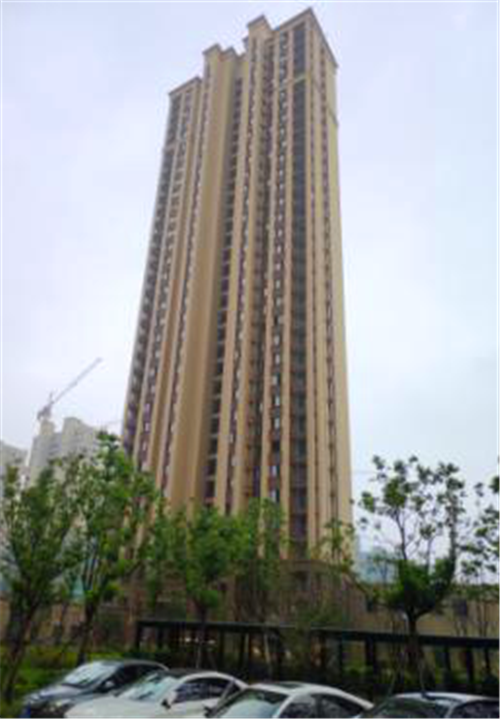

A地块11#楼:
1、外墙施工:外墙涂料完成;
2、门窗工程:窗扇安装完成95%;商铺铝合金门窗安装完成80%;进户门安装完成;
3、公区精装:地砖34-2层完成;墙面批白二遍遍腻子完成;吊顶完成;
4、大堂精装:大堂精装已完成;
5、首层商铺:地坪已完成;防火门已完成;推拉门框已完成;地弹门收口已完成;
6、户内精修:首轮自查已开始,精修完成20%。
